문제지 PDF · 웹 정답 해설

건축기사 실기 기출문제 2021년 2회 후기복원

2021년 2회 건축기사 실기 26문항을 비교안 A 공개 가답안과 비교안 B 회차형 자료로 대조해 독립 재구성했습니다. 전 문항 답·풀이·채점 핵심어와 공개 복원 충돌, 현행 KDS·KCS·KS 적용 주의를 제공합니다.

후기복원 26문항 시험일 2021-07-10 근거 기준일 2026-08-24

건축기사 실기 기출문제 2021년 2회 후기복원 안내

건축기사 실기 기출문제 2021년 2회 후기복원 26문항입니다. 정답, 계산과정, 채점포인트, 조건 차이과 현행 기준 차이를 확인하세요.

시험 관리기관이 공개한 공식 문제지·정답·문항별 배점이 아닙니다. 2021년 7월 10일 시험 뒤 공개된 비교안 A 문제복원 가답안 26문항과 비교안 B 공개 세트(/15455는 현재 18문항, /18603은 대체 26항목)를 대조하고 자격증3001이 문장·표·풀이를 독립 재구성했습니다. 비교안 A PDF는 문제 수 26을 선언하고 개별 복원배점 합은 100점이지만 시험 관리기관 공식 문항별 배점으로 단정하지 않습니다. 비교안 B 자료는 순서뿐 아니라 일부 요구수·수치조건도 달라 비교안 A 배열을 주배열로 쓰고 Q3·Q6·Q9·Q10·Q13·Q15·Q16·Q21·Q23·Q25 충돌을 공개했습니다. 기술 근거 확인일은 2026년 8월 24일입니다.

건축기사 전체 자료 · 시험 관리기관 건축기사 출제기준

건축기사 실기 기출문제 · 건축적산

건축적산calculation출제기준: 현장자원관리복원배점 3점

1. 시멘트 500포를 최대 12단으로 쌓을 때 필요한 시멘트 창고 바닥면적을 구하시오.

정답과 해설 보기

정답: A=0.4×(포대수/쌓기단수)=0.4×500/12=16.67 m².

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 16.67 m²

채점 핵심어: 0.4 · 500/12 · 16.67 m²

풀이 순서

  1. 500포를 12단으로 나눈다.
  2. 시멘트 창고 경험계수 0.4 m²를 곱한다.

복원식의 0.4에는 포대 적재와 통로 여유가 반영된 것으로 본다.

복원 차이: 16.67 m²는 시험복원식 결과이며 실제 창고 최소면적으로 직접 사용하지 않는다.

건축기사 실기 기출문제 · 건축시공

건축시공essay출제기준: 현장착공관리(6수준)복원배점 3점

2. 샌드 드레인(Sand drain) 공법을 설명하시오.

정답과 해설 보기

정답: 연약 점토지반에 지름 약 40~60 cm의 모래기둥을 일정 간격으로 조성하고 상부에 성토 등의 하중을 가해 간극수를 모래기둥으로 배출시켜 압밀을 촉진하는 지반개량공법이다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 연약점토·모래기둥·성토하중·배수압밀

채점 핵심어: 점토 · 40~60 cm · 모래기둥 · 압밀 · 배수

풀이 순서

  1. 연약 점토지반 대상임을 쓴다.
  2. 모래 배수기둥을 만든다고 쓴다.
  3. 재하로 배수·압밀을 촉진한다고 쓴다.

연직 배수재가 배수거리를 줄여 압밀시간을 단축한다.

복원 차이: 복원자료 간 핵심 충돌 없음.

건축시공short출제기준: 현장착공관리(6수준)복원배점 3점

3. 흙막이 역타설(Top-down) 공법의 장점 세 가지를 쓰시오.

  1. 장점 1
  2. 장점 2
  3. 장점 3
정답과 해설 보기

정답: 다음 일곱 가지 중 서로 다른 세 가지를 골라 쓴다. ① 1층 슬래브를 조기에 시공해 작업·자재 적치 공간으로 활용한다. ② 지하층과 지상층을 병행 시공해 전체 공기를 단축한다. ③ 지하 작업이 기상 영향을 비교적 적게 받는다. ④ 본구조 슬래브가 흙막이벽의 수평지지체 역할을 한다. ⑤ 가설 버팀대가 줄어 굴착·양중 작업공간을 확보하기 쉽다. ⑥ 흙막이벽 변형과 주변 지반침하를 줄이는 데 유리하다. ⑦ 도심지에서 소음·분진의 외부 확산을 줄이는 데 유리하다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 1층 슬래브를 작업·자재 적치 공간으로 활용
  • 지하층·지상층 병행 시공으로 공기 단축
  • 지하 작업의 기상 영향 감소
  • 본구조 슬래브를 흙막이 수평지지체로 활용
  • 가설 버팀대 감소와 굴착·양중 공간 확보
  • 흙막이벽 변형·주변 지반침하 저감
  • 도심지 소음·분진 외부 확산 저감

채점 핵심어: 1층 슬래브 · 작업공간 · 지상·지하 병행 · 공기단축 · 날씨

풀이 순서

  1. 1층 바닥의 작업공간 기능을 쓴다.
  2. 상·하부 동시시공과 공기단축을 연결한다.
  3. 기후·도심지 또는 구조체 지지 장점을 쓴다.

문항은 세 가지를 요구하지만 선택 학습을 위해 공정, 작업공간, 기상, 구조안정, 주변영향 측면의 일곱 장점을 제시한다. 본구조체 슬래브가 굴착단계의 수평지지 역할을 할 수 있으나 환기·채광·양중에는 제약이 있다. '동시시공'과 '공기단축'을 같은 내용으로 중복해 두 답처럼 쓰지 않는다.

복원 차이: 비교안 B는 네 가지를 요구하고 흙막이 강성·소음진동까지 제시한다. 비교안 A 요구수 3개를 유지하고 추가 적정 장점을 허용한다.

건축기사 실기 기출문제 · 품질관리

품질관리short출제기준: 현장착공관리(6수준)복원배점 4점

4. 이 회차 후기복원에서 제시된 흙막이 계측기 ① 하중계 ② 토압계 ③ 변형률계 ④ 건물경사계의 대표 설치 위치를 한 가지씩 쓰시오.

  1. 하중계
  2. 토압계
  3. 변형률계
  4. 경사계
정답과 해설 보기

정답: ① 버팀대 양단부 ② 흙막이벽 배면의 토압 측정 지중 ③ 버팀대 중앙부 ④ 기울기를 관찰할 인접구조물 골조·벽체.

인정 가능한 표현:
  • 하중계: 버팀대 양단부
  • 토압계: 흙막이벽 배면의 토압 측정 지중
  • 변형률계: 버팀대 중앙부
  • 건물경사계: 인접구조물 골조·벽체

채점 핵심어: 버팀대 양단 · 배면 지중 · 버팀대 중앙 · 인접구조물

풀이 순서

  1. 축력을 재는 하중계는 버팀대 단부에 둔다.
  2. 토압계는 흙막이벽 배면 토중에 둔다.
  3. 변형률계는 버팀대 중앙부에 둔다.
  4. 건물경사계는 관찰 대상 인접구조물의 골조 또는 벽체에 둔다.

제시한 네 위치는 복수 후기복원에서 일치한 대표답이다. 하중계는 버팀대 축력, 토압계는 벽 배면 토압, 변형률계는 부재 변형률, 건물경사계는 인접구조물 기울기를 확인한다. 실제 설치 위치는 구조형식, 계측단면, 하중 전달경로와 계측계획서에 따라 달라질 수 있으므로 이 매핑을 모든 현장의 유일한 위치로 일반화하지 않는다.

복원 차이: 비교안 A의 단순 '경사계' 표기는 설치위치 답에 맞춰 '건물경사계'로 정밀화했다. 네 위치는 회차의 대표 복원답이며 현장별 유일 위치가 아니라는 복원 경계를 문항·예외사유·해설에 명시했다.

품질관리essay출제기준: 자재 품질관리복원배점 4점

5. 슬럼프 플로(Slump flow)와 골재 조립률(Fineness modulus)을 각각 설명하시오.

  1. 슬럼프 플로
  2. 조립률
정답과 해설 보기

정답: 슬럼프 플로는 슬럼프 몰드를 들어 올린 뒤 콘크리트가 자중으로 퍼진 평균 지름으로 유동성을 나타낸다. 조립률은 정해진 표준체들의 누적잔류율 합을 100으로 나눈 골재 입도 지표이다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 퍼짐 평균지름·누적잔류율합/100

채점 핵심어: 퍼진 지름 · 유동성 · 누적잔류율 · 100

풀이 순서

  1. 슬럼프 플로는 퍼짐 지름과 유동성을 연결한다.
  2. 조립률은 표준체 누적잔류율의 합을 100으로 나눈다고 쓴다.

슬럼프와 슬럼프 플로는 측정값이 다르고, 조립률은 입도곡선 전체를 하나의 수로 요약한다.

복원 차이: 비교안 A의 '10개 체' 표현은 과년도 복원답으로 보존하되 실제 적용 체 계열은 최신 KS와 골재 종류를 확인한다.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 철근콘크리트시공계획수립복원배점 4점

6. 화재 시 콘크리트 폭렬(Explosive fracture)을 방지하는 대책 두 가지를 쓰시오.

  1. 대책 1
  2. 대책 2
정답과 해설 보기

정답: 다음 네 가지 중 서로 다른 두 가지를 골라 쓴다. ① 폴리프로필렌 등 유기섬유를 혼입해 화재 시 수증기 배출통로를 만든다. ② 내화뿜칠·내화보드 등 성능이 확인된 내화피복으로 급격한 온도상승을 줄인다. ③ 표층에 폭렬방지용 와이어메시·메탈라스를 배치해 콘크리트 박락을 구속한다. ④ 실물 내화시험으로 폭렬저감 성능이 확인된 배합·피복 시스템을 적용한다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 폴리프로필렌 등 유기섬유 혼입
  • 성능이 확인된 내화피복·단열층 설치
  • 표층에 폭렬방지용 와이어메시·메탈라스 배치
  • 실물 내화시험으로 검증된 폭렬저감 배합·피복 시스템 적용

채점 핵심어: 내화피복 · 내화성 골재 · 폴리프로필렌 섬유

풀이 순서

  1. 열 침입을 늦추는 피복 대책을 쓴다.
  2. 재료의 내화성 또는 내부 수증기압 저감 대책을 쓴다.

치밀한 고강도콘크리트는 화재 시 내부 수증기압과 열응력이 급증해 폭렬 위험이 커질 수 있다. 요구 답안은 두 가지지만 선택 학습을 위해 수증기압 저감, 가열 지연, 표층 구속, 성능검증의 네 대책을 제시한다. 단순 피복두께 증가는 폭렬 자체의 직접 대책으로 단정하지 않는다.

복원 차이: 비교안 B는 세 가지를 요구하고 PP섬유를 추가한다. 비교안 A 요구수 2개를 유지하고 PP섬유도 허용답으로 등록했다.

건축시공short출제기준: 철근콘크리트시공계획수립복원배점 3점

7. 매스콘크리트가 온도상승 후 냉각될 때 생기는 온도균열의 방지대책 세 가지를 쓰시오.

  1. 대책 1
  2. 대책 2
  3. 대책 3
정답과 해설 보기

정답: 다음 여섯 가지 중 서로 다른 세 가지를 골라 쓴다. ① 단위시멘트량을 줄인다. ② 중용열·저열 시멘트나 플라이애시·고로슬래그 등 수화열이 낮은 결합재를 사용한다. ③ 혼합수·골재를 냉각하는 프리쿨링으로 타설온도를 낮춘다. ④ 매설관에 냉각수를 순환하는 파이프쿨링으로 내부열을 제거한다. ⑤ 타설 블록·리프트 높이와 타설 간격을 조정해 발열 집중을 줄인다. ⑥ 표면 보온·양생과 거푸집 해체시기 관리로 내부와 표면의 급격한 온도차를 줄인다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 단위시멘트량 저감
  • 중용열·저열 시멘트와 저발열 혼화재 사용
  • 혼합수·골재 프리쿨링으로 타설온도 저감
  • 파이프쿨링으로 내부 수화열 제거
  • 타설 블록·리프트 높이·타설 간격 조정
  • 표면 보온·양생과 거푸집 해체시기 관리

채점 핵심어: 단위시멘트량 · 수화열 · 저발열 · 프리쿨링 · 파이프쿨링

풀이 순서

  1. 발열원인 시멘트량을 줄인다.
  2. 저발열 결합재를 선택한다.
  3. 재료·매입관 냉각으로 온도를 제어한다.

온도균열 대책은 발열량을 줄이고, 최고온도를 낮추며, 내부·표면 온도차와 구속을 완화하는 방향으로 나뉜다. 문항은 세 가지를 요구하지만 선택 학습을 위해 재료·배합, 프리쿨링, 파이프쿨링, 타설계획, 보온양생의 여섯 후보를 제시한다. 프리쿨링과 파이프쿨링은 시행시점과 냉각대상이 달라 별도 답으로 구분할 수 있다.

복원 차이: '플라이애시 시멘트'는 저발열 효과가 있는 결합재 선택으로 넓혀 표현했다.

건축시공short출제기준: 철근콘크리트시공계획수립복원배점 3점

8. 복원문제의 서중콘크리트 빈칸을 채우시오. ① 일평균기온이 25°C를 넘는 시기에는 ( )콘크리트 ② 지연형 혼화제를 사용해도 비빔부터 타설종료까지 ( ) 이하 ③ 타설 시 콘크리트 온도 ( )°C 이하.

  1. ①
  2. ②
  3. ③
정답과 해설 보기

정답: ① 서중 ② 90분(1.5시간) ③ 35°C.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 서중·90분·35°C
  • 서중·1.5시간·35도

채점 핵심어: 서중 · 90분 · 35°C

풀이 순서

  1. 적용명은 서중콘크리트이다.
  2. 운반·타설 제한시간은 90분이다.
  3. 타설온도 상한은 35°C이다.

고온은 슬럼프 손실, 응결 촉진, 수분 증발과 콜드조인트 위험을 키운다.

복원 차이: 25°C·90분·35°C는 과년도 복원 수치다. 최신 KCS 개정과 혼화제·운반조건에 따라 실제 제한을 다시 확인한다.

건축기사 실기 기출문제 · 건축구조

건축구조calculation출제기준: 철근콘크리트 부재복원배점 4점

9. RC 보의 즉시처짐이 20 mm, 지속하중 시간경과계수 ξ=2.0, b=400 mm, 전체깊이 h=500 mm, 압축철근 중심까지 거리 d'=50 mm, 압축철근량 A_s'=1,000 mm²일 때 총처짐을 구하시오.

건축기사 실기 기출문제 자격증3001 워터마크 적용 RC beam section and deflection input conditions
9번 문제 도식
정답과 해설 보기

정답: 유효깊이 d=500-50=450 mm. ρ'=1,000/(400×450)=0.005556. λ_Δ=2.0/(1+50×0.005556)=1.5652. 장기 추가처짐=20×1.5652=31.304 mm, 총처짐=20+31.304=51.304 mm(약 51.3 mm).

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 51.304 mm
  • 약 51.3 mm

채점 핵심어: d=450 mm · ρ'=0.005556 · λΔ=1.5652 · 31.304 mm · 51.304 mm

풀이 순서

  1. 전체깊이와 압축철근 위치로 유효깊이 d=450 mm를 구한다.
  2. 압축철근비를 구한다.
  3. 시간경과계수식으로 장기처짐 배율 1.5652를 구한다.
  4. 즉시처짐과 장기 추가처짐을 합한다.

복원식에서 λ_Δ는 장기 추가처짐을 즉시처짐에 곱하는 계수다.

복원 차이: 도면상 d=450 mm를 적용한 기준 계산값 51.304 mm를 주답으로 삼았다. 비교안 A는 52 mm를 제시하고 대체 비교안 B는 아예 b×d=400×500 조건으로 바꾸므로 양쪽 계산을 정답처럼 병합하지 않는다.

건축구조calculation출제기준: 철근콘크리트 부재복원배점 3점

10. 단면 300×400 mm, 축방향철근 8-D22, 띠철근 D10인 기둥의 띠철근 최대 수직간격을 구하시오.

건축기사 실기 기출문제 자격증3001 워터마크 적용 RC column reinforcement input conditions
10번 문제 도식
정답과 해설 보기

정답: 과년도 일반상세식은 16d_b=352 mm, 48d_t=480 mm, 단면 최소치수=300 mm 중 최솟값인 300 mm이다. 다만 현행 KDS 41 20 00:2024 건축물 규정으로 같은 조건을 검토하면 최대 200 mm가 지배한다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 300 mm

채점 핵심어: 16×22=352 · 48×10=480 · 최소치수 300 · 300 mm

풀이 순서

  1. 주근 지름의 16배를 구한다.
  2. 띠철근 지름의 48배를 구한다.
  3. 기둥 최소폭과 함께 최솟값을 선택한다.

세 제한 중 가장 작은 값이 띠철근 최대 수직간격이다.

복원 차이: 과년도 복원답은 300 mm이나 현행 기준값은 200 mm다. 학습 답과 실제 설계 적용을 분리한다.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 용접접합복원배점 4점

11. 제시된 용접기호를 판독하여 개선형식·각도, 모재두께, 개선깊이와 루트간격을 쓰시오.

건축기사 실기 기출문제 자격증3001 워터마크 적용 V-groove weld symbol input conditions
11번 문제 도식
  1. 형식·각도
  2. 모재두께
  3. 개선깊이
  4. 루트간격
정답과 해설 보기

정답: 화살표 쪽 90° V형 그루브용접 / 모재 두께 12 mm / 개선깊이 11 mm / 루트간격 2 mm.

건축기사 실기 기출문제 자격증3001 워터마크 적용 V-groove weld fabrication detail answer
11번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 화살쪽 90도 V그루브·두께12·개선11·루트2

채점 핵심어: 90° · V형 그루브 · 12 mm · 11 mm · 2 mm

풀이 순서

  1. 화살표 쪽 기호와 V형 개선을 판독한다.
  2. 각도 90°를 읽는다.
  3. 도면의 모재두께 12 mm, 개선깊이 11 mm, 루트간격 2 mm를 대응한다.

용접기호의 기준선·화살표·꼬리와 수치 위치를 함께 판독해야 한다.

복원 차이: 비교안 A 해설의 '목두께 12 mm'는 도식상 모재 판두께로 해석되며 비교안 B도 모재두께로 복원한다. 자체 기호도식이 필요하다.

건축시공essay출제기준: 용접접합복원배점 4점

12. 용접결함 오버랩(Overlap)과 언더컷(Undercut)을 개략적으로 도시하고 설명하시오.

  1. 오버랩
  2. 언더컷
정답과 해설 보기

정답: 오버랩은 용착금속이 모재와 융합되지 않은 채 지단 밖 표면을 덮어 겹친 결함이다. 언더컷은 용접 지단의 모재가 녹아 채워지지 않아 도랑 모양 홈이 남은 결함이다.

건축기사 실기 기출문제 자격증3001 워터마크 적용 overlap and undercut answer diagram
12번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 융합 없이 겹친 용착금속·지단 모재가 패인 홈

채점 핵심어: 오버랩 · 미융합 · 언더컷 · 지단 홈

풀이 순서

  1. 오버랩 도식에서 용착금속이 모재 위로 접혀 겹치는 형상을 그린다.
  2. 언더컷 도식에서 용접비드 옆 모재가 파인 홈을 그린다.

둘 다 지단 형상 결함이지만 오버랩은 겹침, 언더컷은 모재 결손이다.

복원 차이: 타사 원도를 복제하지 않고 결함 기하만 독립 도식으로 다시 구성한다.

건축시공essay출제기준: 부재설치복원배점 4점

13. 강구조 기둥이음의 메탈터치(Metal touch)를 도식하고 설명하시오.

정답과 해설 보기

정답: 상·하 기둥 단부를 절삭·평활 가공해 밀착시키고 압축력을 접촉면의 직접 지압으로 전달하는 선단밀착 기둥이음이다.

건축기사 실기 기출문제 자격증3001 워터마크 적용 metal touch answer diagram
13번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 기둥 단부 절삭·평활가공·밀착·압축력 직접전달

채점 핵심어: 상하 기둥 · 절삭·평활 가공 · 밀착 · 압축력 직접전달

풀이 순서

  1. 상·하부 기둥 단면을 맞대어 그린다.
  2. 끝면을 절삭·평활 가공해 밀착시킨다고 쓴다.
  3. 접촉면의 지압으로 압축력을 직접 전달한다고 쓴다.

밀착면 지압과 이음재가 함께 축력·전단·모멘트 요구를 부담하도록 설계한다.

복원 차이: 50% 관용답은 과년도 25% 기준과 불일치하고 현행 기준의 50%는 다른 연결재 설계요건이므로 주답에서 수치를 제외했다.

건축시공short출제기준: 부재설치복원배점 3점

14. 강구조 기초 앵커볼트의 매입공법 세 가지를 쓰시오.

  1. 공법 1
  2. 공법 2
  3. 공법 3
정답과 해설 보기

정답: 고정 매입공법 / 가동 매입공법 / 나중 매입공법.

인정 가능한 표현:
  • 고정·가동·나중 매입

채점 핵심어: 고정 매입 · 가동 매입 · 나중 매입

풀이 순서

  1. 타설 전 완전 고정하는 공법을 쓴다.
  2. 타설 후 위치조정 가능한 가동공법을 쓴다.
  3. 타설 뒤 시공하는 나중 매입을 쓴다.

앵커볼트 위치·연직도·정착과 베이스플레이트 접촉이 골조 설치정밀도를 좌우한다.

복원 차이: 나중 매입을 곧바로 임의 케미컬앵커로 일반화하지 않고 승인된 설계·제품·시험을 적용한다.

건축기사 실기 기출문제 · 건축구조

건축구조calculation출제기준: 강구조 부재설계복원배점 4점

15. 한쪽 자유·다른 쪽 고정, 길이 2.5 m인 H-100×100×6×8 압축재의 탄성좌굴하중을 구하시오. I_x=383×10⁴ mm⁴, I_y=134×10⁴ mm⁴, E=205,000 MPa이다.

정답과 해설 보기

정답: 약축 I_y와 K=2를 사용한다. P_cr=π²EI_y/(KL)²=π²×205,000×134×10⁴/(2×2,500)²=108,447 N=108.447 kN.

선택 학습 답안 후보 — 요구 개수만큼 선택:

  • 108.447 kN
  • 약108.45kN

채점 핵심어: K=2 · Iy=134×10⁴ · E=205000 · 108.447 kN

풀이 순서

  1. 고정-자유 조건의 K=2를 고른다.
  2. 더 작은 단면2차모멘트 I_y를 고른다.
  3. 오일러식에 mm·N 단위로 대입한다.

좌굴은 두 축 중 오일러 하중이 작은 약축에서 먼저 발생한다.

복원 차이: 비교안 B는 E=210,000 MPa로 복원해 111.09 kN을 제시한다. 수치조건이 충돌하므로 비교안 A PDF의 205,000·108.447을 주배열로 사용한다.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 조적미장공사시공계획수립복원배점 5점

16. 조적공사 빈칸을 채우시오. ① 표준 줄눈너비 ( ) mm ② 별도 지정 없을 때 영식 또는 ( )쌓기 ③ 하루 쌓기높이 표준 ( ) m, 최대 ( ) m ④ 벽돌벽과 블록벽 직각 접합은 블록 ( )단마다 연결철물 보강.

  1. 줄눈너비
  2. 쌓기법
  3. 표준높이
  4. 최대높이
  5. 연결철물 간격
정답과 해설 보기

정답: ① 10 mm ② 화란식쌓기 ③ 1.2 m, 1.5 m ④ 3단.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 10·화란식·1.2·1.5·3

채점 핵심어: 10 mm · 화란식 · 1.2 m · 1.5 m · 3단

풀이 순서

  1. 줄눈 10 mm를 쓴다.
  2. 영식과 짝인 화란식쌓기를 쓴다.
  3. 표준 1.2 m·최대 1.5 m를 쓴다.
  4. 블록 3단마다 연결한다고 쓴다.

줄눈·일일 쌓기높이·이질벽 접합은 벽체 안정과 시공품질을 위한 제한이다.

복원 차이: 비교안 B는 영식·화란식을 두 빈칸으로 나눠 총 6개처럼 재구성한다. 비교안 A는 영식을 지문에 주고 화란식만 빈칸이므로 5개를 따른다.

건축시공short출제기준: 조적미장공사시공계획수립복원배점 4점

17. 벽돌벽 표면 백화현상의 방지대책 네 가지를 쓰시오.

  1. 대책 1
  2. 대책 2
  3. 대책 3
  4. 대책 4
정답과 해설 보기

정답: 다음 여섯 가지 중 서로 다른 네 가지를 골라 쓴다. ① 흡수율이 낮고 충분히 소성된 벽돌을 사용한다. ② 수용성 염분이 적은 벽돌·모르타르 재료와 깨끗한 물을 사용한다. ③ 벽돌을 빗물·지면 습기로부터 덮어 보관한다. ④ 줄눈을 빈틈없이 충전하고 밀실하게 마감한다. ⑤ 처마·차양·후레싱·물끊기·배수상세로 빗물 침투를 막는다. ⑥ 벽체가 충분히 건조된 뒤 적합한 투습성 발수제를 적용한다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 흡수율이 낮고 충분히 소성된 벽돌 사용
  • 수용성 염분이 적은 재료·깨끗한 물 사용
  • 벽돌을 빗물·지면 습기로부터 보호해 보관
  • 줄눈을 빈틈없이 충전하고 밀실하게 마감
  • 처마·차양·후레싱·물끊기·배수로 빗물 침투 차단
  • 충분히 건조한 뒤 적합한 투습성 발수제 적용

채점 핵심어: 흡수율 낮은 벽돌 · 줄눈 모르타르 · 방수제 · 발수제 · 처마·차양

풀이 순서

  1. 가용염·수분이 적은 재료를 쓴다.
  2. 줄눈을 밀실하게 한다.
  3. 표면 발수처리를 한다.
  4. 빗물 유입을 상세로 막는다.

백화는 물에 녹은 가용염이 표면으로 이동·석출하는 현상이므로 염류 공급과 수분 이동을 함께 줄여야 한다. 문항은 네 가지를 요구하지만 선택 학습을 위해 재료, 보관, 줄눈, 빗물차단, 발수처리의 여섯 후보를 제시한다. 같은 수분차단 계열만 반복하지 말고 서로 다른 단계의 대책을 고른다.

복원 차이: 발수제는 승인된 투습성·색변화·접착성 시험 후 적용한다.

건축시공essay출제기준: 건축목공시공계획수립복원배점 3점

18. 목재 방부처리방법 세 가지와 방법을 간단히 설명하시오.

  1. 주입법
  2. 침지법
  3. 표면탄화법
정답과 해설 보기

정답: 다음 다섯 가지 중 서로 다른 세 가지를 골라 방법까지 설명한다. ① 도포법: 목재 표면에 방부제를 고르게 바른다. ② 침지법: 방부액에 일정 시간 담가 약제를 침투시킨다. ③ 가압주입법: 밀폐 압력용기에서 방부제를 목재 내부로 주입한다. ④ 온냉욕법: 뜨거운 방부액과 차가운 방부액의 온도차로 약제를 흡수시킨다. ⑤ 확산법: 수분이 있는 목재 표면에 고농도 약제를 적용해 내부로 확산시킨다.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 도포법: 표면에 방부제를 바르는 방법
  • 침지법: 방부액에 담가 침투시키는 방법
  • 가압주입법: 압력용기에서 약제를 내부로 주입하는 방법
  • 온냉욕법: 온도차로 약제를 흡수시키는 방법
  • 확산법: 고농도 약제를 수분이 있는 목재 내부로 확산시키는 방법

채점 핵심어: 압력 주입 · 침지 · 3~10 mm 탄화

풀이 순서

  1. 고압 주입을 설명한다.
  2. 방부액 침지를 설명한다.
  3. 표면 탄화층 형성을 설명한다.

문항은 세 가지를 요구하지만 선택 학습을 위해 표면처리, 침지, 압력주입, 온도차 흡수, 확산의 다섯 방법을 제시한다. 처리방법은 요구 침윤깊이, 사용환경, 수종·치수와 약제 안전성을 고려해 선택한다. 방법명만 나열하지 말고 약제를 바르는지, 담그는지, 압력·온도차·확산을 이용하는지까지 함께 쓴다.

복원 차이: 표면탄화는 현대 구조목의 모든 환경에서 방부약제 주입을 대체하는 보편공법으로 일반화하지 않는다.

건축시공short출제기준: 건축목공시공계획수립복원배점 3점

19. 목구조 1층 마루널 시공순서를 나열하시오: 동바리, 멍에, 장선, 마루널, 동바리돌.

정답과 해설 보기

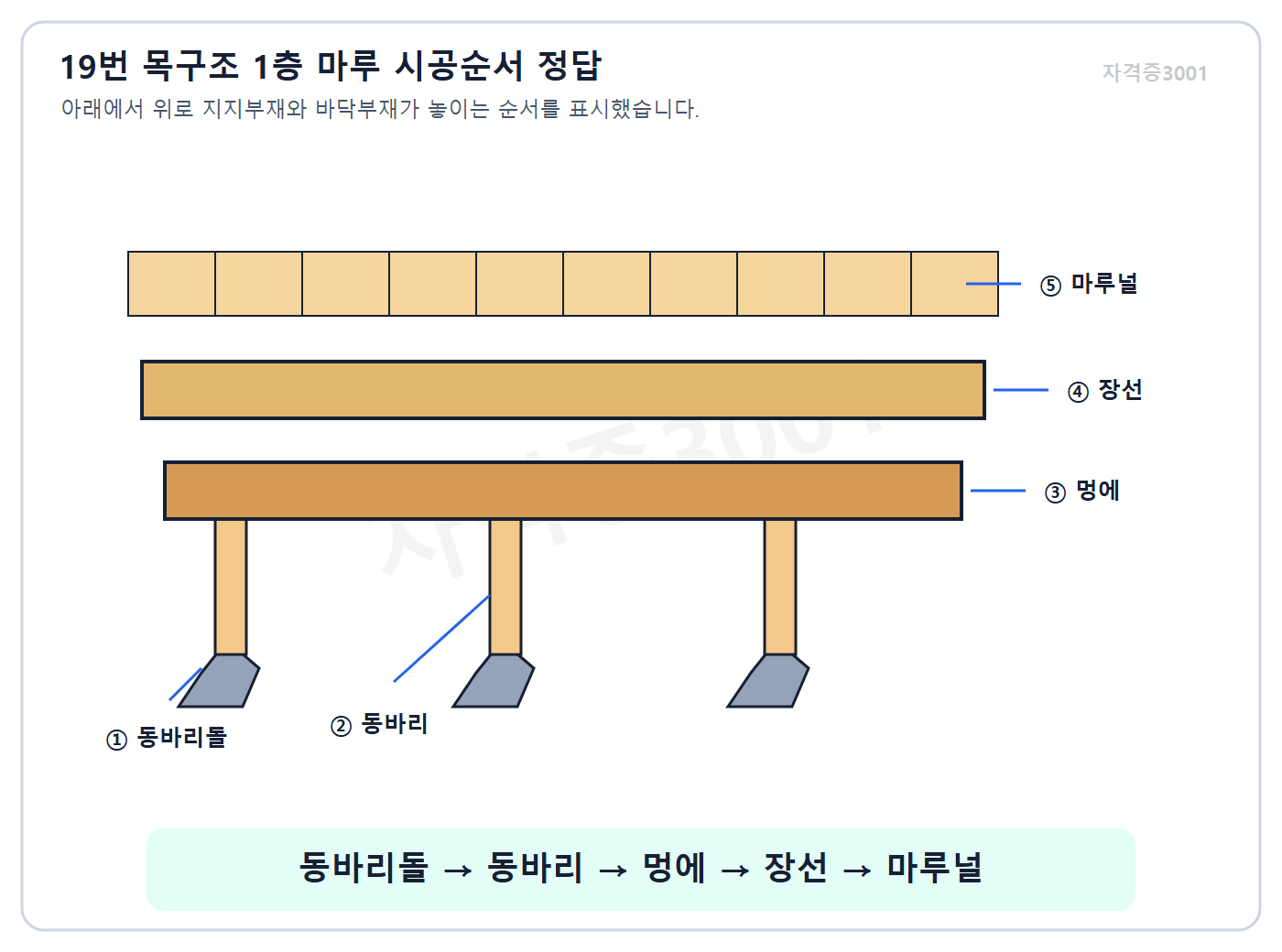

정답: 동바리돌 → 동바리 → 멍에 → 장선 → 마루널.

자격증3001 워터마크 적용 timber floor construction sequence answer
19번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 동바리돌-동바리-멍에-장선-마루널

채점 핵심어: 동바리돌 · 동바리 · 멍에 · 장선 · 마루널

풀이 순서

  1. 지반의 동바리돌부터 시작한다.
  2. 동바리와 멍에를 세운다.
  3. 장선을 걸고 마루널을 깐다.

시공순서는 하중전달경로를 아래에서 위로 거슬러 올라간다.

복원 차이: 복원 보기는 전통적인 1층 마루틀의 단순 순서다.

건축기사 실기 기출문제 · 건축적산

건축적산quantity출제기준: 현장자원관리복원배점 6점

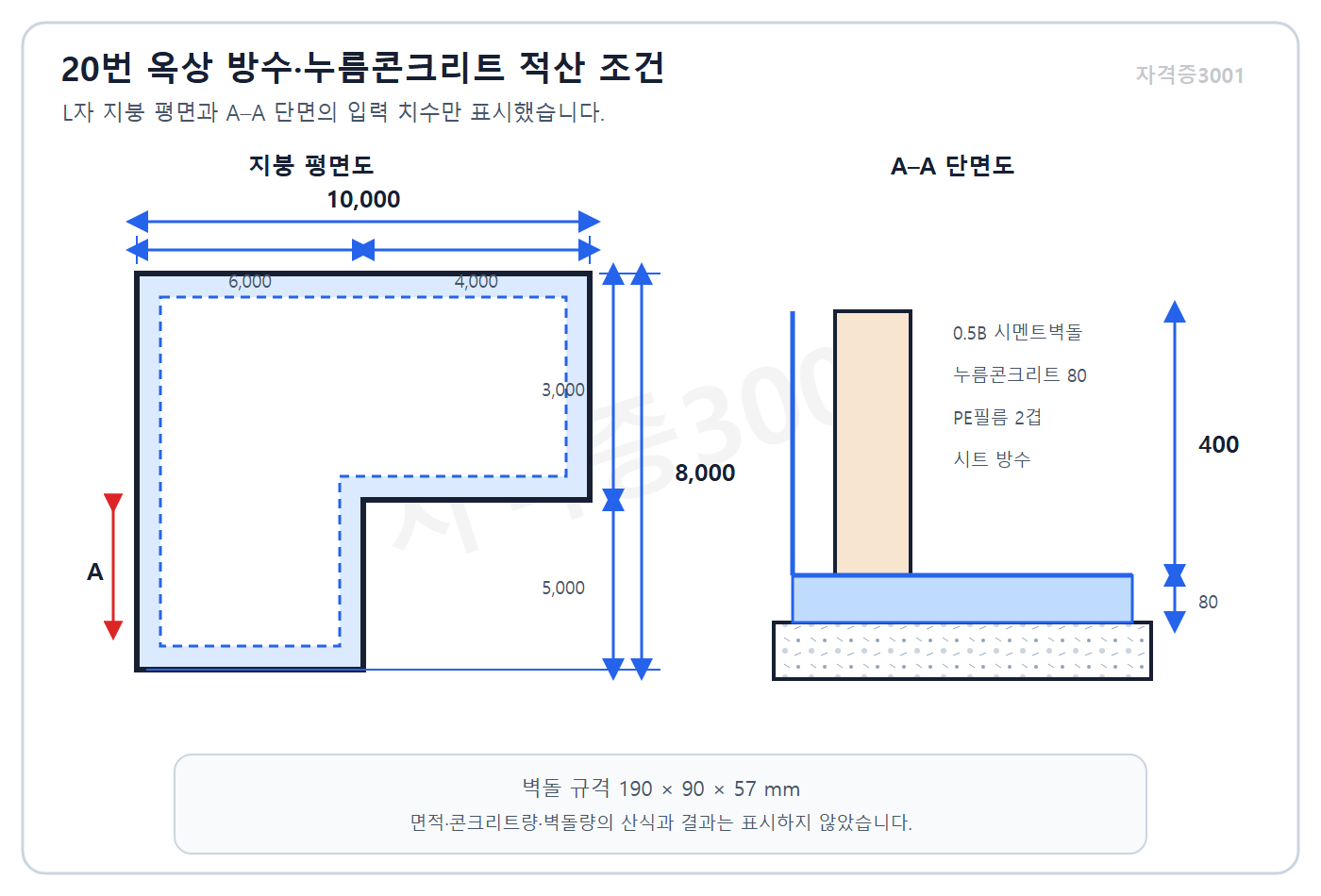

20. L자 옥상 평면은 6×8 m와 4×5 m 직사각형의 합이며 둘레는 10 m×8 m이다. 방수치켜올림 0.48 m, 누름콘크리트 두께 0.08 m, 보호벽 높이 0.4 m, 0.5B 벽돌 단위수량 75매/m², 벽돌두께 0.09 m일 때 ① 방수면적 ② 누름콘크리트량 ③ 보호벽돌 정미량을 구하시오.

자격증3001 워터마크 적용 roof waterproofing quantity input plan
20번 문제 도식
  1. 옥상방수면적
  2. 누름콘크리트량
  3. 보호벽돌량
정답과 해설 보기

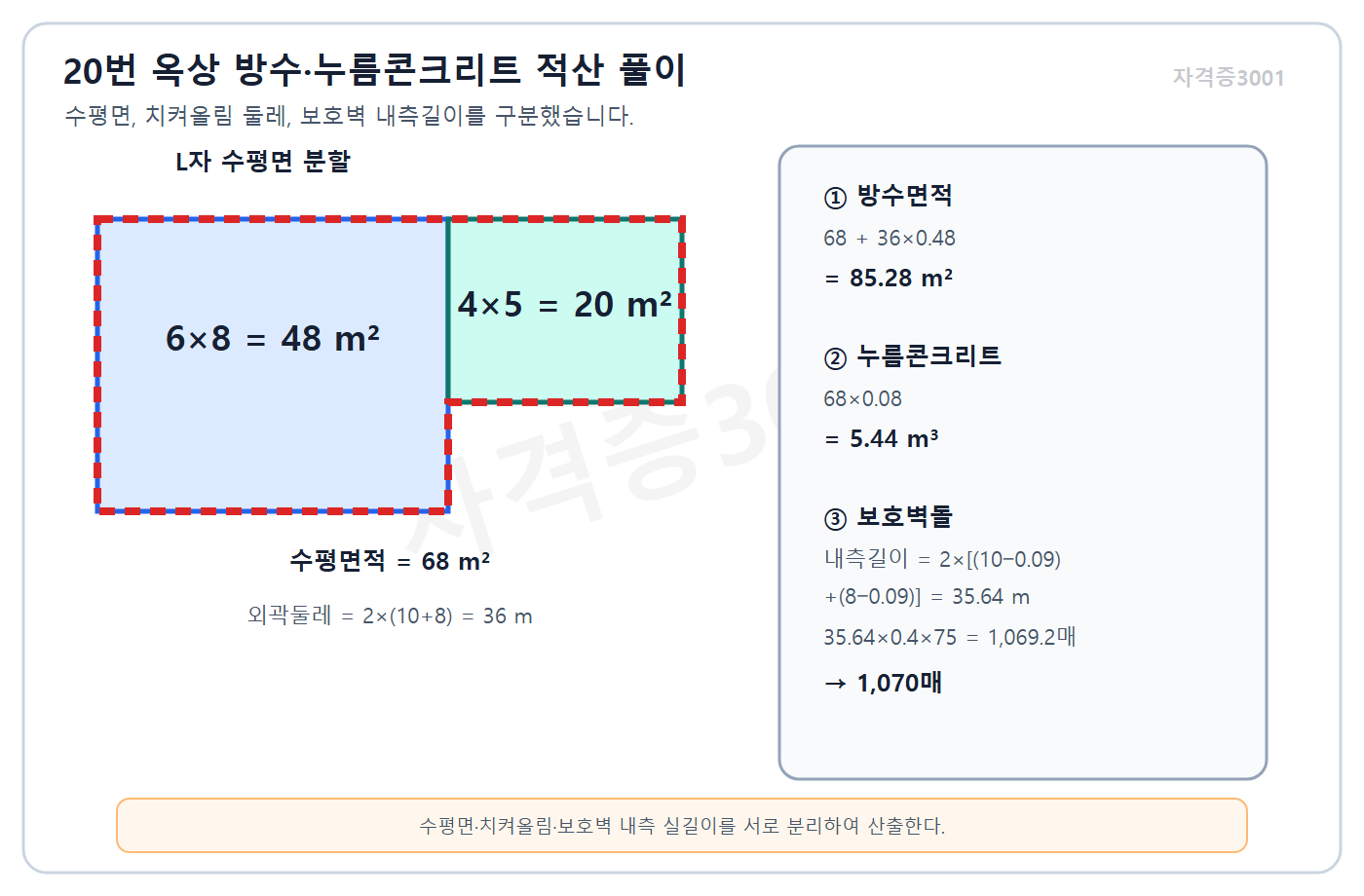

정답: ① (6×8)+(4×5)+(10+8)×2×0.48=85.28 m². ② [(6×8)+(4×5)]×0.08=5.44 m³. ③ [(10-0.09)+(8-0.09)]×2×0.4×75=1,069.2매이므로 1,070매.

자격증3001 워터마크 적용 L자 옥상 수평면·치켜올림 둘레·보호벽 내측길이와 방수·콘크리트·벽돌량 풀이도
20번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 85.28m²·5.44m³·1,070매

채점 핵심어: 85.28 m² · 5.44 m³ · 1,070매

풀이 순서

  1. 평면방수에 둘레 치켜올림을 더한다.
  2. 평면적에 누름콘크리트 두께를 곱한다.
  3. 벽돌 두께를 공제한 보호벽 길이·높이·단위수량으로 산출하고 올림한다.

방수면적은 수평면과 수직 치켜올림, 보호벽돌은 내측 실길이를 구분한다.

복원 차이: 복원 도면의 단순 치수·정미량이며 타사 원도를 복제하지 않고 독립 도식으로 다시 구성할 필요가 있다.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 수장시공계획수립복원배점 4점

21. 강제 천장을 RC조에 설치할 때, 별도 시방이 없는 경량천장의 달대볼트 고정용 인서트 간격을 세로와 가로 방향으로 쓰시오.

  1. 세로
  2. 가로
정답과 해설 보기

정답: 비교안 A 복원답: 세로 1 m, 가로 2 m.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 세로1m·가로2m

채점 핵심어: 세로 1 m · 가로 2 m

풀이 순서

  1. 세로 간격 1 m를 쓴다.
  2. 가로 간격 2 m를 쓴다.

달대·인서트 배치는 천장 하중과 반자틀받이 방향, 설비 간섭 및 내진·낙하방지를 함께 검토한다.

복원 차이: 비교안 B는 전혀 다른 반자틀 문항(깊이 1.5m 이상 흔들림보강 1.8m, 달대볼트 1,600mm)을 같은 회차에 제시한다. 공식 원문을 확인할 수 없어 비교안 A의 세로1m·가로2m를 주복원으로 하고 실질 충돌을 공개한다.

건축시공essay출제기준: 수장시공계획수립복원배점 2점

22. 수장공사에서 바닥부터 약 1~1.5 m 높이까지 널을 붙여 마감한 벽체 부분의 명칭을 쓰시오.

정답과 해설 보기

정답: 징두리벽(Wainscot).

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • 징두리벽
  • Wainscot

채점 핵심어: 징두리벽

풀이 순서

  1. 벽 하부 판재 마감 높이를 확인한다.
  2. 징두리벽이라고 쓴다.

벽 하부의 오염·충격을 막고 장식하는 수장 부위다.

복원 차이: 복원자료 간 충돌 없음.

건축기사 실기 기출문제 · 품질관리

품질관리short출제기준: 품질관리 자료관리복원배점 3점

23. TQC에 이용되는 QC 7가지 도구 중 네 가지를 쓰시오.

  1. 도구 1
  2. 도구 2
  3. 도구 3
  4. 도구 4
정답과 해설 보기

정답: QC 7가지 도구 전체는 ① 히스토그램, ② 파레토도, ③ 특성요인도, ④ 체크시트, ⑤ 산점도, ⑥ 층별, ⑦ 관리도이다. 이 중 서로 다른 네 가지를 골라 쓴다.

인정 가능한 표현:
  • 히스토그램
  • 파레토도
  • 특성요인도
  • 체크시트
  • 산점도
  • 층별
  • 관리도

채점 핵심어: 히스토그램 · 파레토도 · 특성요인도 · 체크시트 · 산점도 · 층별 · 관리도

풀이 순서

  1. QC 7도구 목록을 떠올린다.
  2. 서로 다른 네 도구를 적는다.

문항은 일곱 도구 중 네 가지를 요구하므로 선택 학습을 위해 고정된 전체 목록을 모두 제시한다. 히스토그램은 분포, 파레토도는 중점항목, 특성요인도는 원인관계, 체크시트는 기록, 산점도는 상관, 층별은 조건별 분리, 관리도는 공정안정을 다룬다. 서로 같은 도구의 다른 명칭을 중복해 쓰지 않는다.

복원 차이: 비교안 B /15455는 세 가지를 요구해 비교안 A 지문의 네 가지와 다르다. 비교안 A 지문 요구수 4를 유지하고 체크시트를 네 번째 적정 도구로 보완하며, 비교안 A 가답안의 1개 누락을 명시한다.

건축기사 실기 기출문제 · 공정관리

공정관리network출제기준: 공정표작성복원배점 10점

24. A5는 시작, B6·C5·D4←A, E3←B, F7←B,C,D, G8←D, H6←E, I5←E,F, J8←E,F,G, K7←H,I,J이다. ADM 네트워크와 TF·FF·DF, 주공정선을 구하시오.

자격증3001 워터마크 적용 ADM network activity and predecessor data
24번 문제 도식
  1. 네트워크
  2. 작업 A 여유
  3. 작업 B 여유
  4. 작업 C 여유
  5. 작업 D 여유
  6. 작업 E 여유
  7. 작업 F 여유
  8. 작업 G 여유
  9. 작업 H 여유
  10. 작업 I 여유
  11. 작업 J 여유
  12. 작업 K 여유
정답과 해설 보기

정답: 주공정선 A-B-F-J-K, 총공기 33일. TF/FF/DF: A 0/0/0, B 0/0/0, C 1/1/0, D 1/0/1, E 4/0/4, F 0/0/0, G 1/1/0, H 6/6/0, I 3/3/0, J 0/0/0, K 0/0/0.

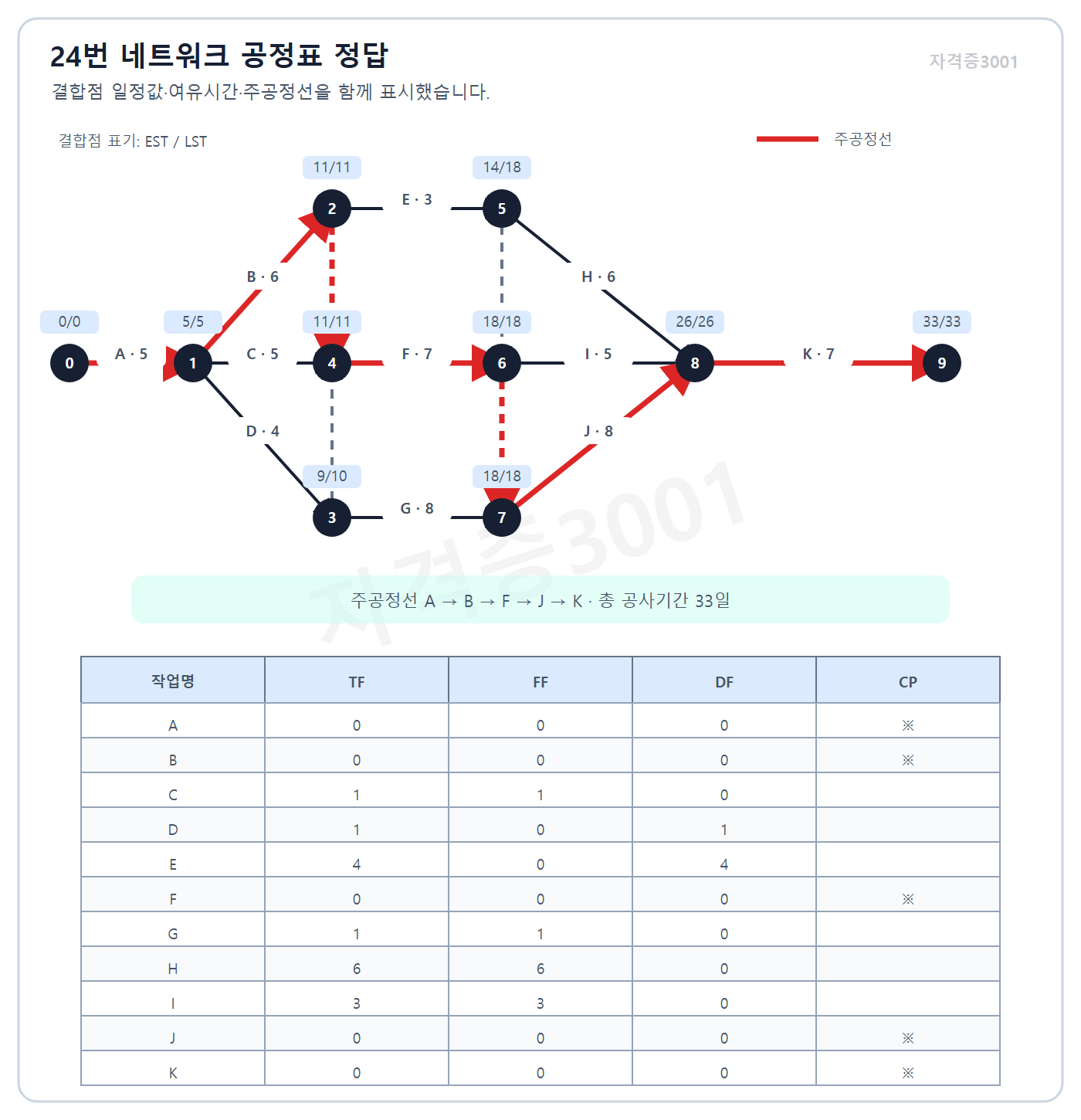

자격증3001 워터마크 적용 ADM network solution and float table
24번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • CP A-B-F-J-K·33일
  • A0/0/0·B0/0/0·C1/1/0·D1/0/1·E4/0/4·F0/0/0·G1/1/0·H6/6/0·I3/3/0·J0/0/0·K0/0/0

채점 핵심어: A-B-F-J-K · 33일 · TF · FF · DF

풀이 순서

  1. 선행관계를 보존하는 결합점·더미를 배치한다.
  2. 전진계산으로 33일을 구한다.
  3. 후진계산으로 최지시각을 구한다.
  4. 여유시간 0인 A-B-F-J-K를 주공정선으로 표시한다.

F·J·K의 다중 선행관계를 누락하면 주공정선과 여유시간이 바뀐다.

복원 차이: 공개 값은 일치한다. 타사 원도를 복제하지 않고 데이터만으로 독립 도식을 다시 구성한다.

공정관리calculation출제기준: 공정관리계획수립복원배점 3점

25. 정상/급속 계획이 A: 2일·2,000원/1일·3,000원, B: 4일·3,000원/2일·6,000원, C: 8일·5,000원/3일·8,000원일 때 비용구배가 큰 작업부터 순서를 쓰시오.

자격증3001 워터마크 적용 normal and crash duration and cost data
25번 문제 도식
  1. A 비용구배
  2. B 비용구배
  3. C 비용구배
정답과 해설 보기

정답: A=(3,000-2,000)/(2-1)=1,000원/일. B=(6,000-3,000)/(4-2)=1,500원/일. C=(8,000-5,000)/(8-3)=600원/일. 큰 순서는 B-A-C.

자격증3001 워터마크 적용 cost slope calculation and ranking answer
25번 정답 도식
선택 학습 답안 후보 — 요구 개수만큼 선택:
  • B-A-C

채점 핵심어: A 1000 · B 1500 · C 600 · B-A-C

풀이 순서

  1. 각 작업의 (급속비용-정상비용)/(정상공기-급속공기)를 구한다.
  2. 1,500>1,000>600으로 내림차순 정렬한다.

비용구배는 공기를 하루 단축하는 데 추가되는 직접비다.

복원 차이: 비교안 B는 다른 데이터(A 4/6000→2/9000 등)와 '작은 순서'를 제시해 C-A-B를 답으로 한다. 서로 다른 문제이므로 비교안 A 데이터·B-A-C를 주복원으로 하고 충돌을 공개한다.

건축기사 실기 기출문제 · 건축구조

건축구조calculation출제기준: 구조계획복원배점 4점

26. 길이 L, 단면적 A, 탄성계수 E인 축방향 부재에 하중 P가 작용할 때 등가 용수철계수 k를 유도하시오.

정답과 해설 보기

정답: P=kΔL이고 축변형 ΔL=PL/(EA)이므로 P=k·PL/(EA). 따라서 k=EA/L.

선택 학습 답안 후보 — 요구 개수만큼 선택:
  • k=EA/L

채점 핵심어: P=kΔL · ΔL=PL/EA · EA/L

풀이 순서

  1. 후크법칙 P=kΔL을 쓴다.
  2. 축변형식 ΔL=PL/(EA)를 대입한다.
  3. P를 소거해 k=EA/L을 얻는다.

균일한 선형탄성 축부재는 축강성 EA/L인 스프링과 등가다.

복원 차이: 단면·재료가 변하거나 비선형·좌굴이 발생하면 단순 EA/L을 그대로 쓸 수 없다.

건축기사 실기 기출문제 학습 방법

먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.

건축기사 과년도 전체 보기 · 시험 관리기관 현행 출제기준 확인

자료 기준·검수 정보
