건축기사 기출문제 · 건축계획

1. 사무소 건축의 실단위 계획 중 개방식 배치에 관한 설명으로 옳지 않은 것은?

  1. 공사비를 줄일 수 있다.
  2. 실의 깊이나 길이에 변화를 줄 수 없다.
  3. 시각차단이 없으므로 독립성이 적어진다.
  4. 경영자의 입장에서는 전체를 통제하기가 쉽다.
정답과 해설 보기

정답: 2

개방식 사무실은 칸막이가 적어 필요에 따라 실의 깊이와 길이를 조정하기 쉽다. 변화를 줄 수 없다고 한 ②가 장점과 반대다.

이 문제로 익힐 것

개방식 사무실 배치의 특성을 알고 옳지 않은 설명을 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 고정 칸막이와 개별 설비가 줄어 초기 공사비를 절감하기 쉽다.
  • ② 개방식은 가변 칸막이와 가구 배치로 실의 깊이와 길이를 조정하기 쉬우므로 바르지 않다.
  • ③ 칸막이가 적어 시선이 열리므로 개인 업무공간의 독립성은 낮아진다.
  • ④ 관리자가 한 공간에서 업무 전반을 관찰하고 통제하기 쉽다.

근거: 사무소 건축 실단위 계획 — 개방식 배치의 특성(가변성·개방성·공사비 절감·통제 용이). 시험 관리기관 건축기사 출제기준 사무소 건축 계획 영역.

2. 다음 설명에 알맞은 공장건축의 레이아웃 형식은?

동종의 공정, 동일한 기계·설비 또는 기능이 유사한 것 중 하나의 그룹으로 집합시키는 방식이다. 다품종 소량생산, 예상 생산량을 정하기 어려운 경우, 표준화가 어려운 경우에 채용한다.

  1. 고정식 레이아웃
  2. 혼성식 레이아웃
  3. 공정중심의 레이아웃
  4. 제품중심의 레이아웃
정답과 해설 보기

정답: 3

공정중심 레이아웃은 같은 기능의 기계·설비를 한 구역에 모으며 다품종 소량생산이나 표준화가 어려운 생산에 적합하다.

이 문제로 익힐 것

공장 레이아웃 형식별 정의와 적용 조건을 구분한다.

선지별 해설

  • ① 고정식 레이아웃은 제품을 고정하고 인력·장비가 이동하는 대형 제품 생산에 적합하다.
  • ② 혼성식 레이아웃은 제품중심·공정중심 등 둘 이상의 방식을 결합한다.
  • ③ 같은 기능의 설비를 모으고 다품종 소량생산에 대응하는 방식은 공정중심 레이아웃이다.
  • ④ 제품중심 레이아웃은 작업 순서대로 설비를 배치하며 소품종 대량생산에 적합하다.

근거: 공장건축 레이아웃 분류 — 공정중심 레이아웃의 정의와 적용 조건(다품종 소량생산·표준화 곤란). 공장건축 계획 영역.

3. 다음 설명에 알맞은 백화점 진열장 배치방법은?

주통로를 직각으로 배치하며 보조통로를 약 45° 정도 경사지게 배치한다. 고객이 매장 코너까지 접근하기 쉽지만 이형 진열장이 많이 필요하다.

  1. 직각배치
  2. 방사배치
  3. 사행배치
  4. 자유유선배치
정답과 해설 보기

정답: 3

주통로에 직각으로 진열장을 놓고 보조통로를 약 45도로 꺾는 방식은 사행배치다. 코너 접근은 좋지만 이형 진열장이 많이 필요하다.

이 문제로 익힐 것

백화점 진열장 배치방법별 구성과 특성을 구분한다.

선지별 해설

  • ① 직각배치는 통로와 진열장을 평행·직교 격자로 구성하는 방식이다.
  • ② 방사배치는 중심점에서 통로나 진열장이 방사형으로 퍼지는 방식이다.
  • ③ 주통로에 직각인 진열장 사이로 부통로를 약 45도로 연결하는 방식은 사행배치다.
  • ④ 자유유선배치는 정형 격자보다 자유로운 곡선·유선형 동선을 사용한다.

근거: 백화점 진열장 배치 — 사행배치의 구성(주통로 직각·보조통로 약 45° 경사)과 특성. 판매시설 계획 영역.

4. 로마시대의 것으로 그리스의 아고라(Agora)와 유사한 기능을 갖는 것은?

  1. 포럼(Forum)
  2. 인슐라(Insula)
  3. 도무스(Domus)
  4. 판테온(Pantheon)
정답과 해설 보기

정답: 1

포럼은 로마 도시의 정치·상업·집회 중심 공간으로 그리스의 아고라와 유사한 기능을 했다. 인슐라와 도무스는 주거, 판테온은 신전이다.

이 문제로 익힐 것

그리스 아고라와 로마 포럼의 기능적 대응 관계를 파악한다.

선지별 해설

  • ① 포럼은 정치·상업·재판·집회가 이루어진 로마의 중심 공간으로 아고라와 기능이 유사하다.
  • ② 인슐라는 로마의 다층 공동주택으로 도시의 중심 광장을 뜻하지 않는다.
  • ③ 도무스는 로마의 도시형 단독주택으로 공공 광장이 아니다.
  • ④ 판테온은 여러 신을 모신 신전 건축이며 시민광장의 명칭이 아니다.

근거: 서양 도시공간사 — 로마 포럼이 그리스 아고라에 대응하는 정치·상업·집회 중심지임. 건축사·도시공간 영역.

5. 숑바르 드 로브(Chombard de Lawve)가 제시하는 1인당 주거 면적의 병리기준은?

  1. 6㎡
  2. 8㎡
  3. 10㎡
  4. 12㎡
정답과 해설 보기

정답: 2

숑바르 드 로브가 제시한 주거면적 기준에서 1인당 8㎡ 미만은 병리적 수준으로 본다. 따라서 ②가 맞다.

이 문제로 익힐 것

숑바르 드 로브의 1인당 주거면적 병리기준 수치를 기억한다.

선지별 해설

  • ① 6㎡는 8㎡보다 작지만 문헌에서 묻는 경계값 자체는 아니다.
  • ② 숑바르 드 로브가 제시한 병리적 주거면적의 경계값은 1인당 8㎡다.
  • ③ 10㎡는 제시된 1인당 병리기준 8㎡보다 큰 값이다.
  • ④ 12㎡는 제시된 1인당 병리기준 8㎡보다 큰 값이다.

근거: 주거면적 기준 — 숑바르 드 로브의 1인당 병리기준 8㎡. 주거계획의 면적 기준 영역.

6. 극장의 평면방식 중 관객이 연기자를 사면에서 둘러싸고 관람하는 형식으로 가장 많은 관객을 수용할 수 있는 형식은?

  1. 아레나(arena)형
  2. 가변형(adaptable stage)
  3. 프로시니엄(proscenium)형
  4. 오픈스테이지(open stage)형
정답과 해설 보기

정답: 1

아레나형은 관객이 무대를 사방에서 둘러싸므로 무대와의 거리가 짧고 같은 면적에서 많은 관객을 수용할 수 있다.

이 문제로 익힐 것

극장 평면방식별 관객-무대 관계와 수용 특성을 구분한다.

선지별 해설

  • ① 아레나형은 관객석이 무대의 사면을 둘러싸 가까운 거리와 높은 수용효율을 확보한다.
  • ② 가변형은 무대와 객석 구성을 공연에 따라 바꾸는 형식으로 사면형만을 뜻하지 않는다.
  • ③ 프로시니엄형은 액자형 개구부를 사이에 두고 무대와 객석이 마주 보는 형식이다.
  • ④ 오픈스테이지형은 무대가 객석 쪽으로 돌출되지만 관객이 사면 전체를 둘러싸지는 않는다.

근거: 극장 평면방식 — 아레나형의 사면 관람 구성과 높은 수용효율. 공연·집회시설 계획 영역.

7. POE(Post-Occupancy Evaluation)의 의미로 가장 알맞은 것은?

  1. 건축물 사용자를 찾는 것이다.
  2. 건축물을 사용해 본 후에 평가하는 것이다.
  3. 건축물의 사용을 염두에 두고 계획하는 것이다.
  4. 건축물 모형을 만들어 설계의 적정성을 평가하는 것이다.
정답과 해설 보기

정답: 2

POE는 건축물을 실제로 사용한 뒤 사용자 만족도와 성능을 조사해 계획·설계에 환류하는 거주후평가다.

이 문제로 익힐 것

POE의 정의와 사전 계획·모형 평가와의 차이를 구분한다.

선지별 해설

  • ① 사용자를 찾는 행위가 아니라 실제 사용 후 성능과 만족도를 평가하는 절차다.
  • ② POE는 완공된 건축물을 실제 사용한 뒤 기능·환경·만족도를 평가하는 거주후평가다.
  • ③ 사용을 예상해 설계하는 일반적인 사전 계획과 달리 POE는 사용 후에 시행한다.
  • ④ 모형 평가는 설계단계 검토이며 실제 점유 후 평가인 POE와 구분된다.

근거: 건축계획 방법론 — POE(사용후평가)의 정의와 평가 시점. 건축계획 일반 영역.

8. 학교 운영방식에 관한 설명으로 옳지 않은 것은?

  1. 교과교실형은 교실의 순수율은 높으나 학생의 이동이 심하다.
  2. 종합교실형은 학생의 이동이 없고 초등학교 저학년에 적합하다.
  3. 일반교실, 특별교실형은 각 학급마다 일반교실을 하나씩 배당하고 그 외에 특별교실을 갖는다.
  4. 플래툰(platoon) 형은 학급과 학년을 없애고 학생들은 각자의 능력에 따라서 교과를 선택하는 방식이다.
정답과 해설 보기

정답: 4

플래툰형은 학생집단을 일반교실군과 특별교실군으로 나눠 교대로 사용하는 운영방식이다. 학급·학년을 없애고 능력별 선택을 하는 설명은 달톤플랜에 가깝다.

이 문제로 익힐 것

학교 운영방식(교과교실형·종합교실형·플래툰형)의 특징을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 교과교실형은 교실 활용률은 높지만 수업마다 학생 이동이 많아진다.
  • ② 종합교실형은 학급이 한 교실에 머물러 이동이 적으므로 초등학교 저학년에 적합하다.
  • ③ 일반교실·특별교실형은 학급별 일반교실과 과목별 특별교실을 함께 둔다.
  • ④ 학급·학년을 없애고 능력에 따라 교과를 선택하는 설명은 달톤플랜에 가까워 바르지 않다.

근거: 학교건축 운영방식 — 플래툰형의 정의(일반·특별교실군 교대 사용)와 달톤플랜과의 구분. 학교건축 계획 영역.

9. 이슬람교의 영향을 받은 건축물에서 볼 수 있는 연속적인 기하학적 문양, 식물문양, 당초문양 등을 이르는 용어는?

  1. 스퀸치
  2. 펜던티브
  3. 모자이크
  4. 아라베스크
정답과 해설 보기

정답: 4

아라베스크는 이슬람 미술에서 식물의 덩굴과 기하학 문양을 반복·연속시키는 장식이다. 스퀸치와 펜던티브는 돔 전이구조다.

이 문제로 익힐 것

이슬람 건축의 장식 용어와 돔 전이구조 용어를 구분한다.

선지별 해설

  • ① 스퀸치는 방형 평면 위에 돔을 올리기 위한 모서리 전이구조다.
  • ② 펜던티브는 구면 삼각형을 이용해 방형 평면과 돔을 연결하는 구조다.
  • ③ 모자이크는 작은 재료 조각을 붙여 그림이나 무늬를 만드는 장식기법이다.
  • ④ 아라베스크는 식물 덩굴과 기하학 무늬를 반복·연속시키는 이슬람 장식이다.

근거: 이슬람 건축 장식 — 아라베스크의 정의와 스퀸치·펜던티브(돔 전이구조)와의 구분. 건축사·장식 영역.

10. 공포형식 중 다포식에 관한 설명으로 옳지 않은 것은?

  1. 다포식 건축물로는 서울 숭례문(남대문) 등이 있다.
  2. 기둥 상부 이외에 기둥 사이에도 공포를 배열한 형식이다.
  3. 규모가 커지면서 내부출목보다는 외부출목이 점차 많아졌다.
  4. 주심포식에 비해서 지붕하중을 등분포로 전달 할 수 있는 합리적인 구조법이다.
정답과 해설 보기

정답: 3

다포식은 내부와 외부에 공포 출목을 두며 규모가 커지면서 내부 공간과 천장을 중시해 내부출목이 발달했다. 외부출목만 점차 많아졌다는 ③이 틀렸다.

이 문제로 익힐 것

다포식 공포의 구성과 출목 발달 경향을 파악한다.

자주 하는 실수: Array

선지별 해설

  • ① 숭례문은 조선 전기 다포식 건축의 대표 사례로 분류된다.
  • ② 다포식은 기둥 위뿐 아니라 기둥 사이에도 공포를 배열한다.
  • ③ 규모가 커지며 내부 공간과 천장 구성을 위해 내부출목이 발달했으므로 외부출목만 늘었다는 설명은 틀리다.
  • ④ 기둥 사이에도 공포를 두는 다포식은 하중을 여러 지점으로 분산하기 쉽다.

근거: 한국 전통 공포형식 — 다포식의 공포 배열(기둥 사이 배열)과 내부출목 발달 경향. 한국건축사 영역.

11. 공동주택을 건설하는 주택단지는 기간도로와 접하거나 기간도로로부터 당해 단지에 이르는 진입도로가 있어야 한다. 주택단지의 총세대수가 400세대인 경우 기간도로와 접하는 폭 또는 진입도로의 폭은 최소 얼마 이상이어야 하는가? (단, 진입도로가 1개이며, 원룸형 주택이 아닌 경우)

  1. 4m
  2. 6m
  3. 8m
  4. 12m
정답과 해설 보기

정답: 3

주택단지 총세대수가 300세대 이상 500세대 미만이면 기간도로 접속 폭 또는 단일 진입도로 폭을 8m 이상 확보한다. 400세대는 이 구간이다.

이 문제로 익힐 것

주택단지 세대수 구간에 따른 진입도로 최소 폭 기준을 적용한다.

풀이 순서
  1. 조건을 정리한다: 총세대수 400세대, 진입도로 1개, 원룸형 주택이 아님.
  2. 세대수 구간표와 대조한다: 400세대는 '300세대 이상 500세대 미만' 구간에 해당한다.
  3. 구간별 기준 폭을 적용한다: 300세대 미만 6m, 300~500세대 미만 8m, 500세대 이상 1,000세대 미만 12m 중 해당 구간의 8m 이상을 고른다.

선지별 해설

  • ① 4m는 일반적인 400세대 단일 진입도로에 요구되는 폭보다 작다.
  • ② 6m는 300세대 미만 구간의 기준이며 400세대에는 부족하다.
  • ③ 400세대는 300세대 이상 500세대 미만 구간이므로 8m 이상이 필요하다.
  • ④ 12m는 500세대 이상 1,000세대 미만 구간에 적용되는 폭이다.

근거: 주택단지 진입도로 기준 — 총세대수 구간별 기간도로 접속·진입도로 최소 폭(300세대 이상 500세대 미만 8m 이상). 주택단지 계획 기준 영역.

12. 한식주택과 양식주택에 관한 설명으로 옳지 않은 것은?

  1. 양식주택은 입식생활이며, 한식주택은 좌식생활이다.
  2. 양식주택의 실은 단일용도이며, 한식주택의 실은 혼용도이다.
  3. 양식주택은 실의 위치별 분화이며, 한식주택은 실의 기능별 분화이다.
  4. 양식주택의 가구는 주요한 내용물이며, 한식주택의 가구는 부차적 존재이다.
정답과 해설 보기

정답: 3

양식주택은 기능에 따라 방을 나누고 한식주택은 안채·사랑채 같은 위치와 관계에 따라 분화한다. 이를 반대로 연결한 ③이 틀렸다.

이 문제로 익힐 것

한식주택과 양식주택의 생활양식과 실 분화 기준 차이를 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 양식주택은 입식, 전통 한식주택은 좌식생활을 중심으로 계획한다.
  • ② 양식주택은 기능별 단일용도 실이 발달하고 한식주택의 방은 용도가 겹치기 쉽다.
  • ③ 양식주택은 기능별, 한식주택은 위치·관계별 분화가 일반적이므로 연결을 뒤바꾼 설명이다.
  • ④ 양식주택은 가구가 실의 기능을 규정하는 핵심 요소이고 한식 가구는 상대적으로 부차적이다.

근거: 주거계획 — 한식·양식주택의 생활양식(좌식/입식)과 실 분화 기준(위치별/기능별) 비교.

13. 사무소 건축의 코어 유형에 관한 설명으로 옳지 않은 것은?

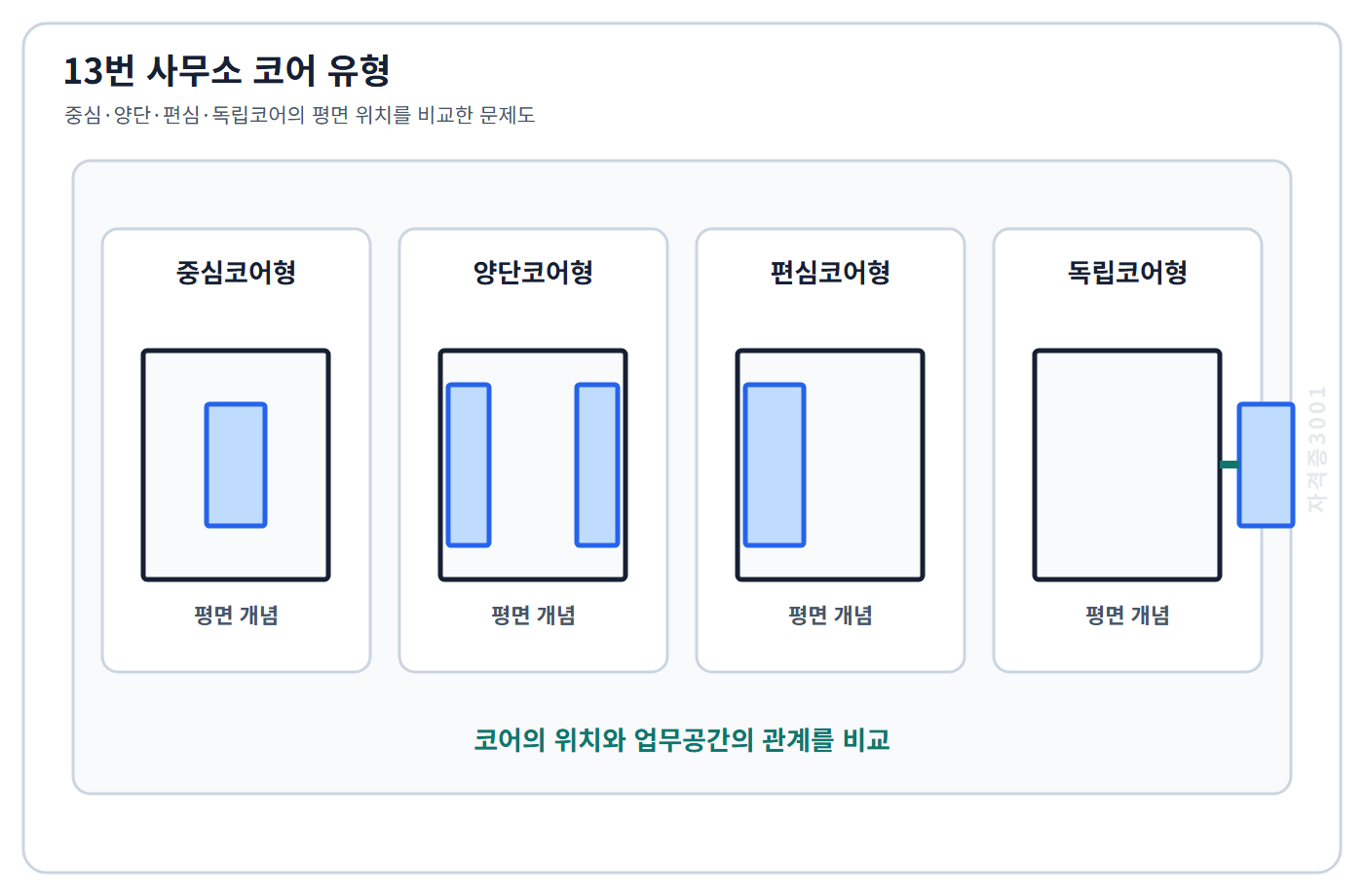

건축기사 기출문제 중심·양단·편심·독립코어의 평면 위치를 비교한 문제도
13번 문제 도식
  1. 중심코어형은 유효율이 높은 계획이 가능하다.
  2. 양단코어형은 2방향 피난에 이상적이며 방재상 유리하다.
  3. 편심코어형은 각 층 바닥면적이 소규모인 경우에 적합하다.
  4. 독립코어형은 구조적으로 가장 바람직한 유형으로, 고층, 초고층 사무소 건축에 주로 사용된다.
정답과 해설 보기

정답: 4

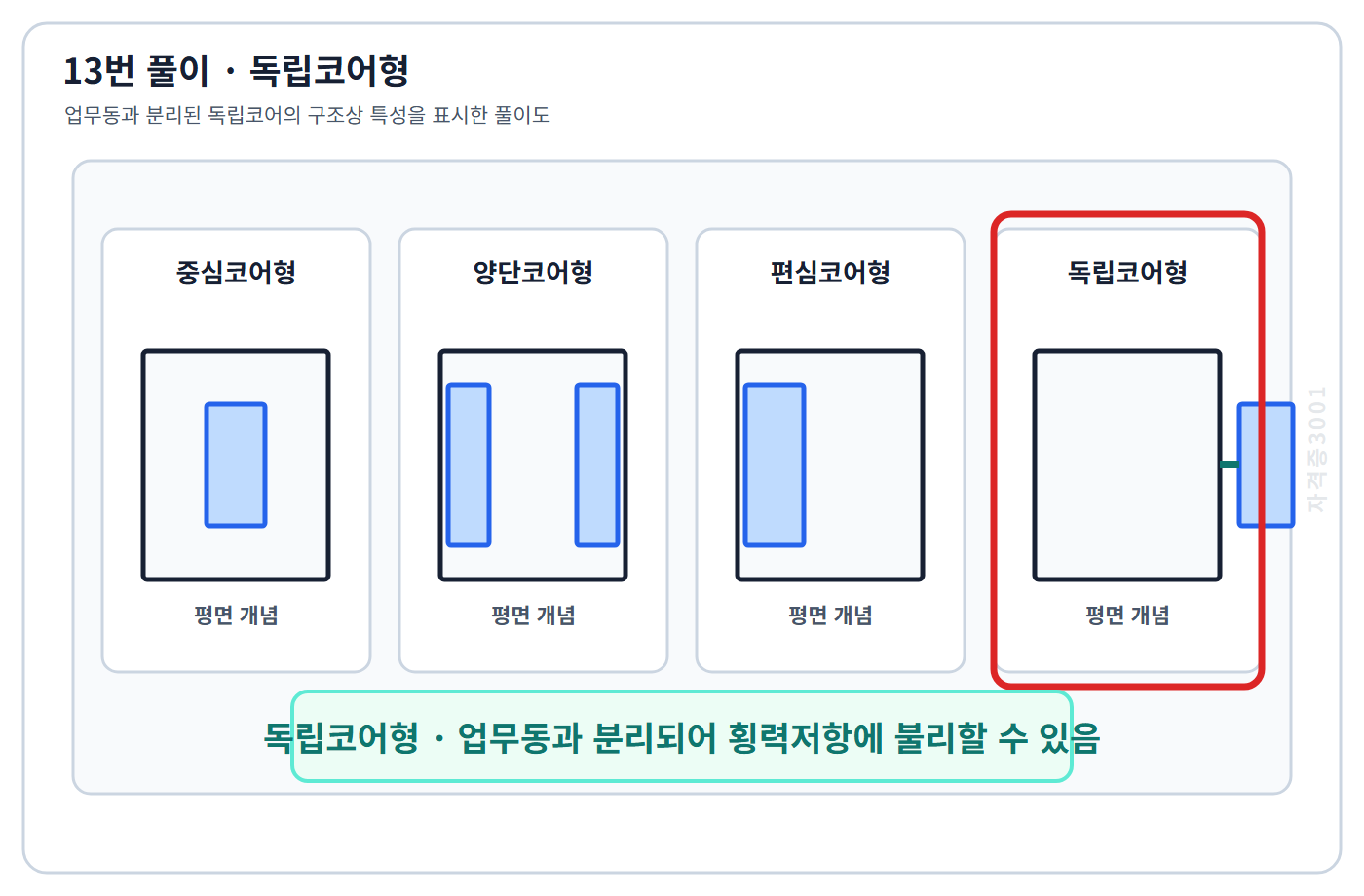

건축기사 기출문제 업무동과 분리된 독립코어의 구조상 불리 가능성을 표시한 풀이도
13번 정답 도식

독립코어는 업무동과 코어를 분리해 자유도는 높지만 구조 중심과 떨어져 횡력 저항에 불리할 수 있다. 구조적으로 가장 바람직한 초고층 유형이라는 ④는 중심코어에 가깝다.

이 문제로 익힐 것

사무소 건축 코어 유형별 특성과 구조상 유불리를 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 중심코어는 설비·동선을 중앙에 모아 외곽 업무공간을 효율적으로 사용할 수 있다.
  • ② 양단코어는 서로 떨어진 두 피난방향을 확보하기 쉬워 방재상 유리하다.
  • ③ 편심코어는 코어를 한쪽에 모으므로 바닥면적이 작은 사무소에서 적용하기 쉽다.
  • ④ 독립코어는 업무동과 분리되어 횡력 저항에 반드시 최적이라고 할 수 없어 바르지 않다.

근거: 사무소 코어 계획 — 코어 유형(중심·양단·편심·독립)별 평면 특성과 독립코어의 구조상 유불리. 사무소 건축 계획 영역.

14. 도서관의 출납시스템 중 열람자는 직접 서가에 면하여 책의 체제나 표지 정도는 볼 수 있으나 내용을 보려면 관원에게 요구하여 대출 기록을 남긴 후 열람하는 형식은?

  1. 폐가식
  2. 반개가식
  3. 안전개가식
  4. 자유개가식
정답과 해설 보기

정답: 2

반개가식은 이용자가 서가 앞에서 책의 표지와 체제를 보고 선택한 뒤 직원에게 요청해 대출기록을 남기고 열람하는 방식이다.

이 문제로 익힐 것

도서관 출납시스템의 단계별 정의를 구분한다.

선지별 해설

  • ① 폐가식은 이용자가 서고에 들어가지 않고 직원이 책을 찾아 전달하는 방식이다.
  • ② 반개가식은 표지·체제를 직접 본 뒤 직원에게 요청하고 대출기록을 남기는 방식이다.
  • ③ 안전개가식은 자유 접근을 허용하되 출입·도서관리를 강화한 개가 방식이다.
  • ④ 자유개가식은 이용자가 서가에서 책을 직접 꺼내 열람하는 방식이다.

근거: 도서관 출납시스템 — 폐가식·반개가식·개가식의 단계별 정의. 도서관 건축 계획 영역.

15. 아파트에 의무적으로 설치하여야 하는 장애인·노인·임산부 등의 편의시설에 속하지 않은 것은?

  1. 점자블록
  2. 장애인전용 주차구역
  3. 높이 차이가 제거된 건축물 출입구
  4. 장애인 등의 통행이 가능한 접근로
정답과 해설 보기

정답: 1

아파트에는 접근로, 높이차 없는 출입구, 장애인전용주차구역 등이 의무 편의시설로 적용된다. 점자블록은 제시 조건에서 아파트의 일률적 의무항목이 아니다.

이 문제로 익힐 것

아파트 의무 편의시설 항목을 법령 기준으로 판별한다.

선지별 해설

  • ① 점자블록은 모든 아파트에 일률적으로 의무 설치되는 항목이 아니므로 정답이다.
  • ② 법정 설치대상 부설주차장에는 장애인전용주차구역을 기준에 맞게 확보한다.
  • ③ 장애인 등이 통행할 주출입구는 문턱 등 높이차를 제거해 접근 가능하게 해야 한다.
  • ④ 대상시설 외부에서 주출입구까지 장애인 등이 통행 가능한 접근로를 설치한다.

근거: 장애인·노인·임산부 등의 편의증진 보장에 관한 법령상 아파트 의무 편의시설 항목(접근로·출입구·장애인전용주차구역).

16. 백화점의 에스컬레이터 배치에 관한 설명으로 옳지 않은 것은?

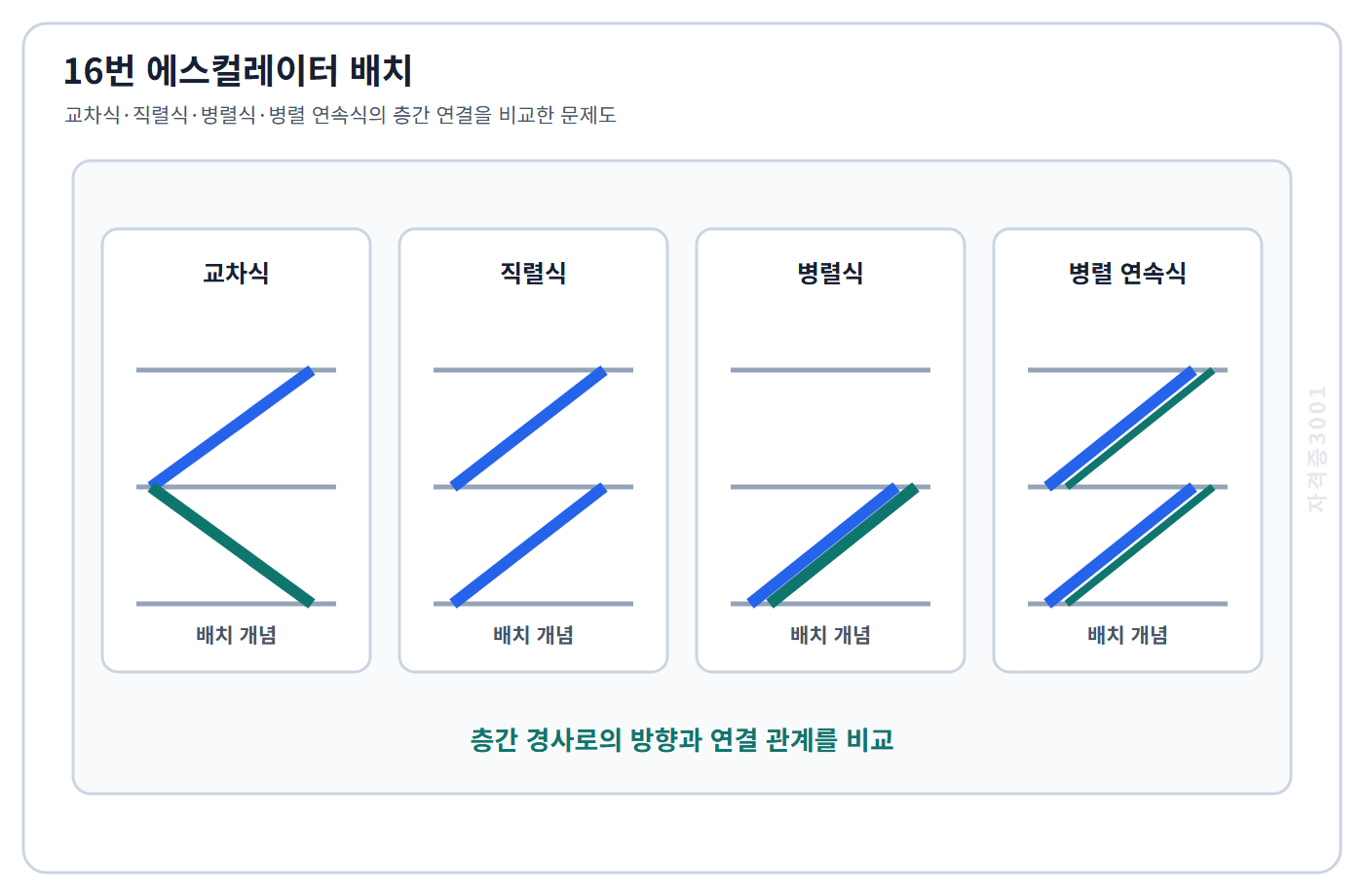

건축기사 기출문제 교차식·직렬식·병렬식·병렬 연속식 에스컬레이터의 층간 연결 비교도
16번 문제 도식
  1. 교차식 배치는 점유면적이 작다.
  2. 직렬식 배치는 점유면적이 크나 승객의 시야가 좋다.
  3. 병렬식 배치는 백화점 매장 내부에 대한 시계가 양호하다.
  4. 병렬 연속식 배치는 연속적으로 승강할 수 없다는 단점이 있다.
정답과 해설 보기

정답: 4

건축기사 기출문제 층마다 연결되어 연속 승강하는 병렬 연속식 에스컬레이터 풀이도
16번 정답 도식

병렬 연속식은 승강 방향이 나란히 이어져 층마다 갈아타지 않고 연속 승강할 수 있다. 연속 승강할 수 없다는 ④가 반대다.

이 문제로 익힐 것

에스컬레이터 배치방식별 특성과 장단점을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 교차식은 상·하행을 층마다 교차시켜 비교적 작은 면적에 집약할 수 있다.
  • ② 직렬식은 에스컬레이터가 일렬로 이어져 점유면적은 크지만 이동 중 매장을 보기 쉽다.
  • ③ 병렬식은 상·하행을 나란히 두어 매장 방향의 시야를 확보하기 쉽다.
  • ④ 병렬 연속식은 진행방향을 이어 배치하므로 연속 승강이 가능해 제시 설명이 틀리다.

근거: 백화점 수직동선 — 에스컬레이터 배치방식(교차식·직렬식·병렬식·병렬 연속식)별 특성. 판매시설 계획 영역.

17. 미술관의 전시 기법 중 전시평면이 동일한 공간으로 연속되어 배치되는 전시기법으로 동일 종류의 전시물을 반복 전시할 경우에 유리한 방식은?

  1. 디오라마 전시
  2. 파노라마 전시
  3. 하모니카 전시
  4. 아일랜드 전시
정답과 해설 보기

정답: 3

하모니카 전시는 같은 크기의 전시평면을 연속 반복해 동일 계열 전시물을 순차적으로 배열하기 좋은 방식이다.

이 문제로 익힐 것

전시기법별 전시평면 구성 방식을 구분한다.

선지별 해설

  • ① 디오라마 전시는 배경·모형·조명을 함께 구성해 특정 장면을 입체적으로 재현한다.
  • ② 파노라마 전시는 연속된 넓은 배경이나 시야로 장면의 확장감을 주는 방식이다.
  • ③ 하모니카 전시는 같은 형상의 전시공간을 연속 반복해 동종 전시물 배치에 유리하다.
  • ④ 아일랜드 전시는 전시물을 공간 중앙에 독립적으로 배치해 여러 방향에서 관람하게 한다.

근거: 전시기법 분류 — 하모니카 전시의 동일 전시평면 연속 반복 배치 특성. 전시시설 계획 영역.

18. 페리(C.A, Perry)의 근린주구(Neighborhood Unit) 이론의 내용으로 옳지 않은 것은?

  1. 초등학교 학구를 기본단위로 한다.
  2. 중학교와 의료시설을 반드시 갖추어야 한다.
  3. 지구 내 가로망은 통과교통에 사용되지 않도록 한다.
  4. 주민에게 적절한 서비스를 제공하는 1~2개소 이상의 상점가를 주요도로의 결절점에 배치한다.
정답과 해설 보기

정답: 2

페리의 근린주구는 초등학교 학구, 내부 통과교통 억제, 주변 간선도로와 근린상점 배치를 핵심으로 한다. 중학교와 의료시설을 반드시 두는 것은 원칙이 아니다.

이 문제로 익힐 것

페리의 근린주구 이론의 원칙을 파악하고 옳지 않은 설명을 골라낸다.

선지별 해설

  • ① 근린주구는 보행 가능한 초등학교 학구와 그 인구규모를 기본단위로 삼는다.
  • ② 중학교와 의료시설의 의무 설치는 페리 근린주구의 핵심 원칙이 아니므로 바르지 않다.
  • ③ 내부 가로는 통과교통을 억제하고 주민의 안전한 생활동선이 되도록 계획한다.
  • ④ 근린상점은 주민 접근이 쉬운 주변 간선도로의 결절점 등에 배치하는 것이 원칙에 맞다.

근거: 근린주구 이론 — 페리의 원칙(초등학교 학구·통과교통 억제·간선도로 경계·근린상점 배치). 도시·주거지 계획 영역.

19. 종합병원 건축계획에 관한 설명으로 옳지 않은 것은?

  1. 간호사 대기실은 각 간호단위 또는 층별, 동별로 설치한다.
  2. 수술실의 바닥마감은 전기도체성 마감을 사용하는 것이 좋다.
  3. 병실의 창문은 환자가 병상에서 외부를 전망할 수 있게 하는 것이 좋다.
  4. 우리나라의 일반적인 외래진료방식은 오픈 시스템이며 대규모의 각종 과를 필요로 한다.
정답과 해설 보기

정답: 4

우리나라 일반 종합병원의 외래진료는 각 과를 병원 내부에 두는 클로즈드 시스템이 일반적이다. 오픈 시스템이라고 한 ④가 틀렸다.

이 문제로 익힐 것

종합병원 외래진료 방식과 부문별 계획 원칙을 파악한다.

자주 하는 실수: Array

선지별 해설

  • ① 간호사 대기실은 간호단위의 관찰·업무 중심에 배치하는 것이 일반적이다.
  • ② 수술실은 정전기와 스파크 위험을 줄이기 위해 도전성 바닥마감을 사용할 수 있다.
  • ③ 병상에서 외부를 볼 수 있는 창은 환자의 심리적 안정과 환경 만족에 도움이 된다.
  • ④ 국내 일반 종합병원은 전문과를 병원 내부에 두는 클로즈드 시스템이 보편적이므로 틀리다.

근거: 의료시설 계획 — 종합병원 외래진료의 클로즈드 시스템과 부문별 계획 원칙.

20. 극장의 무대에 관한 설명으로 옳지 않은 것은?

  1. 프로시니엄 아치는 일반적으로 장방형이며, 종횡의 비율은 황금비가 많다.
  2. 프로시니엄 아치의 바로 뒤에는 막이 쳐지는데, 이 막의 위치를 커튼 라인이라고 한다.
  3. 무대의 폭은 적어도 프로시니엄 아치 폭의 2배, 깊이는 프로시니엄 아치 폭 이상으로 한다.
  4. 플라이 갤러리는 배경이나 조명기구, 연기자 또는 음향반사판 등을 매달 수 있도록 무대 천장 밑에 철골로 설치한 것이다.
정답과 해설 보기

정답: 4

무대 천장에 철골 격자를 설치해 배경·조명·막 등을 매다는 곳은 그리드아이언이다. 플라이갤러리는 측면 상부의 작업통로이므로 ④가 틀렸다.

이 문제로 익힐 것

극장 무대 구성요소의 명칭과 기능을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 프로시니엄 개구는 장방형으로 계획하며 황금비에 가까운 비례가 널리 쓰인다.
  • ② 프로시니엄 바로 뒤 주막의 위치선은 커튼 라인이라 한다.
  • ③ 일반적인 무대 계획에서 무대 폭과 깊이는 프로시니엄 개구를 기준으로 여유 있게 잡는다.
  • ④ 배경·조명·막을 매다는 천장 격자는 그리드아이언이고 플라이갤러리는 측면 작업통로이므로 틀리다.

근거: 극장 무대 계획 — 그리드아이언·플라이 갤러리·커튼 라인 등 무대 구성요소의 구분. 공연시설 계획 영역.

건축기사 기출문제 · 건축시공

21. 다음 중 멤브레인 방수공사에 해당되지 않은 것은?

  1. 아스팔트방수공사
  2. 실링방수공사
  3. 시트방수공사
  4. 도막방수공사
정답과 해설 보기

정답: 2

멤브레인 방수는 연속 방수막을 만드는 아스팔트·시트·도막방수를 말한다. 실링은 줄눈과 틈을 충전하는 공사로 별도 분류한다.

이 문제로 익힐 것

멤브레인 방수공사의 범위(아스팔트·시트·도막)와 실링공사를 구분한다.

선지별 해설

  • ① 아스팔트방수는 아스팔트와 루핑류를 적층해 방수막을 만드는 멤브레인 방수다.
  • ② 실링방수는 줄눈·틈을 실링재로 충전하는 공사로 멤브레인 방수 분류에 속하지 않는다.
  • ③ 시트방수는 공장에서 만든 시트를 붙여 연속 막을 형성하는 멤브레인 방수다.
  • ④ 도막방수는 액상 재료를 바르고 경화시켜 연속 막을 만드는 멤브레인 방수다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

22. 용접접합에 관한 설명으로 옳지 않은 것은?

건축기사 기출문제 슬래그함입·오버랩·블로홀·크레이터의 대표 용접결함 비교도
22번 문제 도식
  1. 슬래그함입-용융금속이 급속하게 냉각되면 슬래그의 일부분이 달아나지 못하고 용착금속내에 혼입되는 것
  2. 오버랩-용접금속과 모재가 융합되지 않고 겹쳐지는 것
  3. 블로우 홀-용융금속이 응고할 때 방출되어야 할 가스가 잔류한 것
  4. 크레이터-용접전류가 과소하여 발생
정답과 해설 보기

정답: 4

건축기사 기출문제 아크 급정지와 종료부 충전 부족으로 생긴 크레이터 풀이도
22번 정답 도식

크레이터는 용접 종료부가 움푹 패인 결함으로 아크를 갑자기 끄거나 종료부 충전이 부족할 때 생긴다. 단순히 전류가 과소해서 생긴다는 ④가 부정확하다.

이 문제로 익힐 것

슬래그함입·오버랩·블로홀·크레이터 등 대표 용접결함의 정의와 발생 원인을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 슬래그가 충분히 떠오르지 못한 채 용착금속 안에 갇히면 슬래그 함입이 된다.
  • ② 용착금속이 모재와 융합되지 않은 채 가장자리를 덮으면 오버랩 결함이 된다.
  • ③ 응고 과정에서 가스가 빠져나오지 못하고 공동으로 남은 결함이 블로홀이다.
  • ④ 크레이터는 용접 종료 때 아크를 갑자기 끄거나 용착금속 충전이 부족해 생기므로 전류 과소만을 원인으로 한 설명은 부정확하다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

23. 사질 지반 굴착 시 벽체 배면의 토사가 흙막이 틈새 또는 구멍으로 누수가 되어 흙막이벽 배면에 공극이 발생하여 물의 흐름이 점차로 커져 결국에는 주변 지반을 함몰시키는 현상은?

  1. 보일링 현상
  2. 히빙 현상
  3. 액상화 현상
  4. 파이핑 현상
정답과 해설 보기

정답: 4

사질토에서 물과 함께 토립자가 흙막이 틈으로 유출되며 유로가 확대되고 주변 지반이 함몰되는 현상은 파이핑이다.

이 문제로 익힐 것

보일링·히빙·액상화·파이핑 현상의 발생 조건과 양상을 구분한다.

선지별 해설

  • ① 보일링은 상향 침투수압으로 굴착저면의 사질토가 끓어오르듯 불안정해지는 현상이다.
  • ② 히빙은 연약 점토 지반 등에서 흙막이 배면 하중으로 굴착저면이 부풀어 오르는 현상이다.
  • ③ 액상화는 포화 사질토가 반복하중을 받아 유효응력을 잃고 액체처럼 거동하는 현상이다.
  • ④ 물이 토립자를 끌고 틈으로 유출해 유로와 공동이 커지는 현상은 파이핑이다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

24. 방수공사에 관한 설명으로 옳은 것은?

  1. 보통 수압이 적고 얕은 지하실에는 바깥방수법, 수압이 크고 깊은 지하실에는 안방수법이 유리하다.
  2. 지하실에 안방수법을 채택하는 경우, 지하실 내부에 설치하는 칸막이벽, 창문틀 등은 방수층 시공 전 먼저 시공 하는 것이 유리하다.
  3. 바깥방수법은 안방수법에 비하여 하자보수가 곤란하다.
  4. 바깥방수법은 보호 누름이 필요하지만, 안방수법은 없어도 무방하다.
정답과 해설 보기

정답: 3

바깥방수는 구조체 외측에서 수압을 먼저 막아 성능은 좋지만 매립 뒤 접근이 어려워 하자 보수가 곤란하다. 따라서 ③이 옳다.

이 문제로 익힐 것

지하실 바깥방수와 안방수의 특성·적용 조건·하자보수 난이도를 비교한다.

자주 하는 실수: 바깥방수는 수압 차단 성능은 유리하지만 매립 후 접근이 어려워 하자보수는 곤란하다. '유리하다/곤란하다'의 판단 기준(성능 대 보수)을 혼동하면 ①의 앞뒤가 뒤바뀐 문장을 옳다고 고른다.

선지별 해설

  • ① 수압이 크고 깊은 지하실일수록 구조체 외측에서 수압을 차단하는 바깥방수가 유리해 연결이 반대다.
  • ② 안방수층은 연속성이 중요하므로 칸막이와 창호틀을 먼저 두면 방수층이 끊기기 쉬워 불리하다.
  • ③ 바깥방수는 매립 후 외측 방수층에 접근하기 어려워 안방수보다 하자보수가 곤란하다.
  • ④ 안방수도 사용 조건과 공법에 따라 방수층 보호가 필요하므로 항상 보호누름을 생략할 수 없다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

25. 건축공사에서 공사원가를 구성하는 직접공사비에 포함되는 항목을 옳게 나열한 것은?

  1. 자재비, 노무비, 이윤, 일반관리비
  2. 자재비, 노무비, 이윤, 경비
  3. 자재비, 노무비, 외주비, 경비
  4. 자재비, 노무비, 외주비, 일반관리비
정답과 해설 보기

정답: 3

직접공사비는 공사 수행에 직접 투입되는 자재비·노무비·외주비·경비로 구성한다. 이윤과 일반관리비는 간접·계약 차원의 비용이다.

이 문제로 익힐 것

직접공사비의 구성 항목(자재비·노무비·외주비·경비)을 간접비 항목과 구분한다.

선지별 해설

  • ① 이윤과 일반관리비는 직접 시공 투입비가 아니므로 이 조합은 직접공사비 구성이 아니다.
  • ② 이윤은 계약금액 산정 항목이지만 공사 수행에 직접 투입되는 비용은 아니다.
  • ③ 자재비·노무비·외주비·경비는 공사 수행에 직접 투입되는 직접공사비 항목이다.
  • ④ 일반관리비는 회사 운영에 드는 간접비 성격이므로 직접공사비에 포함되지 않는다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

26. 무지보공 거푸집에 관한 설명으로 옳지 않은 것은?

  1. 하부공간을 넓게 하여 작업공간으로 활용할 수 있다.
  2. 슬래브(slab) 동바리의 감소 또는 생략이 가능하다.
  3. 트러스 형태의 빔(beam)을 보거푸집 또는 벽체 거푸집에 걸쳐 놓고 바닥판 거푸집을 시공한다.
  4. 층고가 높을 경우 적용이 불리하다.
정답과 해설 보기

정답: 4

무지보공 거푸집은 트러스빔 등을 걸쳐 동바리를 줄이므로 하부 작업공간과 높은 층고에서 유리하다. 층고가 높으면 불리하다는 ④가 틀렸다.

이 문제로 익힐 것

무지보공 거푸집의 구조 원리와 적용상 이점(동바리 절감·높은 층고)을 설명한다.

자주 하는 실수: Array

선지별 해설

  • ① 동바리 수를 줄여 슬래브 아래 공간을 자재 운반과 다른 작업에 활용할 수 있다.
  • ② 트러스빔 등이 거푸집 하중을 지지해 슬래브 동바리를 줄이거나 생략할 수 있다.
  • ③ 트러스 형태의 빔을 양쪽 지지부에 걸고 그 위에 바닥판 거푸집을 설치하는 방식이다.
  • ④ 무지보공은 바닥에서 세우는 동바리를 줄이므로 층고가 높을수록 적용상 이점이 있어 바르지 않다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

27. 그림과 같은 네트워크 공정표에서 주공정선(Critical path)은?

건축기사 기출문제 작업일수와 선후관계를 표시한 네트워크 공정표
27번 문제 도식
  1. ①→③→5→6
  2. ①→②→④→6
  3. ①→②→③→④→6
  4. ①→②→③→5→6
정답과 해설 보기

정답: 4

건축기사 기출문제 네트워크 경로별 기간을 합산해 27일 주공정선을 판별한 풀이도
27번 정답 도식

각 경로의 작업일수를 합하면 ①-②-③-5-6이 4+5+8+10=27일로 가장 길다. 따라서 주공정선은 ④다.

이 문제로 익힐 것

네트워크 공정표에서 경로별 작업일수를 합산해 주공정선(Critical path)을 찾는다.

선지별 해설

  • ① ①의 경로는 각 작업일수 합이 최장 경로보다 짧아 전체 공기를 지배하지 않는다.
  • ② ②의 경로도 작업일수 합이 27일에 이르지 않아 주공정선이 아니다.
  • ③ ③의 경로는 일부 작업을 공유하지만 합계가 최장인 ④ 경로보다 짧다.
  • ④ ④의 ①-②-③-5-6 경로는 4+5+8+10=27일로 가장 길어 주공정선이다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

28. 다음 중 공사감리업무와 가장 거리가 먼 항목은?

  1. 설계도서의 적정성 검토
  2. 시공상의 안전관리지도
  3. 공사 실행예산의 편성
  4. 사용자재와 설계도서와의 일치여부 검토
정답과 해설 보기

정답: 3

감리는 설계도서·자재·안전·품질을 확인하지만 시공사의 공사 실행예산을 편성하는 업무는 아니다. ③이 가장 거리가 멀다.

이 문제로 익힐 것

공사감리의 업무 범위와 시공자 고유 업무(실행예산 편성)를 구분한다.

선지별 해설

  • ① 설계도서의 상호 모순과 시공 적정성을 검토하는 것은 감리업무에 포함된다.
  • ② 공사감리는 시공과정에서 안전관리가 적절히 이루어지도록 확인·지도할 수 있다.
  • ③ 공사 실행예산 편성은 시공자의 원가·경영 업무이며 감리의 본래 업무가 아니다.
  • ④ 반입·사용 자재가 설계도서와 품질기준에 맞는지 확인하는 것은 감리업무다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

29. QC(Quality Control) 활동의 도구가 아닌 것은?

  1. 기능 계통도
  2. 산점도
  3. 히스토그램
  4. 특성요인도
정답과 해설 보기

정답: 1

QC 7가지 도구에는 히스토그램, 산점도, 특성요인도 등이 포함된다. 기능계통도는 가치공학·기능분석 도구에 가깝다.

이 문제로 익힐 것

QC 7가지 도구의 구성을 알고 가치공학의 기능계통도와 구분한다.

선지별 해설

  • ① 기능계통도는 주로 가치공학의 기능분석에 쓰이며 전통적 QC 7가지 도구가 아니다.
  • ② 산점도는 두 변수 사이의 상관관계 경향을 파악하는 QC 도구다.
  • ③ 히스토그램은 데이터의 분포와 산포를 파악하는 전통적 QC 도구다.
  • ④ 특성요인도는 결과에 영향을 주는 원인을 계통적으로 정리하는 QC 도구다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

30. 지반조사 시 실시하는 평판재하시험에 관한 설명으로 옳지 않은 것은?

  1. 시험은 예정 기초면보다 높은 위치에서 실시해야 하기 때문에 일부 성토작업이 필요하다.
  2. 시험재하판은 실제 구조물의 기초면적에 비해 매우 작으므로 재하판 크기의 영향 즉, 스케일 이펙트(scale effect)를 고려한다.
  3. 하중시험용 재하판은 정방형 또는 원형의 판을 사용한다.
  4. 침하량을 측정하기 위해 다이얼게이지 지지대를 고정하고 좌우측에 2개의 다이얼게이지 설치한다.
정답과 해설 보기

정답: 1

평판재하시험은 실제 기초가 놓일 예정 기초면에서 원지반을 교란하지 않고 실시해야 한다. 높은 곳에 성토한 뒤 시험한다는 ①이 틀렸다.

이 문제로 익힐 것

평판재하시험의 실시 위치·재하판 형태·침하 측정 방법을 이해한다.

자주 하는 실수: Array

선지별 해설

  • ① 시험은 실제 예정 기초면의 원지반에서 해야 하므로 그보다 높은 성토면에서 해야 한다는 설명은 틀리다.
  • ② 작은 재하판 결과를 실제 기초에 적용할 때는 재하폭 차이에 따른 스케일 효과를 고려한다.
  • ③ 재하판은 하중을 균등하게 전달할 수 있는 원형 또는 정방형 강판을 사용한다.
  • ④ 재하판 침하는 독립 지지대에 고정한 복수의 다이얼게이지로 측정해 편차를 확인한다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

31. 철근콘크리트 슬래브와 철골보가 일체로 되는 합성구조에 관한 설명으로 옳지 않은 것은?

  1. 쉐어커넥터가 필요하다.
  2. 바닥판의 강성을 증가시키는 효과가 크다.
  3. 자재를 절감하므로 경제적이다.
  4. 경간이 작은 경우에 주로 적용한다.
정답과 해설 보기

정답: 4

합성보는 전단연결재로 슬래브와 철골보를 일체화해 강성과 내력을 높이고 장스팬에서 경제성을 얻는다. 작은 경간에 주로 쓴다는 ④가 틀렸다.

이 문제로 익힐 것

철골-콘크리트 합성구조의 일체화 원리와 장경간 적용성을 설명한다.

자주 하는 실수: Array

선지별 해설

  • ① 철골보와 콘크리트 슬래브 사이의 수평전단을 전달하려면 전단연결재가 필요하다.
  • ② 두 재료가 합성 거동하면 바닥계의 휨강성과 내력이 증가한다.
  • ③ 각 재료의 장점을 함께 활용해 보 단면과 자재량을 줄일 수 있어 경제적이다.
  • ④ 합성보는 큰 강성과 내력을 활용해 장경간에 유리하므로 작은 경간에 주로 적용한다는 설명은 틀리다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

32. 돌로마이트 플라스터 바름에 관한 설명으로 옳지 않은 것은?

  1. 실내온도가 5°C 이하일 때는 공사를 중단하거나 난방하여 5°C 이상으로 유지한다.
  2. 정벌바름용 반죽은 물과 혼합한 후 4시간 정도 지난 다음 사용하는 것이 바람직하다.
  3. 초벌바름에 균열이 없을 때에는 고름질한 후 7일 이상 두어 고름질면의 건조를 기다린 후 균열이 발생하지 아니함을 확인한 다음 재벌바름을 실시한다.
  4. 재벌바름이 지나치게 건조한 때는 적당히 물을 뿌리고 정벌바름한다.
정답과 해설 보기

정답: 2

돌로마이트 플라스터 정벌반죽은 물과 혼합한 뒤 오래 방치하면 경화와 작업성 저하가 생기므로 4시간 뒤 사용한다는 ②가 부적절하다.

이 문제로 익힐 것

돌로마이트 플라스터 바름의 반죽 사용 시기와 공정별 주의사항을 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 저온에서는 경화와 부착성에 문제가 생기므로 작업공간을 5°C 이상 유지한다.
  • ② 정벌바름용 반죽을 물과 섞은 뒤 4시간 방치하면 경화와 작업성 저하가 진행되므로 바르지 않다.
  • ③ 초벌·고름질면은 충분히 건조시키고 균열이 없음을 확인한 뒤 다음 바름을 한다.
  • ④ 재벌면이 지나치게 건조하면 급격한 흡수를 막도록 적절히 물축임한 뒤 정벌바름한다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

33. 수밀콘크리트에 관한 설명으로 옳지 않은 것은?

  1. 콘크리트의 소요 슬럼프는 되도록 작게 하여 180mm를 넘지 않도록 한다.
  2. 콘크리트의 워커빌리티를 개선시키기 위해 공기연행제, 공기연행감수제 또는 고성능 공기연행감수제를 사용하는 경우라도 공기량은 2%이하가 되게 한다.
  3. 물결합재비는 50% 이하를 표준으로 한다.
  4. 콘크리트 타설시 다짐을 충분히 하여, 가급적 이어붓기를 하지 않아야 한다.
정답과 해설 보기

정답: 2

수밀콘크리트는 치밀성을 위해 물결합재비와 슬럼프를 낮추지만 공기연행제를 쓸 때 공기량을 무조건 2% 이하로 제한하지 않는다. ②가 틀렸다.

이 문제로 익힐 것

수밀콘크리트의 배합 조건(슬럼프·공기량·물결합재비·다짐)을 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 필요한 작업성을 만족하는 범위에서 슬럼프를 작게 하고 과도한 유동성을 피한다.
  • ② 공기연행제를 사용할 때도 노출조건과 골재크기에 맞는 공기량을 확보하므로 일률적 2% 이하 제한은 틀리다.
  • ③ 수밀콘크리트는 투수성과 건조수축을 줄이기 위해 물결합재비를 낮게 제한한다.
  • ④ 충분한 다짐과 연속 타설은 공극과 콜드조인트를 줄여 수밀성 확보에 유리하다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

34. 건설공사의 일반적인 특징으로 옳은 것은?

  1. 공사비, 공사기일 등의 제약을 받지 않는다.
  2. 주로 도급식 또는 직영식으로 이루어진다.
  3. 육체노동이 주가 되므로 대량생산이 가능하다.
  4. 건설 생산물의 품질이 일정하다.
정답과 해설 보기

정답: 2

건설공사는 주문생산·현장생산 성격이 강하며 발주자와 시공자의 관계에 따라 도급 또는 직영으로 수행된다. ②가 옳다.

이 문제로 익힐 것

건설공사의 일반적 특성(주문생산·도급/직영·품질 변동성)을 설명한다.

자주 하는 실수: 건설공사는 공사비·공기 제약 아래 수행되는 주문생산이다. '현장 육체노동=대량생산 가능'으로 연결하면 ③을, '제약을 받지 않는다'는 ①을 고르는 실수가 나온다.

선지별 해설

  • ① 건설공사는 계약 공사비와 공사기간 등의 제약 아래 수행된다.
  • ② 건설공사는 발주·계약관계에 따른 도급 또는 발주자가 직접 수행하는 직영 방식으로 시행한다.
  • ③ 현장 주문생산 성격이 강해 공장 제품과 같은 단순 대량생산에는 제약이 많다.
  • ④ 건설 생산물은 현장·기후·설계·작업조건이 달라 품질이 자동으로 일정하지 않다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

35. 건축공사에서 활용되는 견적방법 중 가장 상세한 공사비의 산출이 가능한 견적방법은?

  1. 명세견적
  2. 개산견적
  3. 입찰견적
  4. 실행견적
정답과 해설 보기

정답: 1

명세견적은 공종별 수량을 산출하고 단가를 적용해 세부 내역을 합산하므로 가장 상세한 공사비 산정이 가능하다.

이 문제로 익힐 것

개산·명세·실행·입찰 견적의 목적과 상세도를 구분한다.

선지별 해설

  • ① 명세견적은 공종별 수량과 단가를 세부 내역으로 계산하므로 가장 상세하다.
  • ② 개산견적은 단위면적·단위용량 등의 개략 지표로 초기 공사비를 추정한다.
  • ③ 입찰견적은 수주 전략과 입찰가격 산정을 위한 목적 구분이며 상세도 자체를 뜻하지 않는다.
  • ④ 실행견적은 시공자의 실행예산 편성을 위한 견적이지만 일반적인 상세 산출 형식의 명칭은 명세견적이다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

36. 건설현장에서 굳지 않은 콘크리트에 대해 실시하는 시험으로 옳지 않은 것은?

  1. 슬럼프(slump) 시험
  2. 코어(core) 시험
  3. 염화물 시험
  4. 공기량 시험
정답과 해설 보기

정답: 2

슬럼프·공기량·염화물 시험은 굳지 않은 콘크리트에 실시한다. 코어시험은 경화된 구조체에서 코어를 채취해 강도 등을 확인한다.

이 문제로 익힐 것

굳지 않은 콘크리트 시험과 굳은 콘크리트 시험(코어시험)을 구분한다.

선지별 해설

  • ① 슬럼프는 굳지 않은 콘크리트의 반죽질기와 일관성을 확인하는 시험이다.
  • ② 코어시험은 이미 굳은 콘크리트 구조체에서 시료를 채취해 강도 등을 확인한다.
  • ③ 염화물량은 콘크리트가 굳기 전에 채취한 시료로 현장 관리시험을 할 수 있다.
  • ④ 공기량은 타설 전 굳지 않은 콘크리트의 품질관리 항목이다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

37. 도장 공사 시 주의사항으로 옳지 않은 것은?

  1. 바탕의 건조가 불충분하거나 공기의 습도가 높을 때에는 시공하지 않는다.
  2. 불투명한 도장일 때에는 초벌부터 정벌까지 같은 색으로 시공해야 한다.
  3. 야간에는 색을 잘못 도장할 염려가 있으므로 시공하지 않는다.
  4. 직사광선은 가급적 피하고 도막이 손상될 우려가 있을 때에는 도장하지 않는다.
정답과 해설 보기

정답: 2

불투명 도장은 누락과 도막 회수를 구분하기 위해 초벌·재벌·정벌의 색을 조금씩 달리할 수 있다. 모두 같은 색이어야 한다는 ②가 틀렸다.

이 문제로 익힐 것

도장공사의 시공 조건(습도·야간·직사광선·층별 색상)을 판별한다.

선지별 해설

  • ① 바탕 수분과 높은 습도는 부착불량·백화 등을 유발할 수 있어 조건이 맞을 때 시공한다.
  • ② 불투명 도장은 각 도막의 누락과 횟수를 확인하도록 층별 색을 달리할 수 있으므로 항상 같은 색이어야 한다는 설명은 틀리다.
  • ③ 야간에는 조명에 따라 색 판단과 도장 누락 확인이 어려워 원칙적으로 피한다.
  • ④ 직사광선과 과도한 표면온도는 건조불량·기포·도막손상을 유발할 수 있어 피한다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

38. 철근콘크리트 공사 중 거푸집이 벌어지지 않게 하는 긴장재는?

  1. 세퍼레이터(Separator)
  2. 스페이서(Spacer)
  3. 폼 타이(Form tie)
  4. 인서트(Insert)
정답과 해설 보기

정답: 3

폼타이는 양쪽 거푸집을 관통·긴결해 콘크리트 측압으로 벌어지는 것을 막는다. 세퍼레이터는 간격, 스페이서는 철근 피복을 유지한다.

이 문제로 익힐 것

폼타이·세퍼레이터·스페이서·인서트의 기능을 구분한다.

선지별 해설

  • ① 세퍼레이터는 양쪽 거푸집 사이의 간격과 부재 두께를 유지한다.
  • ② 스페이서는 철근과 거푸집 사이의 피복두께를 유지한다.
  • ③ 폼타이는 양쪽 거푸집을 긴결해 콘크리트 측압으로 벌어지는 것을 막는다.
  • ④ 인서트는 콘크리트에 매입해 후속 부재나 설비를 고정하는 철물이다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

39. 목공사에 사용되는 철물에 관한 설명으로 옳지 않은 것은?

  1. 감잡이쇠는 큰 보에 걸쳐 작은 보를 받게 하고, 안장쇠는 평보를 대공에 달아매는 경우 또는 평보와 ᄉ자보의 밑에 쓰인다.
  2. 못의 길이는 박아대는 재두께의 2.5배 이상이며, 마구리 등에 박는 것은 3.0배 이상으로 한다.
  3. 볼트 구멍은 볼트지름보다 3mm 이상 커서는 안된다.
  4. 듀벨은 볼트와 같이 사용하여 듀벨에는 전단력, 볼트에는 인장력을 분담시킨다.
정답과 해설 보기

정답: 1

큰 보에 작은 보를 걸어 받치는 철물은 안장쇠이고 평보를 대공에 달아매는 철물이 감잡이쇠다. 용도를 바꿔 쓴 ①이 틀렸다.

이 문제로 익힐 것

목공사 철물(감잡이쇠·안장쇠·듀벨)의 용도와 못·볼트 접합 규정을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 큰 보에 작은 보를 걸어 받치는 철물은 안장쇠이고 평보를 대공에 다는 철물은 감잡이쇠이므로 용도가 뒤바뀌었다.
  • ② 목재 접합용 못은 인발저항을 확보하도록 박아대는 재 두께에 비례한 충분한 길이를 사용한다.
  • ③ 볼트구멍이 지나치게 크면 미끄럼과 접합 변형이 커지므로 허용 여유를 제한한다.
  • ④ 듀벨은 주로 전단을, 함께 조인 볼트는 부재 밀착과 인장을 부담하도록 사용한다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

40. 합성수지에 관한 설명으로 옳지 않은 것은?

  1. 에폭시 수지는 접착제, 프린트 배선판 등에 사용된다.
  2. 염화비닐수지는 내후성이 있고, 수도관 등에 사용된다.
  3. 아크릴 수지는 내약품성이 있고, 조명기구커버 등에 사용된다.
  4. 페놀수지는 알칼리에 매우 강하고, 천장 채광판 등에 주로 사용된다.
정답과 해설 보기

정답: 4

페놀수지는 열경화성으로 전기부품 등에 쓰지만 강알칼리에 약하고 천장 채광판의 주재료도 아니다. 알칼리에 매우 강하다는 ④가 틀렸다.

이 문제로 익힐 것

에폭시·염화비닐·아크릴·페놀 수지의 특성과 용도를 대응한다.

자주 하는 실수: Array

선지별 해설

  • ① 에폭시수지는 접착력과 전기절연성이 좋아 접착제와 인쇄회로기판 등에 사용한다.
  • ② 염화비닐수지는 내후·내약품성이 있어 배관과 마감재 등에 사용한다.
  • ③ 아크릴수지는 투명성과 내후성이 좋아 조명기구 덮개 등에 사용한다.
  • ④ 페놀수지는 강알칼리에 약하고 투명 채광판의 주재료도 아니므로 바르지 않다.

근거: 공개 문항 교차 확인과 건축시공의 현행 KCS·KS와 공법 원리 재검수.

건축기사 기출문제 · 건축구조

41. 철골구조에 관한 설명으로 옳지 않은 것은?

  1. 수평하중에 의한 접합부의 연성능력이 낮다.
  2. 철근콘크리트조에 비하여 넓은 전용면적을 얻을 수 있다.
  3. 정밀한 시공을 요한다.
  4. 장스팬 구조물에 적합하다.
정답과 해설 보기

정답: 1

정답은 ① — 강구조는 접합부를 연성 상세로 설계하면 큰 연성과 에너지소산능력을 확보할 수 있으므로, 수평하중에 대한 접합부 연성능력이 낮다는 설명은 틀린다. 강구조는 부재 단면이 작아 같은 외곽면적에서 전용면적 확보에 유리하고(②), 공장 제작·현장 조립의 치수 오차 관리가 필요해 정밀시공을 요하며(③), 중량 대비 강도가 높아 장스팬 구조에 적합하다(④).

이 문제로 익힐 것

철골구조의 장단점과 접합부의 연성 특성을 판별할 수 있다.

자주 하는 실수: Array

선지별 해설

  • ① · 정답(틀린 진술): 적절히 상세 설계한 강구조 접합부는 큰 연성과 에너지소산능력을 확보할 수 있으므로 바르지 않다.
  • ② · 오답(옳은 진술): 기둥과 벽체 단면을 줄이기 쉬워 같은 외곽면적에서 전용면적 확보에 유리할 수 있다.
  • ③ · 오답(옳은 진술): 강구조는 공장 제작과 현장 조립의 치수 오차 관리가 중요해 정밀시공이 필요하다.
  • ④ · 오답(옳은 진술): 강재는 중량 대비 강도가 높아 장스팬 구조에 적합하다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

42. 강도설계법에서 D22 압축이형철근의 기본정착길이 ldb는? (단, 경량콘크리트 계수 λ= 1.0, fck=27MPa, fy=400MPa)

  1. 200.5mm
  2. 378.4mm
  3. 423.4mm
  4. 604.6mm
정답과 해설 보기

정답: 3

건축기사 기출문제 압축이형철근 기본정착길이 약 423.4mm를 계산한 풀이도
42번 정답 도식

정답은 ③ — 압축이형철근 기본정착길이 ldb=0.25db·fy/(λ√fck)에 db=22mm, fy=400MPa, fck=27MPa, λ=1.0을 대입하면 0.25×22×400/√27≈423.4mm다. 하한 검토값 0.043dbfy≈378.4mm와 최소길이 200mm보다 크므로 기본식 계산값 423.4mm가 지배한다.

이 문제로 익힐 것

강도설계법에서 압축이형철근의 기본정착길이를 계산할 수 있다.

선지별 해설

  • ① · 오답: 200.5mm는 최솟값 200mm에 가까울 뿐 기본정착길이 계산값이 아니다.
  • ② · 오답: 378.4mm는 0.043dbfy에 가까운 하한 검토값이며 지배하는 기본식 값이 아니다.
  • ③ · 정답: 0.25×22×400/√27=423.4mm이고 다른 하한값보다 크므로 기본정착길이는 423.4mm다.
  • ④ · 오답: 604.6mm는 제시된 압축이형철근 기본정착길이 식의 계산값보다 크다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

43. 등분포하중을 받는 그림과 같은 3회전단아치에서 C점의 전단력을 구하면?

건축기사 기출문제 등분포하중을 받는 대칭 3힌지아치와 크라운 C 단면도
43번 문제 도식
  1. 0
  2. wl/2
  3. wh/4
  4. wl/8
정답과 해설 보기

정답: 1

건축기사 기출문제 대칭 3힌지아치의 C단면 수직전단력이 0임을 나타낸 풀이도
43번 정답 도식

정답은 ① — 하중과 형상이 좌우 대칭인 3힌지아치에서 크라운 C는 대칭점이다. 수직반력이 각 wl/2이고, C 왼쪽 부분의 수직방향 평형에서 C단면 수직전단력은 V_C=wl/2−w·(l/2)=0이다. wl/2는 지점 수직반력, wh/4 계열은 수평추력 관련 값으로 C단면 전단력이 아니다.

이 문제로 익힐 것

대칭 3힌지아치의 크라운 단면 전단력을 대칭 조건으로 판단할 수 있다.

풀이 순서
  1. 하중과 형상이 좌우 대칭임을 확인한다.
  2. 전체 수직방향 평형에서 좌우 지점의 수직반력이 각각 wl/2임을 구한다.
  3. 크라운 C 왼쪽 부분의 수직방향 힘 평형에서 C단면 전단력 V_C=wl/2−w·(l/2)=0을 계산한다.
  4. 대칭점에서 비대칭 성분인 전단력이 0이 됨을 확인해 정답을 고른다.

선지별 해설

  • ① · 정답: 좌우 대칭인 3힌지아치의 크라운 C에서는 대칭하중에 따른 수직전단력이 서로 상쇄되어 0이다.
  • ② · 오답: wl/2는 등분포하중의 총량을 절반으로 나눈 반력 크기이며 C단면 수직전단력은 아니다.
  • ③ · 오답: wh/4는 경간과 높이로 표현되는 수평추력 계열의 값으로 C단면 수직전단력과 다르다.
  • ④ · 오답: wl/8 역시 C단면에서 대칭으로 상쇄되는 수직전단력의 결과가 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

44. 다음 그림과 같이 수평하중 30kN이 작용하는 라멘구조에서 E점에서의 휨모멘트 값(절대값)은?

건축기사 기출문제 C점에 수평하중 30kN이 작용하는 라멘과 E 단면 위치도
44번 문제 도식
  1. 40kN·m
  2. 45kN·m
  3. 60kN·m
  4. 90kN·m
정답과 해설 보기

정답: 4

건축기사 기출문제 수평하중 30kN과 거리 3m로 E단면 모멘트 90kN·m를 구한 풀이도
44번 정답 도식

정답은 ④ — 수평하중 30kN이 C점에 작용하고 E단면은 C에서 3m 떨어져 있다. 평형조건에서 B점 수직반력은 30kN이고, E단면 휨모멘트의 절대값은 30×3=90kN·m다. 40·45·60kN·m는 모멘트팔이나 반력을 잘못 적용한 값이다.

이 문제로 익힐 것

수평하중을 받는 라멘 골조의 임의 단면 휨모멘트를 평형조건으로 구할 수 있다.

선지별 해설

  • ① · 오답: B점 반력과 E점까지의 거리로 계산한 모멘트보다 작다.
  • ② · 오답: 30kN 반력에 3m가 아닌 잘못된 모멘트팔을 적용한 값이다.
  • ③ · 오답: 라멘의 수평·수직 평형에서 얻는 E점 모멘트와 일치하지 않는다.
  • ④ · 정답: B점 수직반력 30kN에 E점까지 3m를 곱하면 절대값 90kN·m이다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

45. 다음 그림과 같은 H형강(H-440×300×10×20)단면의 전소성모멘트(Mp)는 얼마인가? (단, Fy=400MPa)

건축기사 기출문제 H-440×300×10×20 단면의 전소성모멘트 계산도
45번 문제 도식
  1. 963kN·m
  2. 1168kN·m
  3. 1368kN·m
  4. 1568kN·m
정답과 해설 보기

정답: 2

건축기사 기출문제 H형강 소성단면계수로 전소성모멘트 1,168kN·m를 계산한 풀이도
45번 정답 도식

정답은 ② — 대칭 H형강의 소성중립축은 단면 중앙축이다. 플랜지 1개(300×20=6,000mm², 도심거리 210mm)와 반쪽 웨브(200×10=2,000mm², 도심거리 100mm)의 1차모멘트를 두 배 해 Zp=2×(1,260,000+200,000)=2.92×10⁶mm³이고, Mp=FyZp=400×2.92×10⁶≈1,168kN·m다.

이 문제로 익힐 것

H형강 단면의 소성단면계수와 전소성모멘트를 계산할 수 있다.

풀이 순서
  1. 대칭 H형강이므로 소성중립축이 단면 중앙축에 옴을 확인한다.
  2. 플랜지 1개의 면적 300×20=6,000mm²와 도심거리 210mm로 1차모멘트 1,260,000mm³를 계산한다.
  3. 반쪽 웨브 200×10의 면적 2,000mm²와 도심거리 100mm로 1차모멘트 200,000mm³를 계산한다.
  4. Zp=2×(1,260,000+200,000)=2.92×10⁶mm³을 구한다.
  5. Mp=Fy×Zp=400×2.92×10⁶≈1.168×10⁹N·mm=1,168kN·m을 계산한다.

선지별 해설

  • ① · 오답: 963kN·m는 H형강의 플랜지와 웨브를 모두 반영한 소성단면계수에 Fy를 곱한 값보다 작다.
  • ② · 정답: 소성중립축 위·아래 면적의 1차모멘트를 합하면 Zp=2.92×10⁶mm³이고 Mp=400×Zp=1,168kN·m다.
  • ③ · 오답: 1,368kN·m는 제시 단면의 전소성단면계수와 항복강도 400MPa를 적용한 결과가 아니다.
  • ④ · 오답: 1,568kN·m도 플랜지·웨브 치수로 산정한 소성모멘트보다 크므로 정답이 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

46. 다음 그림과 같은 중공형 단면에 대한 단면2차반경 rx는?

건축기사 기출문제 외경 19cm와 두께 0.53cm인 원형 중공단면도
46번 문제 도식
  1. 3.21cm
  2. 4.62cm
  3. 6.53cm
  4. 7.34cm
정답과 해설 보기

정답: 3

건축기사 기출문제 중공원형 단면의 내경과 단면2차반경 6.53cm를 계산한 풀이도
46번 정답 도식

정답은 ③ — 중공원형 단면의 단면2차반경은 r=¼√(D²+d²)다. 외경 D=19cm, 내경 d=19−2×0.53=17.94cm를 대입하면 r=¼√(19²+17.94²)≈6.53cm다.

이 문제로 익힐 것

중공원형 단면의 단면2차반경을 계산할 수 있다.

선지별 해설

  • ① · 오답: 3.21cm는 외경과 내경을 함께 반영하는 중공원형 단면의 단면2차반경보다 작다.
  • ② · 오답: 4.62cm도 r=√(I/A)=1⁄4√(D²+d²)에 제시 치수를 넣은 값과 일치하지 않는다.
  • ③ · 정답: D=19cm, d=19-2×0.53=17.94cm이므로 r=1⁄4√(19²+17.94²)=약 6.53cm다.
  • ④ · 오답: 7.34cm는 제시된 외경·두께로 산정한 단면2차반경보다 큰 값이다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

47. 부하면적 36㎡인 콘크리트 기둥의 영향면적에 따른 활하중저감계수(C)로 옳은 것은?

활하중저감계수 C = 0.3 + 4.2/√A (A: 영향면적)

  1. 0.25
  2. 0.45
  3. 0.65
  4. 1
정답과 해설 보기

정답: 3

영향면적 144㎡를 적용해 활하중저감계수 0.65를 계산한 풀이도
47번 정답 도식

정답은 ③ — 기둥의 활하중 영향면적은 부하면적의 4배인 144㎡다. C=0.3+4.2/√144=0.3+4.2/12=0.3+0.35=0.65이므로 ③이다. 0.25·0.45는 계산값보다 작고, 1.0은 저감을 적용하지 않은 값이다.

이 문제로 익힐 것

영향면적을 이용해 기둥의 활하중저감계수를 산정할 수 있다.

풀이 순서
  1. 기둥의 영향면적 A=4×부하면적=4×36=144㎡를 구한다.
  2. 활하중저감계수식 C=0.3+4.2/√A에 대입한다.
  3. √144=12이므로 C=0.3+4.2/12=0.65를 계산한다.
  4. 계산값 0.65와 일치하는 보기 ③을 고른다.

선지별 해설

  • ① · 오답: 0.25는 제시식에 영향면적 144㎡를 대입한 값보다 작다.
  • ② · 오답: 0.45는 기둥 영향면적을 반영한 계산값 0.65와 일치하지 않는다.
  • ③ · 정답: 기둥 영향면적은 4×36=144㎡이고 C=0.3+4.2/√144=0.65다.
  • ④ · 오답: 1.0은 저감하지 않은 값이며 제시된 영향면적과 식의 결과가 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

48. 그림과 같은 구조물의 부정정차수는?

고정단과 내부힌지 두 곳이 있는 골조의 정정 판별도
48번 문제 도식
  1. 불안정
  2. 1차 부정정
  3. 3차 부정정
  4. 정정
정답과 해설 보기

정답: 4

고정단 반력과 내부힌지 조건을 세어 골조가 정정임을 판별한 풀이도
48번 정답 도식

정답은 ④ — 고정단의 미지반력은 3개이지만, 내부힌지 두 곳에서 각각 '힌지 모멘트=0' 조건을 추가로 쓸 수 있어 전체 평형식만으로 모든 미지량을 구할 수 있다. 따라서 이 골조는 불안정도 부정정도 아닌 정정이다.

이 문제로 익힐 것

반력 수와 내부힌지의 해제 조건으로 골조의 정정·부정정을 판별할 수 있다.

선지별 해설

  • ① · 오답: 고정단의 반력만 세면 부정정처럼 보이지만 내부힌지의 모멘트 조건을 누락한 판단이다.
  • ② · 오답: 내부힌지 두 곳이 독립 평형조건을 추가하므로 1차 부정정으로 남지 않는다.
  • ③ · 오답: 반력 성분 수만으로 3차 부정정이라 판단하면 내부힌지의 해제효과를 반영하지 못한다.
  • ④ · 정답: 고정단 반력 3개와 내부힌지 두 곳의 추가 평형조건으로 모든 미지량을 정역학만으로 구할 수 있어 정정이다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

49. 양단 힌지인 길이 6m의 H-300×300×10×15의 기둥이 약축방향으로 부재중앙이 가새로 지지되어 있을 때 이 부재의 세장비는? (단 단면2차반경 rx=13.1cm, ry=7.51cm)

  1. 40.0
  2. 45.8
  3. 58.2
  4. 66.3
정답과 해설 보기

정답: 2

정답은 ② — 약축 방향은 중앙 가새로 유효길이가 3m, 강축 방향은 6m다. λx=600/13.1≈45.8, λy=300/7.51≈39.9이므로 큰 값 45.8이 지배 세장비다. 약축 세장비가 더 작게 나오는 이유는 가새가 유효길이를 절반으로 줄이기 때문이다.

이 문제로 익힐 것

좌굴 방향별 유효길이를 반영해 압축부재의 지배 세장비를 산정할 수 있다.

선지별 해설

  • ① · 오답: 40.0은 약축 중앙가새를 반영한 300/7.51≈39.9에 가깝지만 지배값은 아니다.
  • ② · 정답: 강축 600/13.1≈45.8과 약축 300/7.51≈39.9 중 큰 45.8이 지배한다.
  • ③ · 오답: 58.2는 제시된 어느 축의 유효길이와 단면2차반경 조합에서도 나오지 않는다.
  • ④ · 오답: 66.3은 양축 유효길이를 올바르게 구분한 지배 세장비가 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

50. 각 지반의 허용지내력의 크기가 큰 것부터 순서대로 올바르게 나열된 것은?

A. 자갈 B. 모래 C. 연암반 D. 경암반

  1. B>A>C>D
  2. A>B>C>D
  3. D>C>A>B
  4. D>C>B>A
정답과 해설 보기

정답: 3

정답은 ③ — 허용지내력은 일반적으로 경암반이 가장 크고 연암반, 자갈, 모래 순으로 작아진다. 따라서 D>C>A>B다. 사질 지반(자갈·모래)이 암반보다 앞서는 배열은 모두 틀린다.

이 문제로 익힐 것

지반 종류별 허용지내력의 상대적 크기를 비교할 수 있다.

풀이 순서
  1. 각 지반 기호의 종류(A: 자갈, B: 모래, C: 연암반, D: 경암반)를 확인한다.
  2. 일반적 허용지내력의 상대 크기(경암반>연암반>자갈>모래)를 떠올린다.
  3. 암반 계열이 사질 지반보다 앞에 오도록 D>C>A>B로 배열한다.
  4. 배열과 일치하는 보기 ③을 고른다.

선지별 해설

  • ① · 오답: 모래와 자갈이 암반보다 앞서는 순서는 지반 지지력의 일반적 크기와 반대다.
  • ② · 오답: 자갈·모래가 경암반·연암반보다 앞서는 순서는 틀리다.
  • ③ · 정답: 일반적 허용지지력은 경암반 D, 연암반 C, 자갈 A, 모래 B 순으로 크다.
  • ④ · 오답: 자갈이 모래보다 일반적으로 큰 허용지지력을 가지므로 D>C>B>A 순서는 틀리다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

51. 연약지반에서 부동침하를 줄이기 위한 가장 효과적인 기초의 종류는?

  1. 독립기초
  2. 복합기초
  3. 연속기초
  4. 온통기초
정답과 해설 보기

정답: 4

정답은 ④ — 온통기초(매트기초)는 건물 전체 하부를 하나의 기초판으로 묶어 하중을 넓게 분산하고 부재 간 상대침하를 억제하므로, 연약지반의 부동침하 저감에 가장 효과적이다. 독립·복합·연속기초는 하중 분산 범위가 부분적이다.

이 문제로 익힐 것

연약지반의 부동침하 저감에 적합한 기초 형식을 선택할 수 있다.

선지별 해설

  • ① · 오답: 독립기초는 개별 기둥을 지지해 기둥 간 상대침하를 직접 묶어 제어하기 어렵다.
  • ② · 오답: 복합기초는 둘 이상의 기둥을 묶지만 건물 전체의 부동침하 억제에는 범위가 제한된다.
  • ③ · 오답: 연속기초는 한 줄의 벽이나 기둥을 연결하지만 전체 대지 하중을 하나의 판으로 분산하지는 않는다.
  • ④ · 정답: 온통기초는 건물 하부 전체를 하나의 기초판으로 묶어 하중을 넓게 분산하고 부동침하를 줄인다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

52. 다음 그림과 같이 단면의 크기가 500mm×500mm인 띠철근 기둥이 저항할 수 있는 최대 설계축하중 øPn은? (단, fy=400MPa, fck=27MPa)

500mm×500mm, 8-D22 띠철근기둥 단면도
52번 문제 도식
  1. 3591kN
  2. 3972kN
  3. 4170kN
  4. 4275kN
정답과 해설 보기

정답: 1

띠철근기둥 최대설계축강도 약 3,591kN을 계산한 풀이도
52번 정답 도식

정답은 ① — Ag=500×500=250,000mm², Ast=8-D22=3,096mm²를 공칭축강도식에 대입하고 강도감소계수 φ=0.65와 띠철근기둥 최대축강도 제한계수 0.80을 차례로 곱하면 0.80φ[0.85fck(Ag−Ast)+fyAst]≈3,591kN이다.

이 문제로 익힐 것

띠철근기둥의 최대설계축강도를 계수를 적용해 계산할 수 있다.

풀이 순서
  1. 단면적 Ag=500×500=250,000mm²와 철근량 Ast=8×387=3,096mm²를 계산한다.
  2. 공칭축강도 P0=0.85fck(Ag−Ast)+fyAst를 계산한다(약 6.905×10⁶N).
  3. 강도감소계수 φ=0.65를 곱한다(약 4.488×10⁶N).
  4. 띠철근기둥 최대축강도 제한계수 0.80을 곱해 0.80φP0≈3,591kN을 구한다.

선지별 해설

  • ① · 정답: 띠철근기둥 최대설계축강도 0.80φ[0.85fck(Ag-Ast)+fyAst]에 단면과 8-D22를 대입하면 약 3,591kN이다.
  • ② · 오답: 3,972kN은 띠철근기둥의 0.80 제한계수 등 설계강도 계수를 정확히 적용한 값이 아니다.
  • ③ · 오답: 4,170kN은 제시 단면과 철근량으로 계산한 최대설계축강도보다 크다.
  • ④ · 오답: 4,275kN도 공칭강도를 설계강도로 낮추는 계수들을 모두 반영한 결과가 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

53. 아래 그림과 같은 단순보의 중앙점에서 보의 최대 처짐은? (단. 부재의 EI는 일정하다.)

전 경간에 등분포하중 w가 작용하는 단순보
53번 문제 도식
  1. wL³/(24EI)
  2. wL³/(48EI)
  3. wL⁴/(384EI)
  4. 5wL⁴/(384EI)
정답과 해설 보기

정답: 4

전 경간 등분포하중 단순보의 중앙 최대처짐식을 정리한 풀이도
53번 정답 도식

정답은 ④ — 전 경간에 등분포하중 w가 작용하는 단순보의 중앙 최대처짐은 δ=5wL⁴/(384EI)다. 처짐은 L⁴에 비례하므로 L³ 차원의 ①②는 성립하지 않고, 계수 5가 빠진 ③도 틀린다.

이 문제로 익힐 것

등분포하중을 받는 단순보의 최대처짐 공식을 적용할 수 있다.

풀이 순서
  1. 하중 형태(전 경간 등분포하중 w)와 지지조건(단순보)을 확인한다.
  2. 처짐이 길이의 네제곱 L⁴에 비례함을 이용해 L³ 차원인 ①②를 제외한다.
  3. 전 경간 등분포하중 단순보의 최대처짐식 δ=5wL⁴/(384EI)를 적용한다.
  4. 계수 5가 포함된 ④를 고른다.

선지별 해설

  • ① · 오답: wL³/(24EI)는 등분포하중을 받는 단순보 중앙 최대처짐의 차원과 계수가 맞지 않는다.
  • ② · 오답: wL³/(48EI)도 길이의 네제곱에 비례해야 하는 처짐식이 아니므로 틀리다.
  • ③ · 오답: wL⁴/(384EI)는 계수 5가 빠져 등분포하중 전 경간 작용 조건의 최대처짐보다 작다.
  • ④ · 정답: 전 경간 등분포하중을 받는 단순보의 중앙 최대처짐은 5wL⁴/(384EI)다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

54. 그림과 같은 하중을 받는 단순보에서 단면에 생기는 최대 휨응력도는? (단, 목재는 결함이 없는 균질한 단면이다.)

집중하중과 등분포하중을 함께 받는 목재 단순보와 직사각형 단면
54번 문제 도식
  1. 8MPa
  2. 10MPa
  3. 12MPa
  4. 15MPa
정답과 해설 보기

정답: 1

반력·모멘트·단면계수로 목재보 최대휨응력 8MPa를 계산한 풀이도
54번 정답 도식

정답은 ① — 총하중은 4×4+10=26kN으로 대칭이므로 지점반력은 각 13kN이고, 중앙 최대모멘트는 13×2−4×2×1=18kN·m다. 단면계수 Z=150×300²/6=2.25×10⁶mm³이므로 최대 휨응력은 18×10⁶/2.25×10⁶=8MPa다.

이 문제로 익힐 것

복합하중을 받는 목재보의 최대휨응력을 계산할 수 있다.

풀이 순서
  1. 총하중 W=4kN/m×4m+10kN=26kN을 구하고, 하중 대칭이므로 지점반력은 각 13kN임을 확인한다.
  2. 중앙 단면의 최대모멘트 M=13×2−4×2×1=18kN·m를 계산한다.
  3. 단면계수 Z=bh²/6=150×300²/6=2.25×10⁶mm³를 구한다.
  4. 최대휨응력 σ=M/Z=18×10⁶/2.25×10⁶=8MPa를 계산한다.

선지별 해설

  • ① · 정답: 총하중 26kN, 지점반력 13kN, 중앙 최대모멘트 18kN·m와 단면계수 2.25×10⁶mm³로 응력은 8MPa다.
  • ② · 오답: 10MPa는 집중하중과 등분포하중을 함께 반영한 최대모멘트를 단면계수로 나눈 값이 아니다.
  • ③ · 오답: 12MPa도 제시 보의 반력·모멘트·단면계수 계산과 일치하지 않는다.
  • ④ · 오답: 15MPa는 실제 계산값 8MPa보다 커서 제시 하중 조건의 최대휨응력이 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

55. 독립기초(자중포함)가 축방향력 650kN, 휨모멘트 130kN·m를 받을 때 기초 저면의 편심거리는?

  1. 0.2m
  2. 0.3m
  3. 0.4m
  4. 0.6m
정답과 해설 보기

정답: 1

모멘트를 축력으로 나누어 기초 편심거리 0.20m를 계산한 풀이도
55번 정답 도식

정답은 ① — 기초 저면의 편심거리는 e=M/P로 계산한다. e=130kN·m÷650kN=0.2m다. 나머지 보기는 M/P 비에서 나오지 않는 값이다.

이 문제로 익힐 것

축력과 휨모멘트로부터 기초 저면의 편심거리를 구할 수 있다.

선지별 해설

  • ① · 정답: 편심거리 e=M/P=130/650=0.2m다.
  • ② · 오답: 0.3m는 제시된 모멘트와 축력의 비가 아니다.
  • ③ · 오답: 0.4m는 130kN·m를 650kN으로 나눈 결과의 두 배다.
  • ④ · 오답: 0.6m는 제시된 M/P 계산값과 일치하지 않는다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

56. 보의 유효깊이 d=550mm, 보의 폭 bw=300mm인 보에서 스터럽이 부담할 전단력 Vs=200kN일 경우, 수직 스터럽의 간격으로 가장 타당한 것은? (단, Aν=142mm², fyt=400MPa, fck=24MPa)

  1. 120mm
  2. 150mm
  3. 180mm
  4. 200mm
정답과 해설 보기

정답: 2

전단철근 간격 계산값 156mm에서 허용 보기 150mm를 선택한 풀이도
56번 정답 도식

정답은 ② — 수직스터럽 필요 간격은 s=Av·fyt·d/Vs=142×400×550/200,000≈156mm다. 계산값을 초과하면 안 되므로 보기 중 156mm 이하의 최대값인 150mm가 가장 타당하다. 120mm는 과소설계(촘촘), 180·200mm는 초과다.

이 문제로 익힐 것

전단철근이 부담할 전단력으로 수직스터럽의 필요 간격을 산정할 수 있다.

풀이 순서
  1. 수직스터럽의 전단강도식 Vs=Av·fyt·d/s를 간격 s에 대해 정리한다.
  2. s=Av·fyt·d/Vs=142×400×550/200,000≈156mm를 계산한다.
  3. 계산된 허용 간격을 초과하지 않는 범위에서 가장 큰 간격을 선택하도록 보기를 비교한다.
  4. 156mm를 넘지 않는 최대값 150mm를 고른다.

선지별 해설

  • ① · 오답: 120mm도 계산값 이하이지만 필요 이상으로 촘촘해 보기 중 최대 허용 간격이 아니다.
  • ② · 정답: s=Avfytd/Vs=142×400×550/200,000≈156mm이므로 이하 중 가장 큰 150mm가 적절하다.
  • ③ · 오답: 180mm는 계산된 허용 간격 약 156mm를 초과한다.
  • ④ · 오답: 200mm는 계산된 허용 간격 약 156mm를 초과한다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

57. 다음 그림의 모살용접부의 유효목두께는?

다리길이 6mm×8mm인 불균등 모살용접 단면도
57번 문제 도식
  1. 4.0mm
  2. 4.2mm
  3. 4.8mm
  4. 5.6mm
정답과 해설 보기

정답: 2

작은 다리길이 6mm로 모살용접 유효목두께 4.2mm를 계산한 풀이도
57번 정답 도식

정답은 ② — 불균등 모살용접의 유효목두께는 작은 다리길이에 0.7을 곱해 구한다. 작은 다리길이 6mm가 지배하므로 0.7×6=4.2mm다. 큰 다리길이 8mm로 계산한 5.6mm는 지배 다리길이 규칙을 놓친 값이다.

이 문제로 익힐 것

불균등 모살용접의 유효목두께를 지배 다리길이로 산정할 수 있다.

선지별 해설

  • ① · 오답: 4.0mm는 작은 다리길이 6mm에 모살용접 유효목두께 계수 약 0.7을 곱한 값보다 작다.
  • ② · 정답: 작은 다리길이 6mm가 지배하므로 유효목두께는 0.7×6=4.2mm다.
  • ③ · 오답: 4.8mm는 두 다리길이를 평균하거나 큰 다리길이를 잘못 적용한 값이다.
  • ④ · 오답: 5.6mm는 큰 다리길이 8mm에 0.7을 곱한 값이지만 불균등 모살용접에서는 작은 다리길이가 지배한다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

58. 지진하중 설계 시 밑면 전단력과 관계없는 것은?

  1. 유효 건물 중량
  2. 중요도계수
  3. 지반증폭계수
  4. 가스트계수
정답과 해설 보기

정답: 4

정답은 ④ — 지진 밑면전단력은 유효 건물 중량, 중요도계수, 지반증폭계수, 구조계수 등으로 산정한다. 가스트계수는 돌풍의 동적 효과를 반영하는 풍하중 계수로 지진하중 산정요소가 아니다.

이 문제로 익힐 것

지진 밑면전단력의 산정요소와 풍하중 계수를 구분할 수 있다.

선지별 해설

  • ① · 오답(옳은 진술): 유효 건물 중량은 지진 관성력과 밑면전단력의 크기를 결정한다.
  • ② · 오답(옳은 진술): 중요도계수는 건축물의 용도와 위험도에 따른 지진설계 요구수준에 반영된다.
  • ③ · 오답(옳은 진술): 지반증폭계수는 지반종류에 따른 지진응답 증폭을 반영한다.
  • ④ · 정답(틀린 진술): 가스트계수는 돌풍의 동적 영향을 반영하는 풍하중 계수로 지진 밑면전단력 산정요소가 아니다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

59. 그림과 같은 연속보에 있어 절점 B의 회전을 저지시키기 위해 필요한 모멘트의 절대값은?

고정단과 중간지점이 있는 연속보의 B점 회전 조건도
59번 문제 도식
  1. 30kN·m
  2. 60kN·m
  3. 90kN·m
  4. 120kN·m
정답과 해설 보기

정답: 2

B점 회전이 0이 되게 하는 집중모멘트 60kN·m를 정리한 풀이도
59번 정답 도식

정답은 ② — 하중에 의한 B점 회전각을 처짐각법(또는 모멘트면적법)으로 구하고, 이를 상쇄할 집중모멘트를 작용시켜 B점 회전이 0이 되는 조건을 세우면 필요한 모멘트의 절대값은 60kN·m다. 30kN·m는 부족하고 90·120kN·m는 회전을 초과 보정한다.

이 문제로 익힐 것

처짐각법으로 연속보 절점의 회전 구속에 필요한 모멘트를 산정할 수 있다.

선지별 해설

  • ① · 오답: 30kN·m는 연속보의 하중에 의한 B점 회전을 상쇄하기에 필요한 집중모멘트의 절반이다.
  • ② · 정답: 모멘트면적법 또는 처짐각법으로 B점 회전조건을 세우면 필요한 집중모멘트의 절대값은 60kN·m다.
  • ③ · 오답: 90kN·m를 작용시키면 하중에 의한 회전을 초과 보정해 B점 회전이 0이 되지 않는다.
  • ④ · 오답: 120kN·m도 계산된 상쇄모멘트 60kN·m의 두 배라서 조건을 만족하지 않는다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

60. 철근콘크리트구조물의 내구성 설계에 관한 설명으로 옳지 않은 것은?

  1. 설계기준 강도가 35MPa을 초과하는 콘크리트는 동해저항 콘크리트에 대한 전체 공기량 기준에서 1% 감소시킬 수 있다.
  2. 동해저항 콘크리트에 대한 전체 공기량 기준에서 굵은 골재의 최대치수가 25mm인 경우 심한노출에서의 공기량 기준은 6.0%이다.
  3. 바닷물에 노출된 콘크리트의 철근부식방지를 위한 보통골재콘크리트의 최대 물결합재비는 40%이다.
  4. 철근의 부식방지를 위하여 굳지 않은 콘크리트의 전체 염소이온양은 원칙적으로 0.9kg/㎥ 이하로 하여야 한다.
정답과 해설 보기

정답: 4

정답은 ④ — 굳지 않은 콘크리트의 염소이온량 기준은 부재 종류와 노출조건별로 달리 관리되므로 일률적으로 0.9kg/㎥ 이하라고 단정할 수 없다. ①의 공기량 1% 감소, ②의 공기량 6.0%, ③의 최대 물결합재비 40%는 각각 해당 노출조건에서 맞는 기준이다.

이 문제로 익힐 것

철근콘크리트 내구성 설계의 노출조건별 기준을 판별할 수 있다.

자주 하는 실수: Array

선지별 해설

  • ① · 오답(옳은 진술): 설계기준강도 35MPa 초과 콘크리트의 동결융해 노출 조건에서는 목표 공기량을 1% 줄일 수 있다는 설명은 허용범위에 해당한다.
  • ② · 오답(옳은 진술): 굵은골재 최대치수 25mm인 동결융해 노출 콘크리트의 목표 공기량 6.0%는 기준표와 부합한다.
  • ③ · 오답(옳은 진술): 물에 노출되는 철근콘크리트에서 부식방지를 위한 최대 물결합재비 40% 조건은 해당 노출범주 기준과 부합한다.
  • ④ · 정답(틀린 진술): 염소이온량은 노출범주와 부재조건별로 관리하므로 모든 철근콘크리트에 일률적으로 0.9kg/m³ 이하를 적용한다는 설명이 틀리다.

근거: 공개 문항 교차 확인과 현행 KDS 구조기준과 독립 구조계산 재검수.

건축기사 기출문제 · 건축설비

61. 간접조명기구에 관한 설명으로 옳지 않은 것은?

  1. 직사 눈부심이 없다.
  2. 매우 넓은 면적이 광원으로서의 역할을 한다.
  3. 일반적으로 발산광속 중 상향광속이 90~100[%] 정도이다.
  4. 천장, 벽면 등은 빛이 잘 흡수되는 색과 재료를 사용하여야 한다.
정답과 해설 보기

정답: 4

간접조명은 천장·벽의 반사광을 이용하므로 반사율이 높은 밝은 색과 재료가 유리하다. 빛을 잘 흡수하는 마감을 써야 한다는 ④가 틀렸다.

이 문제로 익힐 것

간접조명의 배광 특성과 반사면 마감 조건을 구분해 옳지 않은 설명을 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 광원이 직접 보이지 않아 직사 눈부심을 줄일 수 있다.
  • ② 천장이나 벽의 넓은 면이 2차 광원 역할을 하므로 부드럽고 균일한 빛을 얻는다.
  • ③ 간접조명은 발산광속의 대부분인 약 90~100%를 천장·벽 쪽으로 보내 반사광을 이용한다.
  • ④ 반사면은 밝고 반사율이 높은 색·재료가 유리하므로 빛을 잘 흡수해야 한다는 설명은 틀리다.

근거: 건축설비 조명계획 — 간접조명은 발산광속의 90~100%를 상향으로 보내 천장·벽 반사광을 이용하므로 반사면은 고반사율 마감이 원칙.

62. 음의 대소를 나타내는 감각향을 음의 크기라고 하는데, 음의 크기의 단위는?

  1. dB
  2. cd
  3. Hz
  4. sone
정답과 해설 보기

정답: 4

소리의 감각적 크기인 라우드니스의 단위는 sone이다. dB는 음압레벨, cd는 광도, Hz는 주파수 단위다.

이 문제로 익힐 것

음의 감각량과 물리량의 단위(sone, dB, cd, Hz)를 구분한다.

선지별 해설

  • ① dB는 음압레벨·음의 세기 레벨처럼 로그 비를 나타내는 단위다.
  • ② cd는 광원의 광도를 나타내는 칸델라 단위다.
  • ③ Hz는 1초당 진동 횟수인 주파수 단위다.
  • ④ sone은 사람이 느끼는 음의 크기, 즉 라우드니스의 단위다.

근거: 건축음환경 — 음의 크기(라우드니스) 단위는 손(sone), dB는 음압레벨, cd는 광도, Hz는 주파수.

63. 전기설비에서 다음과 같이 정의되는 것은?

전면이나 후면 또는 양면에 개폐기, 과전류 차단장치 및 기타 보호장치, 모선 및 계측기 등이 부착되어 있는 하나의 대형 패널 또는 여러 개의 패널 조립품으로서 전면과 후면에서 접근할 수 있는 것

  1. 캐비닛
  2. 차단기
  3. 배전반
  4. 분전반
정답과 해설 보기

정답: 3

전면이나 후면에서 접근 가능한 대형 패널에 개폐기·차단기·모선·계기를 조립한 설비는 배전반이다. 소규모 최종회로용 분전반과 구분한다.

이 문제로 익힐 것

배전반의 정의를 캐비닛·차단기·분전반 등 유사 설비와 구분한다.

선지별 해설

  • ① 캐비닛은 기기나 배선을 수납하는 함체를 뜻하며 제시된 대형 패널 조립품의 명칭은 아니다.
  • ② 차단기는 과전류나 사고전류를 개폐하는 개별 보호기기다.
  • ③ 전·후면 접근이 가능한 대형 패널에 개폐기·모선·계기를 조립한 설비는 배전반이다.
  • ④ 분전반은 간선에서 전력을 받아 최종 분기회로에 나누어 공급하는 비교적 소규모 반이다.

근거: 전기설비 용어 정의 — 배전반은 전·후면 접근 가능한 대형 패널에 개폐기·보호장치·모선·계측기를 조립한 설비이고, 분전반은 간선에서 분기회로로 분배하는 소형 반.

64. 온수난방에 관한 설명으로 옳지 않은 것은?

  1. 증기난방에 비해 보일러의 취급이 비교적 쉽고 안전하다.
  2. 동일 방열량인 경우 증기난방보다 관지름을 작게 할 수 있다.
  3. 증기난방에 비해 난방부하의 변동에 따른 온도 조절이 용이하다.
  4. 보일러 정지 후에도 여열이 남아 있어 실내 난방이 어느 정도 지속된다.
정답과 해설 보기

정답: 2

온수는 증기보다 같은 열량을 운반하는 데 유량이 커져 일반적으로 배관 지름이 더 커진다. 증기난방보다 관지름을 작게 할 수 있다는 ②가 틀렸다.

이 문제로 익힐 것

온수난방과 증기난방의 특성 차이를 비교해 옳지 않은 설명을 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 저압 온수난방은 고온 증기설비보다 취급이 비교적 쉽고 안전하다.
  • ② 온수는 증기보다 같은 열량 운반에 더 큰 유량이 필요해 일반적으로 배관 지름이 커지므로 틀리다.
  • ③ 물의 온도와 순환량을 조절할 수 있어 부하변동에 따른 실내온도 제어가 비교적 쉽다.
  • ④ 배관과 방열기에 남은 온수가 열을 계속 방출해 보일러 정지 후에도 여열이 남는다.

근거: 난방방식 비교 — 온수는 증기보다 단위 유량당 운반열량이 작아 같은 방열량에서 관지름이 커지고, 온도조절·안전성·여열 지속은 온수난방의 장점.

65. 공조시스템의 전열교환기에 관한 설명으로 옳지 않은 것은?

  1. 공기 대 공기의 열교환기로서 현열만 교환이 가능하다.
  2. 공조기는 물론 보일러나 냉동기의 용량을 줄일 수 있다.
  3. 공기방식의 중앙공조시스템이나 공장 등에서 환기에서의 에너지 회수방식으로 사용된다.
  4. 전열교환기를 사용한 공조시스템에서 중간기(봄, 가을)를 제외한 냉방기와 난방기의 열회수량은 실내·외의 온도차가 클수록 많다.
정답과 해설 보기

정답: 1

전열교환기는 배기와 외기 사이에서 현열뿐 아니라 수분에 의한 잠열도 회수한다. 현열만 교환할 수 있다는 ①이 틀렸다.

이 문제로 익힐 것

전열교환기의 현열·잠열 회수 원리와 적용 효과를 설명한다.

자주 하는 실수: Array

선지별 해설

  • ① 전열교환기는 현열과 수분 이동에 따른 잠열을 함께 교환하므로 현열만 가능하다는 설명은 틀리다.
  • ② 외기부하를 줄여 공조기·보일러·냉동기의 필요 용량을 낮출 수 있다.
  • ③ 전열교환기는 중앙공조나 공장 환기에서 배기의 열을 외기에 회수하는 장치다.
  • ④ 냉난방기에는 실내외 온·습도 차가 커질수록 회수 가능한 열량이 커진다.

근거: 공기조화 — 전열교환기는 배기와 외기 사이에서 현열과 잠열(수분)을 함께 회수해 공조기·보일러·냉동기 용량을 줄인다.

66. 다음 중 수격작용의 발생 원인과 가장 거리가 먼 것은?

  1. 밸브의 급폐쇄
  2. 감압밸브의 설치
  3. 배관방법의 불량
  4. 수도본관의 고수압(高水壓)
정답과 해설 보기

정답: 2

수격작용은 빠른 밸브 폐쇄, 높은 수압, 불량한 배관 등 급격한 유속변화로 생긴다. 감압밸브는 압력을 낮춰 발생 위험을 줄이는 장치다.

이 문제로 익힐 것

수격작용의 발생 원인과 예방 장치(감압밸브)를 구분한다.

선지별 해설

  • ① 밸브를 급격히 닫으면 흐르던 물의 운동량이 짧은 시간에 변해 수격작용이 생긴다.
  • ② 감압밸브는 하류 압력을 낮춰 수격 위험을 줄이는 장치이므로 발생원인과 가장 거리가 멀다.
  • ③ 부적절한 관경·지지·배관형상은 급격한 유속변화와 진동을 키울 수 있다.
  • ④ 높은 본관 수압은 유속 급변 때 발생하는 압력상승을 크게 할 수 있다.

근거: 급수설비 — 수격작용은 밸브 급폐쇄·고수압·배관 불량 등 유속 급변으로 발생하며 감압밸브는 하류 압력을 낮춰 위험을 줄이는 예방 장치.

67. 다음 중 그 값이 클수록 안전한 것은?

  1. 접지저항
  2. 도체저항
  3. 접촉저항
  4. 절연저항
정답과 해설 보기

정답: 4

절연저항이 클수록 누설전류가 작아 감전과 화재 위험이 줄어든다. 접지·도체·접촉저항은 목적에 따라 작을수록 유리하다.

이 문제로 익힐 것

접지·도체·접촉·절연저항의 크고 작음이 전기안전에 미치는 영향을 판별한다.

선지별 해설

  • ① 접지저항은 고장전류를 대지로 잘 흘리기 위해 일반적으로 작을수록 유리하다.
  • ② 도체저항은 전압강하와 발열을 줄이기 위해 작을수록 유리하다.
  • ③ 접촉저항은 접속부 발열과 손실을 줄이기 위해 작을수록 유리하다.
  • ④ 절연저항은 누설전류를 억제하므로 클수록 감전·화재 예방에 유리하다.

근거: 전기안전 — 절연저항은 클수록 누설전류가 작아 감전·화재 예방에 유리하고, 접지·도체·접촉저항은 작을수록 유리.

68. 전기설비가 어느 정도 유효하게 사용되는가를 나타내며, 다음과 같은 식으로 산정되는 것은?

부하율 = 평균전력 / 최대수용전력 × 100[%]

  1. 역률
  2. 부등률
  3. 부하율
  4. 수용률
정답과 해설 보기

정답: 3

평균전력을 최대수용전력으로 나눈 비율은 부하율이다. 일정 기간 설비가 얼마나 고르게 이용됐는지를 나타낸다.

이 문제로 익힐 것

부하율·수용률·부등률·역률의 정의식을 구분한다.

선지별 해설

  • ① 역률은 피상전력에 대한 유효전력의 비로 전압·전류 위상관계와 관련된다.
  • ② 부등률은 각 부하의 최대수요 합계를 계통의 합성 최대수요로 나눈 값이다.
  • ③ 평균전력을 최대수용전력으로 나눈 백분율은 부하율이다.
  • ④ 수용률은 설비용량 합계에 대한 최대수용전력의 비다.

근거: 전기설비 계획 — 부하율=평균전력/최대수용전력×100%, 수용률=최대수용전력/설비용량 합계, 부등률=최대수요 합계/합성최대수요.

69. 겨울철 주택의 단열 및 결로에 관한 설명으로 옳지 않은 것은?

  1. 단층 유리보다 복층 유리의 사용이 단열에 유리하다.
  2. 벽체내부로 수증기 침입을 억제할 경우 내부결로 방지에 효과적이다.
  3. 단열이 잘 된 벽체에서는 내부결로는 발생하지 않으나 표면결로는 발생하기 쉽다.
  4. 실내측 벽 표면온도가 실내공기의 노점온도보다 높은 경우 표면결로는 발생하지 않는다.
정답과 해설 보기

정답: 3

단열이 잘되면 실내측 표면온도가 올라 표면결로도 줄어든다. 내부결로는 없지만 표면결로가 쉽다는 ③이 앞뒤가 맞지 않는다.

이 문제로 익힐 것

단열·방습 조치와 표면결로·내부결로의 발생 조건을 노점온도 비교로 설명한다.

자주 하는 실수: Array

선지별 해설

  • ① 복층유리는 유리 사이의 밀폐 공기층으로 열관류를 줄여 단층유리보다 단열에 유리하다.
  • ② 방습층 등으로 벽체 내부의 수증기 유입을 억제하면 내부결로 위험을 줄일 수 있다.
  • ③ 단열이 잘되면 실내측 표면온도가 높아져 표면결로도 줄어드므로 제시 설명은 틀리다.
  • ④ 표면온도가 실내공기 노점온도보다 높으면 표면에서 수증기가 응결하지 않는다.

근거: 건축열환경 — 단열 강화 시 실내측 표면온도가 상승해 표면결로가 줄고, 내부결로는 방습층으로 억제한다. 표면온도가 노점온도보다 높으면 결로가 발생하지 않는다.

70. 통기관의 설치 목적으로 옳지 않은 것은?

  1. 트랩의 봉수를 보호한다.
  2. 오수와 잡배수가 서로 혼합되지 않게 한다.
  3. 배수계통 내의 배수 및 공기의 흐름을 원활히 한다.
  4. 배수관 내에 환기를 도모하여 관 내를 청결하게 유지한다.
정답과 해설 보기

정답: 2

통기관은 배수관 압력을 평형시켜 봉수를 보호하고 배수·공기 흐름과 환기를 돕는다. 오수와 잡배수의 혼합 방지는 통기관의 목적이 아니다.

이 문제로 익힐 것

통기관의 설치 목적을 배수계통 분리와 구분한다.

선지별 해설

  • ① 배수 시 생기는 양압·음압을 완화해 트랩의 봉수가 파괴되는 것을 막는다.
  • ② 오수와 잡배수의 계통 분리는 배수관 계획의 문제이며 통기관의 설치 목적이 아니다.
  • ③ 공기를 출입시켜 배수가 막힘없이 흐르도록 하고 관내 압력을 대기압에 가깝게 유지한다.
  • ④ 통기관은 배수관 내부를 환기하고 부식성 가스와 악취의 체류를 줄이는 데 도움을 준다.

근거: 위생설비 — 통기관은 배수관 내 압력평형으로 트랩 봉수를 보호하고 배수·공기 흐름과 관내 환기를 돕는 것이 목적이다.

71. 전압이 1[V]일 때 1[A]의 전류가 1[s] 동안 하는 일을 나타내는 것은?

  1. 1[Ω]
  2. 1[J]
  3. 1[dB]
  4. 1[W]
정답과 해설 보기

정답: 4

전력은 P=VI이므로 1V에서 1A가 흐를 때 전력은 1W다. 1초 동안 한 일은 1J이지만 문항이 묻는 전압·전류의 일률은 와트다.

이 문제로 익힐 것

전압·전류·시간으로부터 전력(W)과 전기에너지(J)를 구분해 산정한다.

선지별 해설

  • ① 옴(Ω)은 전기저항의 단위이며 1V에서 1A가 흐를 때의 일률 단위가 아니다.
  • ② 줄(J)은 에너지 또는 일의 단위로, 1초 동안의 일률을 나타내려면 다시 시간으로 나누어야 한다.
  • ③ 데시벨(dB)은 음압레벨 등 비율을 로그로 나타내는 단위라 전력 단위가 아니다.
  • ④ 전력 P=VI이므로 1V×1A=1W이며 1초 동안 전달되는 에너지는 1J이다.

근거: 전기기초 — 전력 P=VI(단위 W)와 전기에너지 W=VIt(단위 J)의 구분. 1V·1A의 일률은 1W, 1초 동안의 에너지는 1J.

72. 승객 스스로 운전하는 전자동 엘리베이터로 카 버튼이나 승강장의 호출신호로 기동, 정지를 이루는 엘리베이터 조작방식은?

  1. 승합전자동방식
  2. 카 스위치 방식
  3. 시그널 컨트럴 방식
  4. 레코드 컨트럴 방식
정답과 해설 보기

정답: 1

승합전자동방식은 승객이 카버튼과 승강장 호출버튼으로 기동·정지·운행을 자동 제어하는 일반적인 전자동 조작방식이다.

이 문제로 익힐 것

엘리베이터 조작방식(승합전자동·카 스위치·시그널·레코드 컨트롤)을 구분한다.

선지별 해설

  • ① 승합전자동방식은 승객이 카버튼과 승강장 호출버튼으로 기동·정지를 자동 제어한다.
  • ② 카 스위치 방식은 운전원이 카 안의 스위치를 조작하는 수동 운전방식이다.
  • ③ 시그널 컨트롤 방식은 승객 신호를 받은 운전원이 운전하는 방식으로 전자동식과 구분된다.
  • ④ 레코드 컨트롤 방식은 등록된 호출을 기억해 운행하지만 제시된 일반 전자동 정의의 명칭은 아니다.

근거: 승강설비 — 승합전자동방식은 승객이 카 버튼과 승강장 호출버튼으로 기동·정지를 자동 제어하는 조작방식.

73. 가로, 세로, 높이가 각각 4.5×4.5×3m인 실의 각 벽면 표면온도가 18°C, 천장면 20°C, 바닥면 30°C일 때 평균복사온도(MRT)는?

  1. 15.2°C
  2. 18.0°C
  3. 21.0°C
  4. 27.2°C
정답과 해설 보기

정답: 3

벽·천장·바닥 면적을 가중해 평균하면 (54×18+20.25×20+20.25×30)/94.5=21.0°C다.

이 문제로 익힐 것

실 내표면의 면적가중평균으로 평균복사온도(MRT)를 계산한다.

풀이 순서
  1. 벽 4면의 면적을 구한다: 4 × (4.5m × 3m) = 54m².
  2. 천장·바닥 면적을 각각 구한다: 4.5m × 4.5m = 20.25m².
  3. 면적가중평균 (54×18 + 20.25×20 + 20.25×30) / 94.5 = 21.0°C를 계산한다.

선지별 해설

  • ① 15.2°C는 모든 표면온도의 범위보다 낮아 면적가중평균이 될 수 없다.
  • ② 18.0°C는 벽면온도만 사용한 값으로 천장과 바닥의 복사효과를 반영하지 않았다.
  • ③ 벽 54m², 천장 20.25m², 바닥 20.25m²를 면적가중하면 MRT는 21.0°C다.
  • ④ 27.2°C는 고온 바닥의 면적비를 실제보다 크게 반영한 값이다.

근거: 쾌적성 지표 — 평균복사온도 MRT는 각 표면온도의 면적가중평균. (54×18+20.25×20+20.25×30)/94.5=21.0°C.

74. 냉방부하 계산 결과 현열부하가 620W, 잠열부하가 155W일 경우, 현열비는?

  1. 0.2
  2. 0.25
  3. 0.4
  4. 0.8
정답과 해설 보기

정답: 4

현열비는 현열을 현열과 잠열의 합으로 나눈 값이다. 620/(620+155)=0.8이다.

이 문제로 익힐 것

현열·잠열 부하로부터 현열비(SHF)를 계산한다.

풀이 순서
  1. 전열부하를 구한다: 현열 620W + 잠열 155W = 775W.
  2. 현열비 정의식 SHF = 현열 / 전열에 대입한다: 620 / 775.
  3. SHF = 0.8임을 확인하고 해당 보기를 고른다.

선지별 해설

  • ① 0.2는 전체부하에 대한 잠열부하의 비다.
  • ② 0.25는 잠열을 현열로 나눈 155/620의 값이다.
  • ③ 0.4는 제시된 현열과 잠열의 어느 기본 비에도 해당하지 않는다.
  • ④ 현열비는 620/(620+155)=0.8이다.

근거: 공조부하 계산 — 현열비 SHF=현열/(현열+잠열)=620/775=0.8.

75. 간접가열식 급탕설비에 관한 설명으로 옳지 않은 것은?

  1. 대규모 급탕설비에 적당하다.
  2. 비교적 안정된 급탕을 할 수 있다.
  3. 보일러 내면에 스케일이 많이 생긴다.
  4. 가열 보일러는 난방용 보일러와 겸용할 수 있다.
정답과 해설 보기

정답: 3

간접가열은 보일러수와 급탕수가 분리되어 급탕수 스케일이 보일러 내부에 직접 쌓이지 않는다. 보일러에 스케일이 많이 생긴다는 ③이 틀렸다.

이 문제로 익힐 것

간접가열식 급탕설비의 구조와 특징을 직접가열식과 비교해 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 간접가열은 열교환기로 많은 급탕을 안정적으로 공급할 수 있어 대규모 설비에 적합하다.
  • ② 보일러수와 급탕수를 분리해 열교환하므로 급탕 온도와 공급을 비교적 안정적으로 유지한다.
  • ③ 급탕수가 보일러 내부를 직접 지나지 않으므로 급탕수 스케일이 보일러 안에 많이 생긴다는 설명은 틀리다.
  • ④ 난방용 보일러의 열원을 열교환기에 공급해 난방과 급탕을 겸용할 수 있다.

근거: 급탕설비 — 간접가열식은 보일러수와 급탕수를 열교환기로 분리해 보일러 내 스케일이 적고 난방보일러와 겸용할 수 있다.

76. 수관식 보일러에 관한 설명으로 옳지 않은 것은?

  1. 사용압력이 연관식보다 낮다.
  2. 설치면적이 연관식보다 넓다.
  3. 부하변동에 대한 추종성이 높다.
  4. 대형건물과 같이 고압증기를 다량 사용하는 곳이나 지역난방 등에 사용된다.
정답과 해설 보기

정답: 1

수관식은 관 안의 물을 가열해 고압·대용량 증기 생산에 적합하고 부하추종성이 높다. 연관식보다 사용압력이 낮다는 ①이 틀렸다.

이 문제로 익힐 것

수관식 보일러의 특징을 연관식 보일러와 비교해 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 수관식은 고압·대용량 운전에 적합해 연관식보다 사용압력이 높으므로 '낮다'는 설명이 틀리다.
  • ② 수관식은 드럼과 수관군·부속설비 구성으로 대형화되며, 출제 기준상 연관식보다 설치면적이 넓다는 설명은 옳은 것으로 처리된다.
  • ③ 수관식은 관내 수량이 적어 부하변동에 대한 압력·증발량 응답이 빨라 추종성이 높다.
  • ④ 고압증기를 다량 쓰는 대형건물·지역난방·산업용에 널리 사용된다.

근거: 보일러 — 수관식은 관내 수량이 적어 고압·대용량화와 부하추종성에 유리하고, 연관식은 저압·소용량에 쓰인다.

77. 고속덕트에 관한 설명으로 옳지 않은 것은?

  1. 원형덕트의 사용이 불가능하다.
  2. 동일한 풍량을 송풍할 경우 저속덕트에 비해 송풍기 동력이 많이 든다.
  3. 공장이나 창고 등과 같이 소음이 별로 문제가 되지 않는 곳에 사용된다.
  4. 동일한 풍량을 송풍할 경우 저속덕트에 비해 덕트의 단면치수가 작아도 된다.
정답과 해설 보기

정답: 1

고속덕트는 작은 단면으로 큰 풍량을 보내며 원형덕트도 사용할 수 있다. 원형덕트 사용이 불가능하다는 ①이 틀렸다.

이 문제로 익힐 것

고속덕트의 특성과 적용 조건을 저속덕트와 비교해 판별한다.

자주 하는 실수: Array

선지별 해설

  • ① 원형덕트는 내압성과 누기 억제에 유리해 고속덕트에도 사용할 수 있으므로 틀리다.
  • ② 풍속과 마찰손실이 커져 같은 풍량의 저속덕트보다 송풍기 동력이 증가한다.
  • ③ 고속덕트는 소음과 압력손실이 커 공장·창고처럼 소음 허용도가 높은 곳에 적용하기 쉽다.
  • ④ 같은 풍량에서 풍속을 높이면 필요한 덕트 단면적을 줄일 수 있다.

근거: 공조덕트 — 고속덕트는 고풍속으로 덕트 단면을 줄이는 대신 송풍기 동력·소음이 커지며, 내압성이 좋은 원형덕트를 사용할 수 있다.

78. 수도직결방식의 급수방식에서 수도 본관으로부터 8m 높이에 위치한 기구의 소요압이 70kPa이고 배관의 마찰손실이 20kPa인 경우 이 기구에 급수하기 위해 필요한 수도본관의 최소 압력은?

  1. 약 90kPa
  2. 약 98kPa
  3. 약 170kPa
  4. 약 210kPa
정답과 해설 보기

정답: 3

8m 수두는 약 78.4kPa다. 기구 필요압 70kPa와 마찰손실 20kPa를 더하면 약 168.4kPa이므로 최소 약 170kPa다.

이 문제로 익힐 것

수도직결방식의 필요 본관압을 높이수두·기구 소요압·마찰손실의 합으로 산정한다.

풀이 순서
  1. 높이수두를 압력으로 환산한다: 8m × 9.8kPa/m ≈ 78.4kPa.
  2. 기구 소요압 70kPa와 배관 마찰손실 20kPa를 더한다.
  3. 78.4 + 70 + 20 = 168.4kPa ≈ 약 170kPa를 선택한다.

선지별 해설

  • ① 90kPa는 기구 필요압 70kPa와 마찰손실 20kPa만 더해 높이수두를 빠뜨린 값이다.
  • ② 98kPa는 약 10m 수두에 해당하지만 기구 필요압과 마찰손실을 반영하지 않았다.
  • ③ 8m 수두 78.4kPa에 70kPa와 20kPa를 더하면 168.4kPa이므로 약 170kPa다.
  • ④ 210kPa는 필요압·수두·마찰손실의 합 약 168.4kPa보다 크다.

근거: 급수 수리계산 — 필요 본관압 = 기구 소요압 + 높이수두 환산압 + 마찰손실 = 70 + 78.4 + 20 ≈ 168.4kPa.

79. 도시가스에서 중압의 가스압력은? (단, 액화가스가 기화되고 다른 물질과 혼합되지 아니한 경우 제외)

  1. 0.05MPa 이상, 0.1MPa 미만
  2. 0.01MPa 이상, 0.1MPa 미만
  3. 0.1MPa 이상, 1MPa 미만
  4. 1MPa 이상, 10MPa 미만
정답과 해설 보기

정답: 3

도시가스 중압은 시험 조건에서 0.1MPa 이상 1MPa 미만이다. 저압·고압 범위와 구분해야 한다.

이 문제로 익힐 것

도시가스 압력 구분(저압·중압·고압)의 수치 범위를 구분한다.

선지별 해설

  • ① 0.05MPa 이상 0.1MPa 미만은 일반 도시가스의 중압 범위보다 낮다.
  • ② 0.01MPa 이상 0.1MPa 미만은 중압의 일반 기준이 아니며 저압 범위가 포함된다.
  • ③ 예외로 둔 액화가스 조건이 아니면 중압은 0.1MPa 이상 1MPa 미만이다.
  • ④ 1MPa 이상은 도시가스 압력 구분에서 고압에 해당한다.

근거: 도시가스사업법 시행규칙 압력 구분 — 저압 0.1MPa 미만, 중압 0.1MPa 이상 1MPa 미만, 고압 1MPa 이상(2019년 출제 기준, 2026-09-16 현행 동일 확인).

80. 스프링클러설비 설치장소가 아파트인 경우, 스프링클러헤드의 기준개수는? (단, 폐쇄형 스프링클러헤드를 사용하는 경우)

  1. 10개
  2. 20개
  3. 30개
  4. 40개
정답과 해설 보기

정답: 1

2019년 출제 적용 기준에서 폐쇄형 스프링클러설비의 아파트 기준개수는 10개다. 이 수로 수리계산의 동시개방 헤드 수를 정한다.

이 문제로 익힐 것

특정소방대상물별 폐쇄형 스프링클헤드 기준개수를 구분한다.

선지별 해설

  • ① NFPC 608에서 폐쇄형 헤드를 사용하는 아파트등의 기준개수는 원칙적으로 10개다.
  • ② 20개는 아파트등의 일반 기준개수 10개보다 많다.
  • ③ 30개는 아파트등의 각 동이 주차장으로 연결된 경우 그 주차장 부분 등에 적용될 수 있는 값이다.
  • ④ 40개는 NFPC 608의 아파트등 일반 기준개수가 아니다.

근거: 스프링클설비 화재안전성능기준 — 폐쇄형 헤드를 사용하는 아파트등의 기준개수는 10개(2019년 당시 NFPC 103 계열, 2024-01-01 시행 NFPC 608로 통합·동일 수치 유지).

건축기사 기출문제 · 건축관계법규

81. 다음과 같은 경우 연면적 1000㎡인 건축물의 대지에 확보하여야 하는 전기설비 설치공간의 면적기준은?

수전전압: 저압 전력수전 용량: 200kW

  1. 가로 2.5m, 세로 2.8m
  2. 가로 2.5m, 세로 4.6m
  3. 가로 2.8m, 세로 2.8m
  4. 가로 2.8m, 세로 4.6m
정답과 해설 보기

정답: 4

정답은 ④다. 저압 수전용량 200kW는 200kW 이상 300kW 미만 구간에 해당하고, 건축물의 설비기준 등에 관한 규칙 제9조 별표(전기설비 설치공간)에서 이 구간은 가로 2.8m·세로 4.6m를 확보하도록 정한다. 연면적 1,000㎡인 이 건축물은 전기설비 설치공간 확보 대상이다.

이 문제로 익힐 것

저압 전력수전 용량 구간별 전기설비 설치공간의 가로·세로 치수 기준을 적용한다.

풀이 순서
  1. 수전전압이 저압인지 고압인지 확인한다(제시 조건은 저압).
  2. 전력수전 용량 200kW가 속하는 구간(저압 200kW 이상 300kW 미만)을 판정한다.
  3. 해당 구간의 별표 기준 공간 가로 2.8m·세로 4.6m를 답으로 적용한다.

선지별 해설

  • ① 가로 2.5m·세로 2.8m는 제시된 저압 200kW 구간의 별표 기준이 아니다.
  • ② 가로 2.5m·세로 4.6m는 제시된 저압 200kW 구간의 별표 기준과 가로 치수가 다르다.
  • ③ 가로 2.8m·세로 2.8m는 저압 150kW 이상 200kW 미만 구간에 적용되는 크기다.
  • ④ 저압 200kW 이상 300kW 미만 구간은 가로 2.8m·세로 4.6m를 확보한다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

82. 건축법 제61조 제2항에 따른 높이를 산정할 때, 공동주택을 다른 용도와 복합하여 건축하는 경우 건축물의 높이 산정을 위한 지표면 기준은?

건축법 제61조제2항에 따라 채광을 위한 창문 등을 두는 공동주택의 높이를 산정하는 경우

  1. 전면도로의 중심선
  2. 인접 대지의 지표면
  3. 공동주택의 가장 낮은 부분
  4. 다른 용도의 가장 낮은 부분
정답과 해설 보기

정답: 3

정답은 ③이다. 건축법 제61조 제2항 단서에서 공동주택을 다른 용도와 복합하여 건축하는 경우에는 공동주택 부분의 지표면 중 가장 낮은 지점을 높이 산정의 기준으로 한다. 채광을 위한 창문 등의 높이를 따지는 문항이므로 복합건축물의 다른 용도 부분이 아니라 공동주택 부분의 최저 지표면이 기준이다.

이 문제로 익힐 것

공동주택 복합건축물의 채광용 높이 산정 시 지표면 기준을 판별한다.

선지별 해설

  • ① 전면도로 중심선은 도로 사선제한 등 다른 높이 산정에서 문제될 수 있으나 이 경우의 지표면은 아니다.
  • ② 인접 대지의 지표면은 일반적인 대지 간 높이 관계 검토와 관련되며 복합 공동주택의 특례 기준이 아니다.
  • ③ 공동주택을 다른 용도와 복합하면 공동주택의 가장 낮은 부분을 높이 산정의 지표면으로 본다.
  • ④ 복합건축물의 다른 용도 부분 최저점이 아니라 공동주택 부분의 최저점을 기준으로 한다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

83. 국토의 계획 및 이용에 관한 법령에 따른 도시·군관리계획의 내용에 속하지 않은 것은?

  1. 광역계획권의 장기발전방향에 관한 계획
  2. 도시개발사업이나 정비사업에 관한 계획
  3. 기반시설의 설치·정비 또는 개량에 관한 계획
  4. 용도지역·용도지구의 지정 또는 변경에 관한 계획
정답과 해설 보기

정답: 1

정답은 ①이다. 광역계획권의 장기발전방향은 국토계획법 제2조 제3호 및 제22조에 따른 광역도시계획의 내용이다. 도시·군관리계획(제2조 제4호, 제30조)에는 용도지역·용도지구의 지정·변경, 기반시설의 설치·정비 또는 개량, 도시개발사업·정비사업에 관한 계획이 포함된다.

이 문제로 익힐 것

도시·군관리계획과 광역도시계획의 계획 내용을 구분한다.

선지별 해설

  • ① 광역계획권의 장기발전방향은 광역도시계획의 내용이므로 도시·군관리계획에 속하지 않는다.
  • ② 도시개발사업이나 정비사업에 관한 계획은 도시·군관리계획의 한 종류다.
  • ③ 기반시설의 설치·정비 또는 개량에 관한 계획은 도시·군관리계획에 포함된다.
  • ④ 용도지역·용도지구의 지정 또는 변경에 관한 계획은 도시·군관리계획에 포함된다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

84. 다음 중 노외주차장의 출구 및 입구를 설치할 수 있는 장소는?

  1. 육교로부터 4m 거리에 있는 도로의 부분
  2. 지하횡단보도에서 10m 거리에 있는 도로의 부분
  3. 초등학교 출입구로부터 15m 거리에 있는 도로의 부분
  4. 장애인 복지시설 출입구로부터 15m 거리에 있는 도로의 부분
정답과 해설 보기

정답: 2

정답은 ②다. 주차장법 시행규칙 제3조의 노외주차장 위치기준에서 출구·입구는 횡단보도·육교·지하횡단보도로부터 5m 이내, 어린이집·유치원·초등학교·특수학교·장애인복지시설 출입구로부터 20m 이내 도로 부분에 설치할 수 없다. 지하횡단보도에서 10m 떨어진 ②는 5m 제한 범위 밖이라 설치할 수 있다.

이 문제로 익힐 것

노외주차장 출입구 설치가 제한되는 도로 부분의 거리 기준을 적용한다.

선지별 해설

  • ① 육교에서 5m 이내인 도로 부분에는 출입구를 둘 수 없어 4m는 금지된다.
  • ② 횡단보도·육교·지하횡단보도에서 5m 이내는 제한되므로 10m 떨어진 지하횡단보도 부근은 이 제한에 해당하지 않는다.
  • ③ 초등학교 출입구에서 20m 이내인 도로 부분에는 출입구를 둘 수 없어 15m는 금지된다.
  • ④ 장애인복지시설 출입구에서 20m 이내인 도로 부분에는 출입구를 둘 수 없어 15m는 금지된다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

85. 건축물에 설치하는 지하층의 구조 및 설비에 관한 기준 내용으로 옳지 않은 것은?

  1. 거실의 바닥면적의 합계가 1000㎡ 이상인 층에는 환기설비를 설치할 것
  2. 거실의 바닥면적이 30㎡ 이상인 층에는 피난층으로 통하는 비상탈출구를 설치할 것
  3. 지하층의 바닥면적이 300㎡ 이상인 층에는 식수 공급을 위한 급수전을 1개소 이상 설치할 것
  4. 문화 및 집회시설 중 공연장의 용도에 쓰이는 층으로서 그 층의 거실의 바닥면적의 합계가 50㎡ 이상인 건축물에는 직통계단을 2개소 이상 설치할 것
정답과 해설 보기

정답: 2

정답은 ②다. 건축법 시행령 제35조(지하층의 구조 및 설비기준)에서 주택 외 용도 지하층의 비상탈출구 설치 의무는 해당 층 거실 바닥면적 합계 50㎡ 이상인 경우이므로 30㎡ 이상이라고 한 ②가 틀렸다. 같은 조에서 환기설비는 거실 합계 1,000㎡ 이상, 식수 급수전은 바닥면적 300㎡ 이상, 공연장 등 직통계단 2개소는 거실 합계 50㎡ 이상 기준이다.

이 문제로 익힐 것

지하층의 구조·설비 기준(환기·비상탈출구·급수전·직통계단)의 면적 조건을 구분한다.

선지별 해설

  • ① 지하층 거실 바닥면적 합계가 1,000m² 이상인 층에는 환기설비를 설치한다.
  • ② 비상탈출구 기준은 거실 바닥면적 50m² 이상이므로 30m² 이상이라고 한 설명은 틀리다.
  • ③ 지하층 바닥면적이 300m² 이상인 층에는 식수공급용 급수전을 1개소 이상 설치한다.
  • ④ 지하층의 공연장 등 법정 용도에서 거실 바닥면적 합계가 50m² 이상이면 직통계단 2개소 기준이 적용된다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

86. 주차장의 수급 실태조사에 관한 설명으로 옳지 않은 것은?

  1. 실태조사의 주기는 5년으로 한다.
  2. 조사구역은 사각형 또는 삼각형 형태로 설정한다.
  3. 조사구역 바깥 경계선의 최대거리가 300m를 넘지 않도록 한다.
  4. 각 조사구역은 「건축법」에 따른 도로를 경계로 구분한다.
정답과 해설 보기

정답: 1

정답은 ①이다. 주차장법 제11조의2와 같은 법 시행규칙에 따라 주차장 수급 실태조사는 3년마다 실시하므로 주기를 5년이라고 한 ①이 옳지 않다. 조사구역은 사각형 또는 삼각형으로 설정하고 바깥 경계선의 최대거리는 300m를 넘지 않으며, 건축법상 도로를 경계로 구분한다.

이 문제로 익힐 것

주차장 수급실태조사의 주기와 조사구역 설정 기준을 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 수급실태조사 주기는 3년이므로 5년이라고 한 설명은 틀리다.
  • ② 조사구역은 사각형 또는 삼각형 형태로 설정한다.
  • ③ 조사구역 바깥 경계선의 최대거리는 300m를 넘지 않게 한다.
  • ④ 수급실태조사 구역은 건축법상 도로를 경계로 나누는 기준이 있다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

87. 다음 중 건축법이 적용되는 건축물은?

  1. 역사(驛舍)
  2. 고속도로 통행료 징수시설
  3. 철도의 선로 부지에 있는 플랫폼
  4. 「문화재보호법」에 따른 가지정(假指定)문화재
정답과 해설 보기

정답: 1

정답은 ①이다. 건축법 시행령 제3조의2 및 별표 1에서 철도의 선로부지에 있는 플랫폼, 고속도로 통행료 징수시설, 문화재보호법에 따른 지정·가지정문화재는 건축법 적용 제외 대상이다. 역사(驛舍)는 사람이 이용하는 철도역 건축물로서 건축법이 적용된다.

이 문제로 익힐 것

건축법 적용 제외 대상 건축물·시설을 판별한다.

선지별 해설

  • ① 역사는 사람이 이용하는 철도역 건축물로서 선로부지 안의 플랫폼과 달리 건축법 적용대상이다.
  • ② 고속도로 통행료 징수시설은 도로 부속물에 해당하는 건축법 적용 제외 시설이다.
  • ③ 철도 선로부지 안의 플랫폼은 건축법 시행령 제3조의2 별표 1의 적용 제외 대상이다.
  • ④ 지정·가지정문화재는 문화재보호법이 우선 적용되어 건축법 적용 제외 대상이다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

88. 다음 중 아파트를 건축할 수 없는 용도지역은?

  1. 준주거지역
  2. 제1종 일반주거지역
  3. 제2종 일반주거지역
  4. 제3종 일반주거지역
정답과 해설 보기

정답: 2

정답은 ②다. 국토계획법 시행령 별표 5(용도지역별 건축물 등의 제한)에서 제1종 일반주거지역은 저층주택 중심 지역으로 공동주택(아파트) 건축이 허용되지 않는다. 준주거지역과 제2종·제3종 일반주거지역에서는 법령과 조례의 조건 범위에서 아파트를 건축할 수 있다.

이 문제로 익힐 것

용도지역별 아파트(공동주택) 건축 가능 여부를 구분한다.

선지별 해설

  • ① 준주거지역은 주거기능을 중심으로 상업·업무를 보완하며 금지목록에 걸리지 않는 아파트가 가능하다.
  • ② 제1종 일반주거지역은 저층주택 중심으로 별표상 아파트 건축을 허용하지 않는다.
  • ③ 제2종 일반주거지역은 중층주택 중심이며 법령과 조례 범위에서 아파트를 건축할 수 있다.
  • ④ 제3종 일반주거지역은 중·고층주택 중심이며 아파트를 건축할 수 있다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

89. 다음은 공동주택의 환기설비에 관한 2019년 출제 적용 기준이다. 괄호 안에 알맞은 것은?

신축 또는 리모델링하는 100세대 이상의 공동주택에는 시간당 ( ) 이상의 환기가 이루어질 수 있도록 자연환기설비 또는 기계환기설비를 설치하여야 한다. (2019년 출제 적용 기준에서 기준)

  1. 0.5회
  2. 1회
  3. 1.5회
  4. 2회
정답과 해설 보기

정답: 1

정답은 ①이다. 2019년 출제 적용 기준(건축물의 설비기준 등에 관한 규칙 제11조)에서 신축 또는 리모델링하는 100세대 이상 공동주택은 시간당 0.5회 이상 환기되도록 자연환기설비 또는 기계환기설비를 설치해야 했다. 참고로 국토교통부령 제715호(2020.10.10 시행)로 설치 대상이 30세대 이상 공동주택으로 확대됐지만 최소 환기횟수 0.5회는 동일하다.

이 문제로 익힐 것

공동주택 환기설비의 최소 환기횟수 기준과 설치 대상 범위를 확인한다.

선지별 해설

  • ① 제시 기준(100세대 이상 공동주택)의 최소 환기횟수는 시간당 0.5회 이상이며, 2020년 개정 후 대상은 30세대 이상으로 확대됐다.
  • ② 1회는 신축 공동주택의 법정 최소 환기횟수 0.5회와 일치하지 않는다.
  • ③ 1.5회는 법정 최소 환기횟수 0.5회보다 큰 값이다.
  • ④ 2회는 법정 최소 환기횟수 0.5회가 아니다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

90. 다음 중 부설주차장 설치대상 시설물의 종류와 설치기준의 연결이 옳지 않은 것은?

  1. 골프장-1홀당 10대
  2. 숙박시설-시설면적 200㎡당 1대
  3. 위락시설-시설면적 150㎡당 1대
  4. 문화 및 집회시설 중 관람장-정원 100명당 1대
정답과 해설 보기

정답: 3

정답은 ③이다. 주차장법 시행규칙 별표 1(부설주차장의 설치기준)의 시(市) 지역 기준에서 위락시설은 시설면적 100㎡당 1대이므로 150㎡당 1대라고 한 ③이 틀렸다. 골프장 1홀당 10대, 숙박시설 시설면적 200㎡당 1대, 관람장 정원 100명당 1대는 맞는 기준이다.

이 문제로 익힐 것

부설주차장 설치대상 시설물별 설치기준 수치를 구분한다.

자주 하는 실수: Array

선지별 해설

  • ① 골프장의 부설주차장 기준은 1홀당 10대다.
  • ② 숙박시설의 일반 부설주차장 기준은 시설면적 200m²당 1대다.
  • ③ 위락시설 기준은 시설면적 100m²당 1대이므로 150m²당 1대라는 설명은 틀리다.
  • ④ 관람장의 부설주차장 기준은 정원 100명당 1대다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

91. 국토의 계획 및 이용에 관한 법률상 다음과 같이 정의되는 것은?

도시·군계획 수립 대상지역의 일부에 대하여 토지 이용을 합리화하고 그 기능을 증진시키며 미관을 개선하고 양호한 환경을 확보하며 그 지역을 체계적·계획적으로 관리하기 위하여 수립하는 도시·군관리계획

  1. 광역도시계획
  2. 지구단위계획
  3. 도시·군기본계획
  4. 입지규제최소구역계획
정답과 해설 보기

정답: 2

정답은 ②다. 국토계획법 제2조 제4호 다목에서 지구단위계획은 도시·군계획 수립 대상지역의 일부에 대하여 토지 이용을 합리화하고 그 기능을 증진시키며 미관을 개선하고 양호한 환경을 확보하도록 체계적·계획적으로 관리하기 위하여 수립하는 도시·군관리계획이다.

이 문제로 익힐 것

국토계획법상 도시·군계획의 종류별 정의를 판별한다.

선지별 해설

  • ① 광역도시계획은 둘 이상의 시·군에 걸친 광역계획권의 장기 발전방향을 제시한다.
  • ② 도시·군계획 대상지역 일부를 체계적·계획적으로 관리하기 위한 도시·군관리계획은 지구단위계획이다.
  • ③ 도시·군기본계획은 관할 구역의 기본 공간구조와 장기 발전방향을 제시한다.
  • ④ 입지규제최소구역계획은 특정 구역의 복합적 토지이용과 규제 특례를 위한 별도 계획이다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

92. 다음 중 건축에 속하지 않은 것은?

  1. 이전
  2. 증축
  3. 개축
  4. 대수선
정답과 해설 보기

정답: 4

정답은 ④다. 건축법 제2조 제1항 제8호에서 건축은 신축·증축·개축·재축·이전을 말한다. 대수선(같은 항 제9호)은 주요구조부 등을 수선하거나 변경하는 별도 행위로 법정 정의의 건축에 포함되지 않는다.

이 문제로 익힐 것

건축법상 건축행위의 범위와 대수선을 구분한다.

선지별 해설

  • ① 이전은 주요구조부를 해체하지 않고 같은 대지의 다른 위치로 옮기는 건축행위다.
  • ② 증축은 기존 건축물의 건축면적·연면적·층수 또는 높이를 늘리는 건축행위다.
  • ③ 개축은 기존 건축물 전부나 일부를 철거하고 종전 규모 범위에서 다시 축조하는 건축행위다.
  • ④ 대수선은 주요구조부 등을 수선·변경하는 별도 행위로 법정 정의의 건축에 포함되지 않는다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

93. 건축물의 내부에 설치하는 피난계단의 구조에 관한 기준 내용으로 옳지 않은 것은?

  1. 계단의 유효너비는 0.9m 이상으로 할 것
  2. 계단실의 실내에 접하는 부분의 마감은 불연재료로 할 것
  3. 계단은 내화구조로 하고 피난층 또는 지상까지 직접 연결되도록 할 것
  4. 건축물의 내부에서 계단실로 통하는 출입구의 유효너비는 0.9m 이상으로 할 것
정답과 해설 보기

정답: 1

피난계단의 계단 유효너비는 1.2m 이상이어야 한다. 0.9m 이상이라고 한 ①이 기준에 미달한다.

이 문제로 익힐 것

피난계단의 구조 기준(계단 유효너비 1.2m·마감 불연·출입구 0.9m)을 구분한다.

선지별 해설

  • ① 피난계단의 계단 유효너비는 건축법 시행령 제35조 제1항에 따라 1.2m 이상이어야 하므로 0.9m 이상이라는 설명이 기준에 미달한다.
  • ② 계단실의 실내에 접하는 부분의 마감을 불연재료로 하는 기준은 옳은 내용이다.
  • ③ 계단을 피난층 또는 지상까지 직접 연결되도록 하는 피난구조 기준은 옳은 내용이다.
  • ④ 건축물 내부에서 계단실로 통하는 출입구의 유효너비 0.9m 이상 기준은 계단이 아니라 출입구에 적용되는 기준으로 옳은 내용이다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

94. 그림과 같은 대지의 도로 모퉁이 부분의 건축선으로서 도로 경계선의 교차점에서의 거리 “A”로 옳은 것은?

폭이 다른 두 도로가 만나는 모퉁이 대지의 건축선 후퇴도
94번 문제 도식
  1. 1m
  2. 2m
  3. 3m
  4. 4m
정답과 해설 보기

정답: 4

2019년 적용표에서 도로 모퉁이 건축선 후퇴거리 4m를 판별한 풀이도
94번 정답 도식

제시 도면은 폭 6m와 7m인 두 도로가 70°로 만나는 조건이다. 2019년 출제 적용 기준의 건축법 시행령 제31조 표에서 교차각 90° 미만이고 두 도로 폭이 모두 6m 이상 8m 미만이면 각 도로경계선의 교차점부터 4m씩 후퇴하므로 A는 4m다. 현행 시행령 제31조 제1항 표도 같은 값이다.

이 문제로 익힐 것

도로 모퉁이 건축선 후퇴거리 표를 교차각·도로 폭 조건에 적용한다.

선지별 해설

  • ① 1m는 제시된 두 도로 폭과 교차각에 적용되는 건축법 시행령 제31조 표의 A값보다 작다.
  • ② 2m도 교차각 90° 미만·두 도로 폭 6m 이상 8m 미만 조건의 표 값을 충족하지 않는다.
  • ③ 3m는 교차각 90° 이상 120° 미만 구간이나 한쪽 도로가 4m 이상 6m 미만인 조합에서 나오는 값으로 이 도면의 A값이 아니다.
  • ④ 폭 6m와 7m인 두 도로가 70°로 만나는 조건은 제31조 표의 교차각 90° 미만·두 도로 6m 이상 8m 미만 구간이므로 후퇴거리 A는 4m다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

95. 다음 중 허가대상에 속하는 용도변경은?

  1. 숙박시설에서 의료시설로의 용도변경
  2. 판매시설에서 문화 및 집회시설로의 용도변경
  3. 제1종 근린생활시설에서 업무시설로의 용도변경
  4. 제1종 근린생활시설에서 공동주택으로의 용도변경
정답과 해설 보기

정답: 2

정답은 ②다. 건축법 제19조 제3항 및 시행령 제14조 별표 2에서 시설군의 하위 용도에서 상위 용도로 바꾸는 용도변경은 허가 대상이다. 판매시설(영업시설군)에서 문화·집회시설(문화집회시설군, 상위)로 바꾸는 ②가 허가 대상이고, 나머지는 상위에서 하위 방향이라 허가 대상 조합이 아니다.

이 문제로 익힐 것

용도변경 시 허가·신고 대상을 시설군 상하위 방향으로 판별한다.

선지별 해설

  • ① 숙박시설은 영업시설군, 의료시설은 교육·복지시설군으로 하위 방향 변경이어서 허가 대상 조합이 아니다.
  • ② 판매시설은 영업시설군이고 문화·집회시설은 상위 문화집회시설군이므로 이 변경은 허가 대상이다.
  • ③ 제1종 근린생활시설에서 업무시설로의 변경은 시설군 순서상 하위 방향이어서 신고 대상에 해당한다.
  • ④ 제1종 근린생활시설에서 공동주택으로의 변경도 시설군 순서상 하위 방향이어서 허가 대상 조합이 아니다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

96. 전용주거지역 또는 일반주거지역 안에서 높이 8m, 2층 건축물을 건축하는 경우, 건축물의 각 부분은 일조 등의 확보를 위하여 정북방향으로의 인접대지경계선으로부터 최소 얼마 이상 띄어 건축하여야 하는가?

  1. 1m
  2. 1.5m
  3. 2m
  4. 3m
정답과 해설 보기

정답: 2

정답은 ②다. 건축법 시행령 제86조 제2항 제2호에서 전용주거지역·일반주거지역의 건축물은 높이 9m 이하 부분에 대하여 정북방향 인접대지경계선으로부터 1.5m 이상 띄어야 한다(9m 초과 부분은 그 높이의 2분의 1 이상). 높이 8m·2층 건축물은 9m 이하 구간이므로 1.5m다.

이 문제로 익힐 것

정북방향 일조확보 이격거리 기준을 건축물 높이 구간에 적용한다.

풀이 순서
  1. 대상이 전용주거지역 또는 일반주거지역임을 확인한다.
  2. 정북방향 일조기준에서 건축물 높이 9m 이하 부분은 인접대지경계선으로부터 1.5m 이상 이격 기준임을 적용한다.
  3. 높이 8m는 9m 이하 구간에 해당하므로 1.5m를 답으로 판정한다.

선지별 해설

  • ① 1m는 높이 9m 이하 부분의 최소 이격거리 1.5m에 미달한다.
  • ② 높이 9m 이하 부분은 정북방향 인접대지경계선에서 1.5m 이상 띄우므로 높이 8m·2층 건축물의 답은 1.5m다.
  • ③ 2m는 높이 9m 이하 부분에 대한 시행령 제86조의 기본 이격거리가 아니다.
  • ④ 3m는 높이 8m 부분에 적용하는 기본 이격거리보다 크다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

97. 다음 중 건축물의 대지에 공개공지 또는 공개공간을 확보하여야 하는 대상 건축물에 속하는 것은? (단, 일반주거지역의 경우)

  1. 업무시설로서 해당 용도로 쓰는 바닥면적의 합계가 3000㎡인 건축물
  2. 숙박시설로서 해당 용도로 쓰는 바닥면적의 합계가 4000㎡인 건축물
  3. 종교시설로서 해당 용도로 쓰는 바닥면적의 합계가 5000㎡인 건축물
  4. 문화 및 집회시설로서 해당 용도로 쓰는 바닥면적의 합계가 4000㎡인 건축물
정답과 해설 보기

정답: 3

정답은 ③이다. 건축법 제43조 및 시행령 제27조(공개 공지 등의 확보)에서 일반주거지역의 문화·집회·종교·업무·숙박시설 등 법정 대상 용도는 해당 용도 바닥면적 합계 5,000㎡ 이상일 때 공개공지 설치 대상이다. 보기 중 종교시설 5,000㎡인 ③만 기준을 충족한다.

이 문제로 익힐 것

공개공지 설치대상 건축물의 용도와 면적 기준을 판별한다.

선지별 해설

  • ① 업무시설은 대상용도지만 3,000m²는 법정 5,000m² 기준에 미달한다.
  • ② 숙박시설은 대상용도지만 4,000m²는 법정 5,000m² 기준에 미달한다.
  • ③ 종교시설은 법정 대상용도이고 해당 용도 바닥면적 합계 5,000m² 이상이므로 공개공지 대상이다.
  • ④ 문화·집회시설은 대상용도지만 4,000m²는 법정 5,000m² 기준에 미달한다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

98. 다음 설명에 알맞은 용도지구의 세분은?

산지·구릉지 등 자연경관을 보호하거나 유지하기 위하여 필요한 지구

  1. 자연경관지구
  2. 자연방재지구
  3. 특화경관지구
  4. 생태계보호지구
정답과 해설 보기

정답: 1

정답은 ①이다. 국토계획법 시행령 제30조에서 경관지구는 산지·구릉지 등 자연경관을 보호·유지하는 자연경관지구, 지역 고유의 문화적·경관적 특성을 보호·형성하는 특화경관지구 등으로 세분한다. 지문은 자연경관지구의 정의다.

이 문제로 익힐 것

용도지구의 세분별 지정 목적을 구분한다.

선지별 해설

  • ① 산지·구릉지 등의 자연경관을 보호하거나 유지하기 위한 경관지구는 자연경관지구다.
  • ② 자연방재지구는 풍수해·산사태 등 자연재해 예방을 위한 방재지구의 세분이다.
  • ③ 특화경관지구는 지역 고유의 문화적·경관적 특성을 보호·형성하려는 경관지구다.
  • ④ 생태계보호지구는 생태적으로 보존가치가 큰 지역을 보호하는 보호지구의 세분이다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

99. 한 방에서 층의 높이가 다른 부분이 있는 경우 층고 산정방법으로 옳은 것은?

  1. 가장 낮은 높이로 한다.
  2. 가장 높은 높이로 한다.
  3. 각 부분 높이에 따른 면적에 따라 가중평균 한 높이로 한다.
  4. 가장 낮은 높이와 가장 높은 높이의 산술평균 한 높이로 한다.
정답과 해설 보기

정답: 3

정답은 ③이다. 건축법 시행령 제119조 제1항 제3호에서 한 방에서 층의 높이가 다른 부분이 있는 경우 각 부분의 높이에 그 부분의 바닥면적을 곱한 값을 합산하여 해당 바닥면적으로 나눈 값, 즉 면적 가중평균 높이를 층고로 한다.

이 문제로 익힐 것

층 높이가 다른 한 방의 층고 산정 방법을 적용한다.

선지별 해설

  • ① 가장 낮은 높이만 사용하면 높이가 다른 나머지 부분의 면적을 반영하지 못한다.
  • ② 가장 높은 높이만 사용하면 낮은 부분이 차지하는 면적을 반영하지 못한다.
  • ③ 한 방에서 높이가 다른 경우 각 높이에 해당 면적을 곱해 전체면적으로 나눈 가중평균 높이를 사용한다.
  • ④ 최저·최고 높이의 단순 산술평균은 각 높이 부분의 면적 차이를 반영하지 못한다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

100. 다음의 대규모 건축물의 방화벽에 관한 기준 내용 중 ()안에 공통으로 들어갈 내용은?

연면적 ( ) 이상인 건축물은 방화벽으로 구획하되, 각 구획된 바닥면적의 합계는 ( ) 미만이어야 한다.

  1. 500㎡
  2. 1000㎡
  3. 1500㎡
  4. 3000㎡
정답과 해설 보기

정답: 2

정답은 ②다. 건축법 시행령 제57조(방화벽의 설치기준)에서 연면적 1,000㎡ 이상 건축물은 방화벽으로 구획하되 각 구획된 바닥면적의 합계는 1,000㎡ 미만이어야 한다. 공통 빈칸은 1,000㎡다.

이 문제로 익힐 것

대규모 건축물 방화벽 구획의 면적 기준을 적용한다.

선지별 해설

  • ① 500m²는 대규모 건축물 방화벽 조문의 공통 기준값이 아니다.
  • ② 연면적 1,000m² 이상 건축물은 방화벽으로 구획하고 각 구획 바닥면적 합계도 1,000m² 미만으로 한다.
  • ③ 1,500m²는 건축법 시행령 제57조의 공통 기준값이 아니다.
  • ④ 3,000m²는 스프링클러가 있는 일부 방화구획 기준과 혼동하기 쉬우나 이 방화벽 조문의 공통값이 아니다.

근거: 공개 문항 교차 확인과 현행 건축·국토계획·주차 관계법령 재검수.

건축기사 기출문제 학습 방법

먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.

건축기사 과년도 전체 보기 · 시험 관리기관 현행 출제기준 확인

자료 기준·검수 정보
