건축기사 실기 기출문제 2017년 1회 후기복원
2017년 1회 건축기사 실기 26문항을 한솔 스캔 복원을 주배열로 하고 모두CBT·공개 블로그와 대조해 독립 재구성했습니다. 전 문항 답·계산·근거와 100점 선언 대비 95점 복원배점 충돌을 공개합니다.
© 자격증3001. 이 건축기사 실기 기출문제 게시물의 문제 재구성 문장, 해설, 재작성 도식, 편집 및 PDF 디자인은 자격증3001의 저작권 보호를 받습니다. 국가기술자격 시험 및 관련 명칭의 권리는 해당 기관에 있으며, 본 자료는 Q-Net 공식 문제지 또는 공식 해설이 아닙니다. 무단 복제·재배포를 금합니다.
건축기사 실기 기출문제 2017년 1회 후기복원 안내
건축기사 실기 기출문제 2017년 1회 후기복원 26문항입니다. 정답, 계산과정, 채점 핵심어와 공개자료 충돌 및 현행 기준 차이를 확인하세요.
Q-Net이 공개한 공식 문제지·정답·문항별 배점표가 아닙니다. 한솔 7쪽 스캔의 26문항 배열과 표시배점 [3, 3, 4, 4, 3, 3, 3, 6, 3, 6, 3, 4, 4, 3, 4, 4, 3, 3, 3, 8, 3, 3, 2, 3, 3, 4](합 95점)을 주자료로 하고 모두CBT /18599·/15434 및 공개 블로그를 대조해 자격증3001이 독립 재구성했습니다. 시험 총점은 100점으로 알려져 있으나 복원된 개별 표시배점 합은 95점이어서 5점이 미배정 상태입니다. 임의 보정하지 않았습니다. 표지 시험일은 2017-04-16이며 PDF 메타데이터는 2022-10-20입니다. Q26은 한솔에서 조건·해답이 누락되어 모두CBT 후보조건의 계산만 제공하며 공식 원문·정답으로 단정하지 않습니다. 기술 근거 확인일은 2026년 8월 24일입니다.
건축기사 실기 기출문제 · 건축시공
1. 공사 기준점(Bench Mark)을 설치할 때 지킬 사항 세 가지를 쓰시오.
- 주의사항 1
- 주의사항 2
- 주의사항 3
정답과 해설 보기
정답: 다음 여섯 가지 중 서로 다른 세 가지를 골라 쓴다. ① 이동·침하 우려가 없는 견고한 지반 또는 구조체에 설치한다. ② 공사와 장비 통행에 지장이 없는 곳에 둔다. ③ 확인·접근이 쉽고 훼손 우려가 작은 위치에 설치한다. ④ 2개소 이상 설치해 상호 검측한다. ⑤ 보호울타리·표지로 보존하고 임의 이동을 막는다. ⑥ 좌표·표고·위치도를 기록하고 정기적으로 재검측한다.
- 이동·침하 우려가 없는 견고한 곳에 설치
- 공사·장비 통행에 지장이 없는 곳에 설치
- 확인·접근이 쉽고 훼손 우려가 작은 위치
- 2개소 이상 설치해 상호 검측
- 보호울타리·표지로 보존하고 임의 이동 방지
- 좌표·표고·위치도 기록과 정기 재검측
채점 핵심어: 이동 방지 · 견고 · 공사 지장 없음 · 2개소 · 상호 검측
풀이 순서
- 기준점의 안정성·사용성·복수 검측을 각각 쓴다.
문항은 세 가지를 요구하지만 선택 학습을 위해 안정성, 작업간섭, 접근·보호, 복수 검측, 보존, 기록관리의 여섯 주의사항을 제시한다. 기준점은 공사 기간의 높이 측량 원점이므로 서로 다른 세 가지를 고른다.
해설 근거: Q-Net 건축기사 출제기준 보기
복원 차이: 모두CBT 신회차형은 BM 정의를 추가했지만 한솔·블로그는 설치주의 3개만 요구한다.
2. 연약 점성토 굴착에서 흙막이 저면의 히빙을 막는 대책 세 가지를 쓰시오.
- 대책 1
- 대책 2
- 대책 3
정답과 해설 보기
정답: 다음 여섯 가지 중 서로 다른 세 가지를 골라 쓴다. ① 흙막이벽 근입깊이를 늘려 수동저항을 확보한다. ② 흙막이벽과 버팀체계의 강성을 높인다. ③ 굴착저면을 심층혼합·약액주입 등으로 지반개량한다. ④ 굴착저면에 하중버팀·토사 잔류 등으로 임시 저항을 확보한다. ⑤ 단계굴착하고 굴착폭·노출면을 줄인다. ⑥ 배면 토사를 제거하거나 상재하중을 제한한다.
- 흙막이벽 근입깊이 증대로 수동저항 확보
- 흙막이벽·버팀체계 강성 증대
- 굴착저면 지반개량
- 굴착저면 임시 하중버팀·토사 잔류로 저항 확보
- 단계굴착과 굴착폭·노출면 축소
- 배면 토사 제거 또는 상재하중 제한
채점 핵심어: 히빙 · 연약 점토 · 근입 · 강성 · 저면 보강 · 굴착폭 · 배면 토사 제거
풀이 순서
- 히빙을 점성토의 전단파괴·저면융기로 구분한다.
- 저항 증대와 활동하중 감소 대책을 쓴다.
문항은 세 가지를 요구하지만 선택 학습을 위해 근입, 구조강성, 저면개량, 임시저항, 굴착단계, 배면하중의 여섯 대책을 제시한다. 히빙은 연약 점성토에서 굴착저면 전단저항보다 배면 토압·자중의 활동효과가 클 때 발생하므로 서로 다른 원리의 세 가지를 고른다.
해설 근거: KCS 11 20 25 되메우기 및 뒤채움 보기
복원 차이: 한솔의 배수에 의한 수위저하와 어스앵커는 보일링·토압에는 유효할 수 있으나 히빙의 직접 안전답으로는 약해 교정했다. 모두CBT의 보일링 소문항은 원복원에 없는 확장이다.
3. 압축강도 시험 없이 측면 거푸집을 떼는 재령표의 여섯 칸을 시멘트 종류 순서대로 채우시오. 평균기온은 20℃ 이상과 10~20℃이다.

- 20℃ 이상 3칸
- 10~20℃ 3칸
정답과 해설 보기

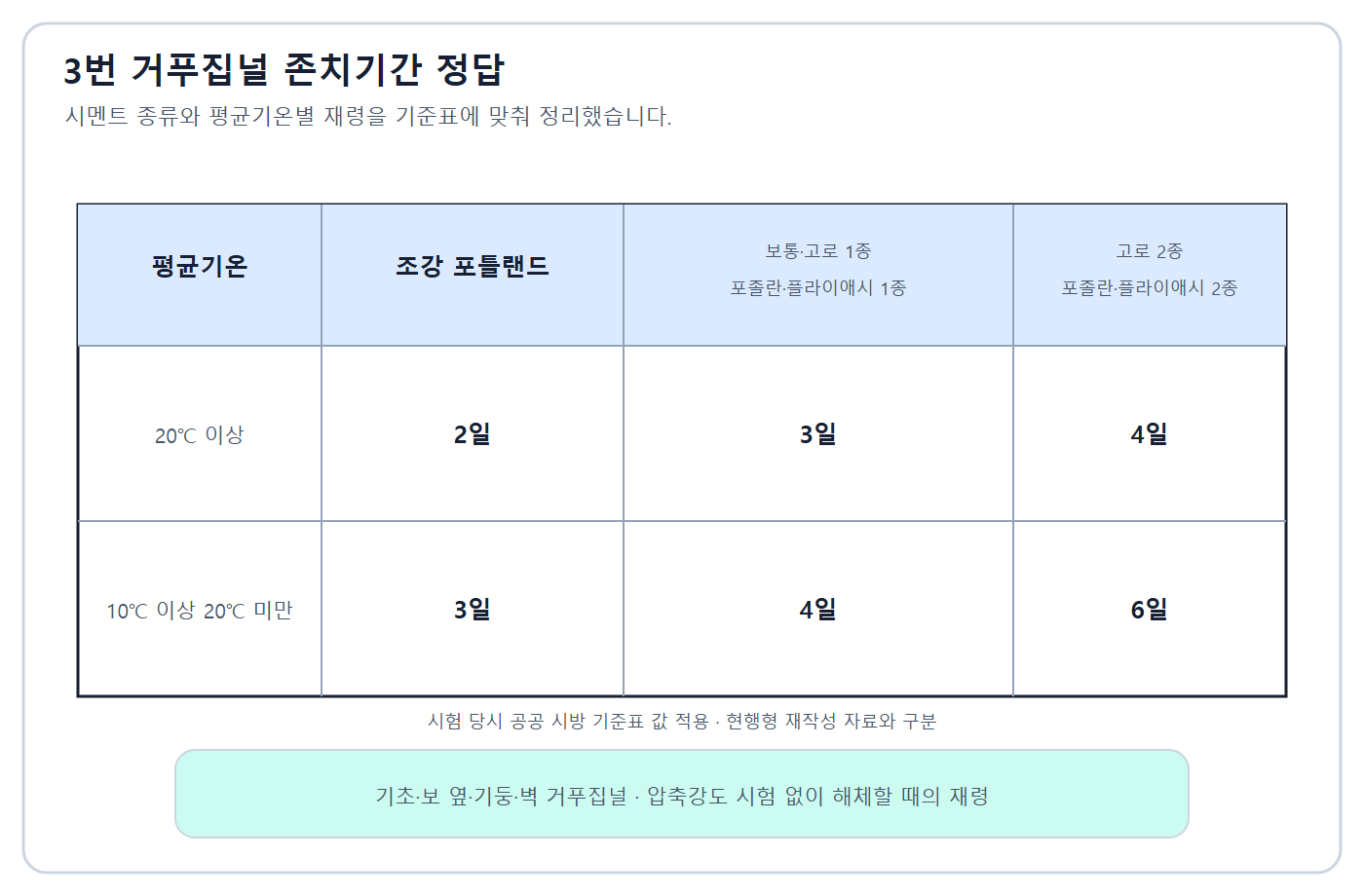

정답: 한솔·구 공공표 복원값은 20℃ 이상 2·3·4일, 10~20℃ 3·4·6일이다.

- 2·3·4 / 3·4·6
채점 핵심어: 20℃ · 10~20℃ · 2 · 3 · 4 · 6
풀이 순서
- 표의 시멘트 종류 순서를 확인한다.
- 고온 행 2·3·4, 저온 행 3·4·6을 채운다.
온도가 낮고 조기강도 발현이 느린 시멘트일수록 존치기간이 길어진다.
해설 근거: KCS 14 20 국가건설기준 원문 보기 · 공공 건축공사 표준시방서 거푸집 존치기간표 · KCS 14 20 12 거푸집 및 동바리
복원 차이: 한솔 스캔과 구 공공표는 2·3·4/3·4·6이다. 모두CBT /18599는 2·4·5/3·6·8로 현행형 표를 재작성해 원시험 조건과 충돌한다.
4. AE제로 만든 연행공기의 목적 네 가지를 쓰시오.
- 목적 1
- 목적 2
- 목적 3
- 목적 4
정답과 해설 보기
정답: 다음 일곱 가지 중 서로 다른 네 가지를 골라 쓴다. ① 워커빌리티를 향상한다. ② 같은 반죽질기에서 소요 단위수량을 줄인다. ③ 재료분리를 줄인다. ④ 블리딩을 줄인다. ⑤ 동결융해 저항성을 높인다. ⑥ 펌프압송성과 마감성을 개선한다. ⑦ 수밀성·내구성을 개선하는 데 기여한다.
- 워커빌리티 향상
- 같은 반죽질기에서 소요 단위수량 감소
- 재료분리 감소
- 블리딩 감소
- 동결융해 저항성 증대
- 펌프압송성과 마감성 개선
- 수밀성·내구성 개선에 기여
채점 핵심어: 워커빌리티 · 단위수량 · 재료분리 · 동결융해
풀이 순서
- 시공성, 배합수, 재료분리, 내구성 효과를 하나씩 쓴다.
문항은 네 가지를 요구하지만 선택 학습을 위해 시공성, 단위수량, 분리, 블리딩, 동결융해, 압송·마감, 내구의 일곱 목적을 제시한다. 미세 독립기포의 볼베어링 효과와 동결 팽창압 완충 작용을 구분하고 같은 효과를 중복하지 않는다.
해설 근거: KCS 14 20 10 일반콘크리트 보기
복원 차이: 공개 복원자료의 요구수와 답이 일치한다.
5. 시멘트의 헛응결(False Set)을 설명하시오.
정답과 해설 보기
정답: 물을 넣은 직후 비정상적으로 빠르게 뻣뻣해지지만 큰 발열이나 실제 응결 없이, 물을 더하지 않고 재혼합하면 소성이 회복되는 현상이다.
- 급격한강성증가·무발열·무가수재혼합회복
채점 핵심어: 헛응결 · 일시적 강성 · 재혼합 · 물 추가 없음
풀이 순서
- 급결과 달리 가역적인지를 밝힌다.
- 재혼합으로 유동성이 회복됨을 쓴다.
석고 탈수 등으로 생길 수 있으며 급결과 구별한다.
해설 근거: KCS 14 20 10 일반콘크리트 보기
복원 차이: 한솔의 '다시 묽어짐'을 물을 더하지 않은 재혼합에 의한 소성 회복으로 기술 보완했다.
6. 설명에 맞는 콘크리트를 쓰시오. (1) 물·시멘트·발포제로 만든 무골재 경량콘크리트 (2) 타설 뒤 진공매트·펌프로 잉여수를 제거한 콘크리트 (3) 굵은골재를 먼저 채우고 모르타르를 주입한 콘크리트.
- 종류 1
- 종류 2
- 종류 3
정답과 해설 보기
정답: (1) 서모콘(Thermo-Con) (2) 진공 콘크리트 (3) 프리플레이스트 콘크리트(프리팩트 콘크리트).
- 서모콘·진공콘크리트·프리플레이스트콘크리트
채점 핵심어: 서모콘 · 진공 콘크리트 · 프리플레이스트 · 프리팩트
풀이 순서
- 제조순서와 공극 형성·제거 방법으로 구분한다.
서모콘은 공개 수험자료의 관용명이며 현행 제품명·KS 적용범위를 별도로 확인한다.
해설 근거: KCS 14 20 10 일반콘크리트 보기
복원 차이: 한솔·모두CBT·블로그가 세 명칭에서 일치한다.
7. 콘크리트 균열이 구조성능에 영향을 줄 때 적용하는 보강공법 세 가지를 쓰시오.
- 공법 1
- 공법 2
- 공법 3
정답과 해설 보기
정답: 다음 여섯 가지 중 구조검토에 따라 서로 다른 세 가지를 골라 쓴다. ① 철근콘크리트 덧치기·재킷에 의한 단면증대공법, ② 강판접착공법, ③ 탄소섬유·유리섬유 보강재 접착공법, ④ 외부 프리스트레싱공법, ⑤ 강재 브레이싱·보강부재 증설공법, ⑥ 강재앵커·철물매입 보강공법.
- 철근콘크리트 덧치기·재킷 단면증대공법
- 강판접착공법
- 탄소섬유·유리섬유 보강재 접착공법
- 외부 프리스트레싱공법
- 강재 브레이싱·보강부재 증설공법
- 강재앵커·철물매입 보강공법
채점 핵심어: 단면 증대 · 강판 접착 · 강재 앵커
풀이 순서
- 단순 표면보수가 아니라 내력 회복·증대 공법을 쓴다.
문항은 세 가지를 요구하지만 선택 학습을 위해 단면, 강판, 섬유, 외부 긴장, 보강부재, 앵커의 여섯 구조보강 방법을 제시한다. 균열 주입은 일체화·수밀 회복에 유효해도 구조보강으로 인정하려면 내하력 검토가 필요하므로 주답과 구분한다.
해설 근거: KCS 14 20 10 일반콘크리트 보기
복원 차이: 한솔은 주입을 포함하지만 모두CBT는 단면증대·강판접착·강재앵커를 구조 보강답으로 제시해 주답을 구분했다.
8. 단위수량 160kg, 물시멘트비 50%, 잔골재율 40%, 시멘트·잔골재·굵은골재 비중 3.15·2.6·2.6, 공기량 1%일 때 1m³의 시멘트·잔골재·굵은골재량을 구하시오.
- 시멘트량
- 잔골재량
- 굵은골재량
정답과 해설 보기
정답: 시멘트 320kg. 중간값을 반올림하지 않으면 시멘트체적 0.101587m³, 골재체적 0.728413m³, 잔골재 757.55kg, 굵은골재 1,136.32kg이다. 중간체적을 세 자리로 반올림한 답은 756.6kg, 1,135.68kg이다.
- 320kg·757.55kg·1136.32kg
- 320kg·756.6kg·1135.68kg
채점 핵심어: 320 kg · 절대용적 · 0.728413 · 757.55 kg · 1,136.32 kg
풀이 순서
- C=160/0.50=320kg을 구한다.
- 1m³에서 물·시멘트·공기 체적을 뺀다.
- 잔골재율 40%를 적용하고 비중×1000을 곱한다.
최종값 반올림 원칙이면 757.55kg와 1,136.32kg이다. 한솔 스캔의 잔골재 766.6kg은 0.291×2.6×1000과 맞지 않는 산술 오기다.
해설 근거: KCS 14 20 10 일반콘크리트 보기
복원 차이: 한솔은 잔골재 766.6kg·굵은골재 1,135.68kg으로 인쇄했고, 모두CBT는 중간반올림값 756.6·1,135.68kg을 제시한다. 766.6은 배제하고 독립 정밀값을 주답으로 삼는다.
건축기사 실기 기출문제 · 건축구조
9. fck=30MPa, fy=400MPa, D22 공칭지름 22.2mm, 경량콘크리트계수 λ=1일 때 시험 복원식으로 인장 이형철근의 기본정착길이를 구하시오.
정답과 해설 보기
정답: ldb=0.6dbfy/(λ√fck)=0.6×22.2×400/√30=972.76mm, 약 973mm이다.
- 972.76mm
- 약973mm
채점 핵심어: 0.6 · 22.2 · 400 · √30 · 972.76 mm
풀이 순서
- 복원식에 주어진 값을 대입한다.
- 길이 단위를 mm로 정리한다.
복원 문제는 제시된 단순식을 직접 적용하는 계산이다.
해설 근거: KDS 14 20 국가건설기준 원문 보기 · KDS 14 20 콘크리트구조 기준군
복원 차이: 복원 조건과 계산은 공개자료가 일치하지만 현행식으로 일반화하지 않는다.

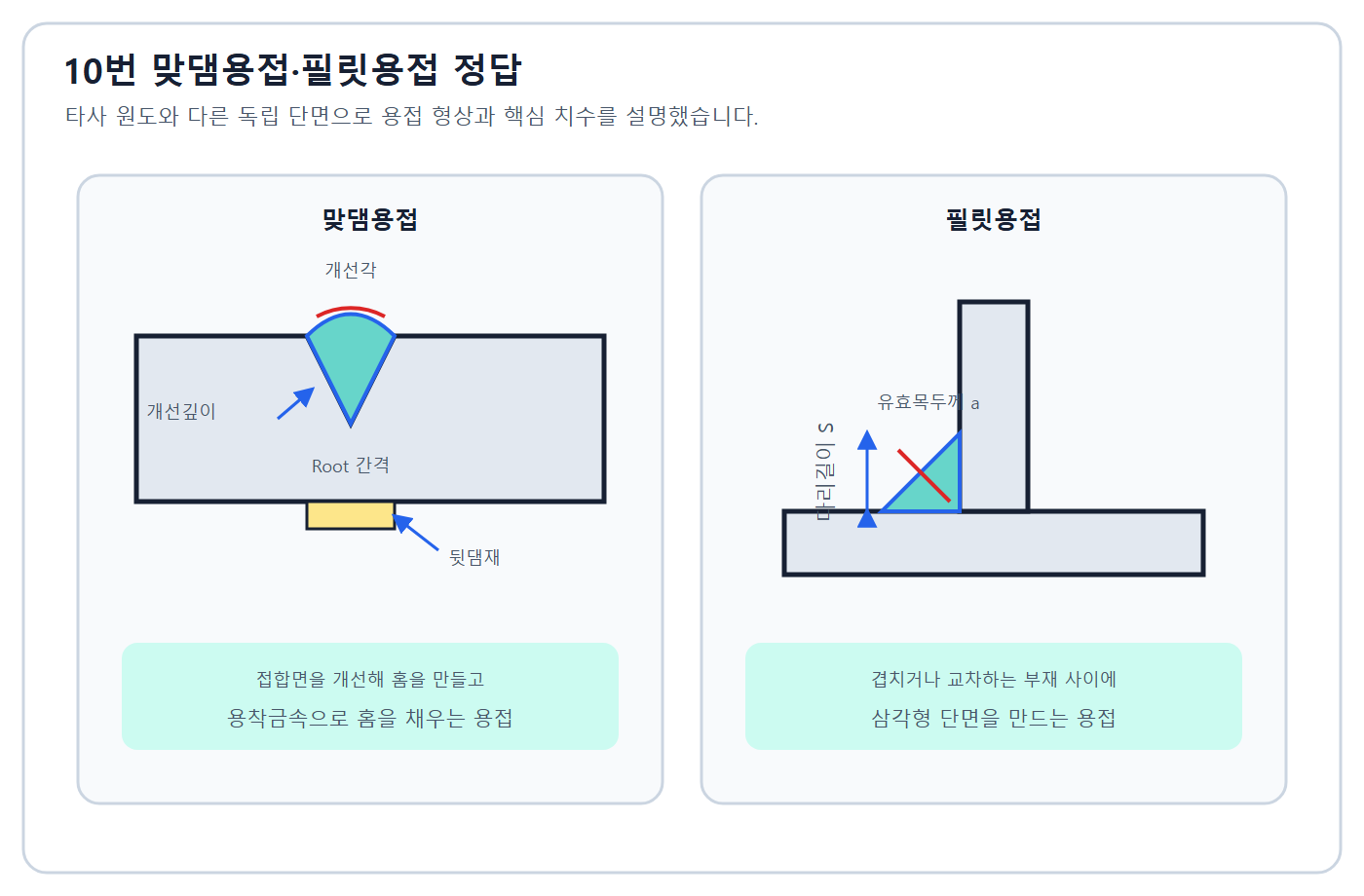

10. 맞댐용접과 필릿용접을 각각 개략적으로 나타내고 설명하시오.
- 맞댐용접
- 필릿용접
정답과 해설 보기
정답: 맞댐용접(그루브용접): 모재 끝을 개선해 맞대고 홈에 용착금속을 채우는 용접. 필릿용접: 겹침·T이음처럼 교차하는 면 사이를 대체로 삼각형 단면의 용착금속으로 잇는 용접.

- 맞댐=개선홈·필릿=삼각형단면
채점 핵심어: 맞댐용접 · 개선 · 그루브 · 필릿용접 · 삼각형 · 유효목두께
풀이 순서
- 맞댐용접의 개선각·루트간격·목두께를 표시한다.
- 필릿용접의 다리길이와 유효목두께를 표시한다.
도식은 답안 이미지로 제공하고 문제 PDF에는 정답 형상을 노출하지 않는다.
해설 근거: KCS 14 31 국가건설기준 원문 보기 · KDS 14 31 국가건설기준 원문
복원 차이: 공개자료가 두 종류와 요구를 일치시킨다.
11. 제시된 용접결함 중 과대전류와 관련된 것으로 복원된 번호를 고르시오: ①슬래그감싸들기 ②언더컷 ③오버랩 ④블로홀 ⑤크랙 ⑥피트 ⑦용입부족 ⑧크레이터 ⑨피시아이.
정답과 해설 보기
정답: 후기복원 관용답은 ② 언더컷, ⑤ 크랙, ⑧ 크레이터이다.
- ②·⑤·⑧
- 언더컷·크랙·크레이터
채점 핵심어: 언더컷 · 크랙 · 크레이터
풀이 순서
- 과대전류로 용융지가 커지고 열영향이 증가하는 결함을 고른다.
언더컷은 과대전류의 대표 결함이다. 크랙·크레이터는 전류만이 아니라 재료, 구속, 냉각, 아크 종료 등 복합 원인이므로 관용답의 인과를 절대화하지 않는다.
해설 근거: KCS 14 31 국가건설기준 원문 보기
복원 차이: 한솔·모두CBT가 ②⑤⑧로 일치하지만 단일 원인 설명은 기술적으로 단순화되어 있다.

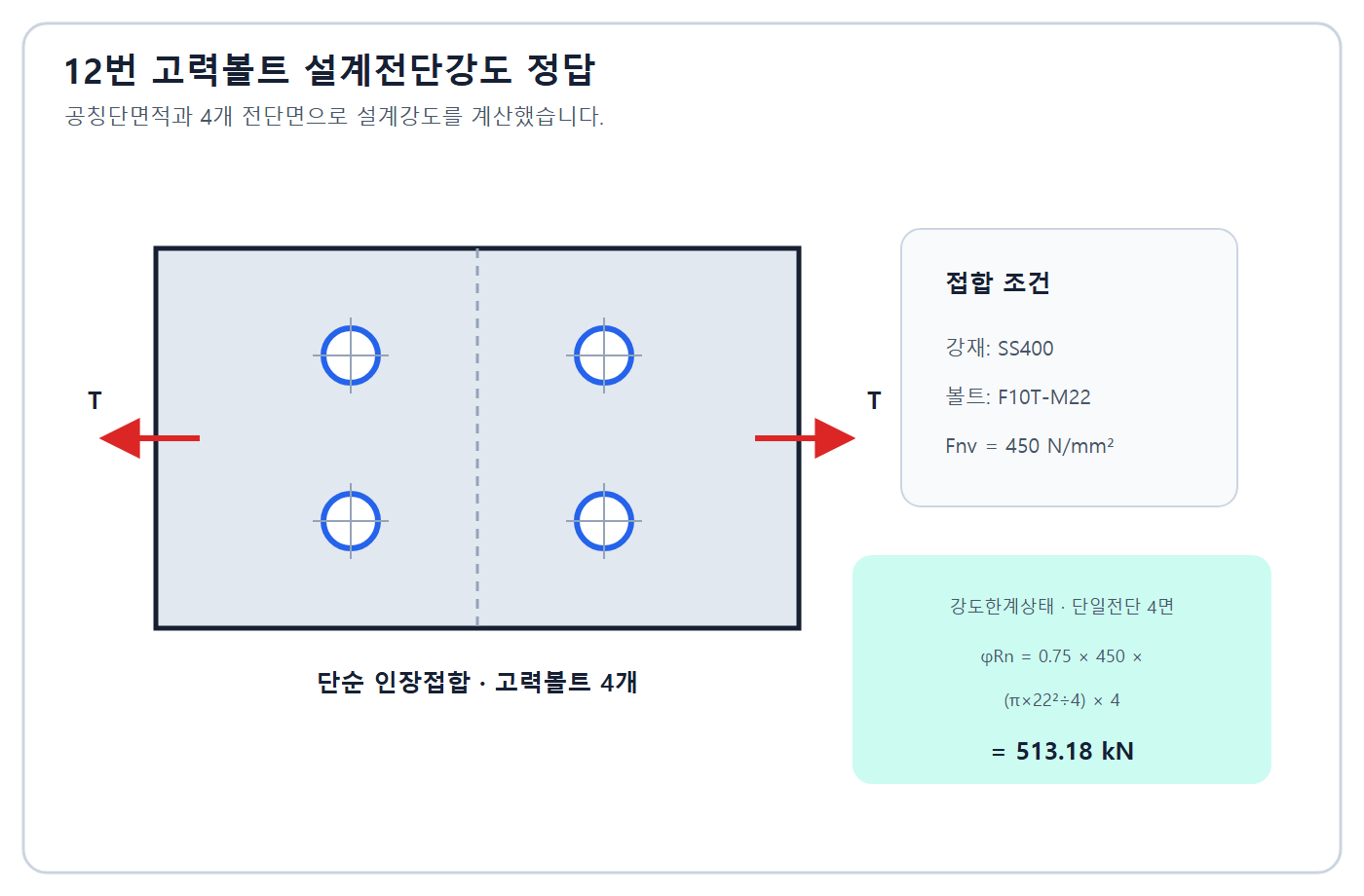

12. F10T-M22 볼트 4개, 공칭전단강도 450N/mm², 전단면 1면, φ=0.75인 단순 인장접합부의 볼트 설계전단강도를 구하시오.

- 볼트 단면적
- 접합부 설계전단강도
정답과 해설 보기
정답: Ab=π×22²/4=380.13mm². φRn=0.75×450×380.13×1×4=513,179N=513.18kN이다.

- 513.18kN
- 513.17kN
채점 핵심어: 380.13 mm² · 0.75 · 450 · 4개 · 513.18 kN
풀이 순서
- 볼트 공칭단면적을 구한다.
- 공칭전단강도·전단면수·개수·저항계수를 곱한다.
복원 계산은 나사부 위치 등 추가 조건 없이 공칭지름 단면적을 적용한다.
해설 근거: KDS 14 31 국가건설기준 원문 보기
복원 차이: 강종 표기는 한솔 SS400, 최신 모두CBT SS275로 바뀌었으나 주어진 볼트 전단 계산값은 동일하다.
13. H-400×200×8×13, 필릿 반지름 r=16mm인 H형강의 플랜지와 웨브 판폭두께비를 구하시오.
- 플랜지
- 웨브
정답과 해설 보기
정답: 플랜지=(200/2)/13=7.69. 웨브=[400-2×13-2×16]/8=42.75이다.
- 플랜지7.69·웨브42.75
채점 핵심어: 7.69 · 42.75
풀이 순서
- 플랜지는 반폭을 tf로 나눈다.
- 웨브는 플랜지·필릿을 뺀 순높이를 tw로 나눈다.
이 계산은 복원 문제에서 지정한 폭 정의를 따른다.
해설 근거: KDS 14 31 국가건설기준 원문 보기
복원 차이: 공개자료의 조건과 계산이 일치한다.
14. 강재 보와 콘크리트 슬래브 사이 전단력을 전달하도록 보에 용접해 매입하는 연결재의 대표 명칭을 쓰시오.
정답과 해설 보기
정답: 머리붙이 스터드(스터드볼트). 현행 합성부재 기준의 포괄명은 강재앵커이며 스터드앵커가 대표 형식이다.
- 머리붙이스터드
- 스터드볼트
- 스터드앵커
채점 핵심어: 머리붙이 스터드 · 스터드볼트 · 강재앵커 · 전단연결재
풀이 순서
- 전단연결재의 대표 부재명을 쓴다.
합성작용을 위해 강재와 콘크리트 계면의 수평전단을 전달한다.
해설 근거: KDS 14 31 국가건설기준 원문 보기
복원 차이: 한솔은 스터드앵커·스터드볼트, 모두CBT는 현행 포괄명 강재앵커 소문항을 추가했다.
건축기사 실기 기출문제 · 건축시공
15. 벽돌 영식쌓기의 특징을 설명하시오.
정답과 해설 보기
정답: 길이켜와 마구리켜를 한 켜씩 번갈아 쌓고, 벽 모서리에는 반절·이오토막을 사용해 세로줄눈이 겹치지 않게 하는 튼튼한 쌓기법이다.
- 길이켜·마구리켜교대·반절이오토막·통줄눈방지
채점 핵심어: 길이쌓기 · 마구리쌓기 · 교대 · 반절 · 이오토막 · 통줄눈
풀이 순서
- 켜 배열과 모서리 줄눈처리를 쓴다.
통줄눈을 피워 벽체 결속을 높이는 것이 핵심이다.
해설 근거: KCS 41 34 01 국가건설기준 원문 보기
복원 차이: 공개자료가 일치한다.
16. 지하실 바깥방수의 시공순서를 다음 번호로 나열하시오: ①밑창콘크리트 ②잡석다짐 ③바닥콘크리트 ④보호벽돌 ⑤외벽콘크리트 ⑥외벽방수 ⑦되메우기 ⑧바닥방수층.
정답과 해설 보기
정답: ②→①→⑧→③→⑤→⑥→④→⑦.
- 2-1-8-3-5-6-4-7
채점 핵심어: 잡석다짐 · 밑창콘크리트 · 바닥방수 · 외벽방수 · 보호벽돌 · 되메우기
풀이 순서
- 바탕 형성 뒤 바닥방수와 구조체를 시공한다.
- 외벽 구조체·방수·보호층 뒤 되메운다.
복원 보기의 외방수 공정 논리를 따른 순서다.
해설 근거: KCS 41 40 01 국가건설기준 원문 보기
복원 차이: 한솔·모두CBT·블로그의 보기와 순서가 일치한다.
17. 커튼월 설명에 맞는 방식을 고르시오: (1) 공장에서 유닛 완성 (2) 현장에서 부재 조립·유리 끼움 (3) 창호와 패널을 개별 발주하는 절충형.
- 설명 1
- 설명 2
- 설명 3
정답과 해설 보기
정답: (1) 유닛 월 (2) 스틱 월 (3) 윈도 월.
- 유닛월·스틱월·윈도월
채점 핵심어: Unit Wall · Stick Wall · Window Wall
풀이 순서
- 공장 조립 정도와 현장 조립 범위로 세 방식을 구분한다.
유닛월은 공장품질·빠른 설치, 스틱월은 현장적응성, 윈도월은 창호단위 구성이 특징이다.
해설 근거: KCS 41 54 02 국가건설기준 원문 보기
복원 차이: 공개자료의 세 설명과 대응이 일치한다.
18. BOT(Build-Operate-Transfer) 방식을 설명하시오.
정답과 해설 보기
정답: 민간사업자가 시설을 건설하고 일정 기간 소유·운영해 투자비를 회수한 뒤, 운영기간 종료 시 시설을 공공에 이전하는 민간투자 방식이다.
- 건설·운영·종료후이전
채점 핵심어: Build · Operate · Transfer · 민간 · 운영 · 이전
풀이 순서
- 건설, 운영·회수, 이전의 시간순서를 쓴다.
BOT는 소유권 이전시점과 수익회수 방식으로 BTO·BTL·BOO와 구분한다.
해설 근거: 사회기반시설에 대한 민간투자법 국가법령정보센터 원문 보기 · Q-Net 건축기사 출제기준
복원 차이: 모두CBT 신형은 파트너링과 유사방식 3개를 추가했지만 한솔은 BOT 설명 하나만 요구한다.
건축기사 실기 기출문제 · 품질관리
19. 품질관리 도구인 특성요인도(Characteristic Diagram)를 설명하시오.
정답과 해설 보기
정답: 품질의 결과인 특성과 그 원인 후보를 큰 범주와 세부요인으로 계통화해 물고기뼈 모양으로 나타내는 원인분석 도표이다.

- 특성과원인의관계·물고기뼈
채점 핵심어: 특성 · 요인 · 원인 · 계통 · 물고기뼈
풀이 순서
- 결과를 머리에 두고 원인을 계층적으로 분류한다.
이시카와도·피시본도라고 하며 원인 후보 구조화에 쓰고 실제 근본원인은 데이터로 검증한다.
해설 근거: Q-Net 건축기사 출제기준 보기
복원 차이: 한솔의 '품질관리 결과를 판단하는 도구'보다 특성-원인 구조를 명확히 했다.
건축기사 실기 기출문제 · 공정관리

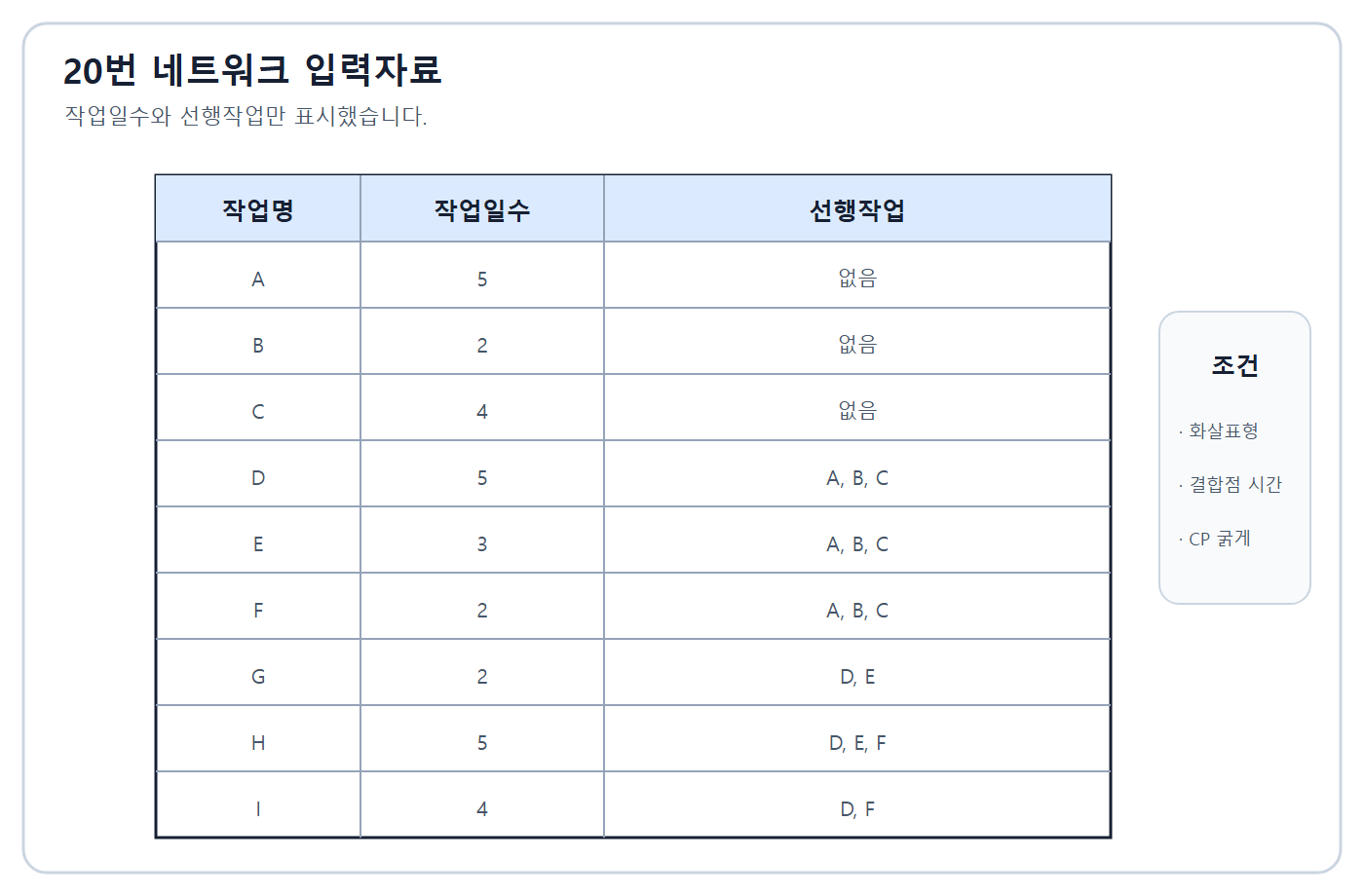

20. A5·B2·C4는 선행 없음, D5·E3·F2는 A·B·C 선행, G2는 D·E, H5는 D·E·F, I4는 D·F 선행이다. 네트워크와 주공정·총공기를 구하시오.

- 네트워크
- 주공정
- 총공기
- 여유시간
정답과 해설 보기

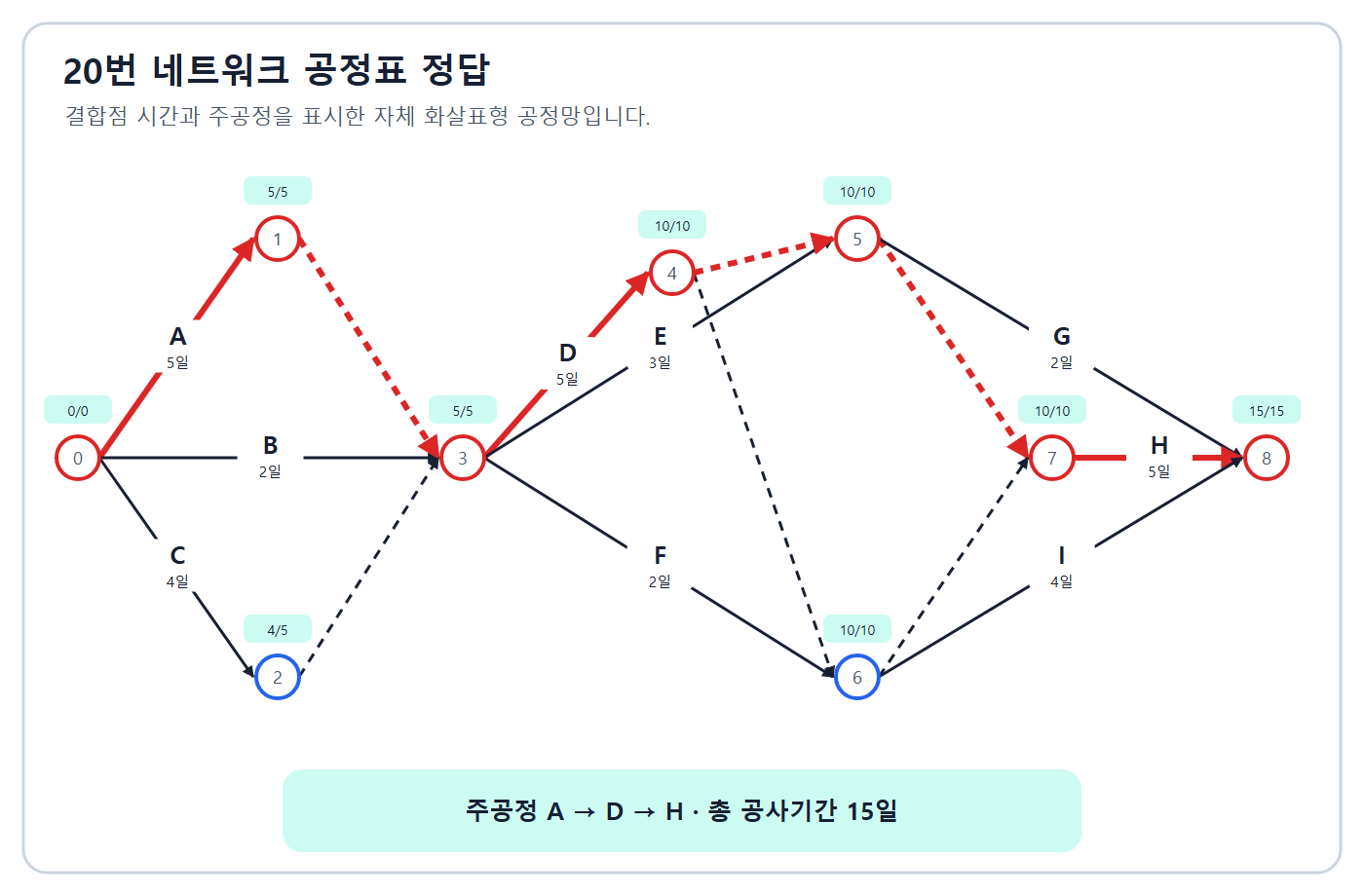

정답: 총공기 15일, 주공정 A-D-H. TF/FF/DF는 A 0/0/0, B 3/3/0, C 1/1/0, D 0/0/0, E 2/2/0, F 3/3/0, G 3/3/0, H 0/0/0, I 1/1/0이다.

- 15일·A-D-H
채점 핵심어: 15일 · A-D-H · TF · FF · DF
풀이 순서
- A·B·C를 병렬로 놓고 D·E·F의 공통선행을 표현한다.
- G·H·I의 선행관계를 연결한다.
- 전진·후진계산으로 0여유 경로를 찾는다.
D·E·F는 A·B·C 모두가 끝난 5일에 시작하며 H가 10일에 시작해 15일에 끝난다.
해설 근거: Q-Net 건축기사 출제기준 보기
복원 차이: 한솔의 입력표와 모두CBT 네트워크 해설을 독립 계산해 CP A-D-H·15일을 확인했다.

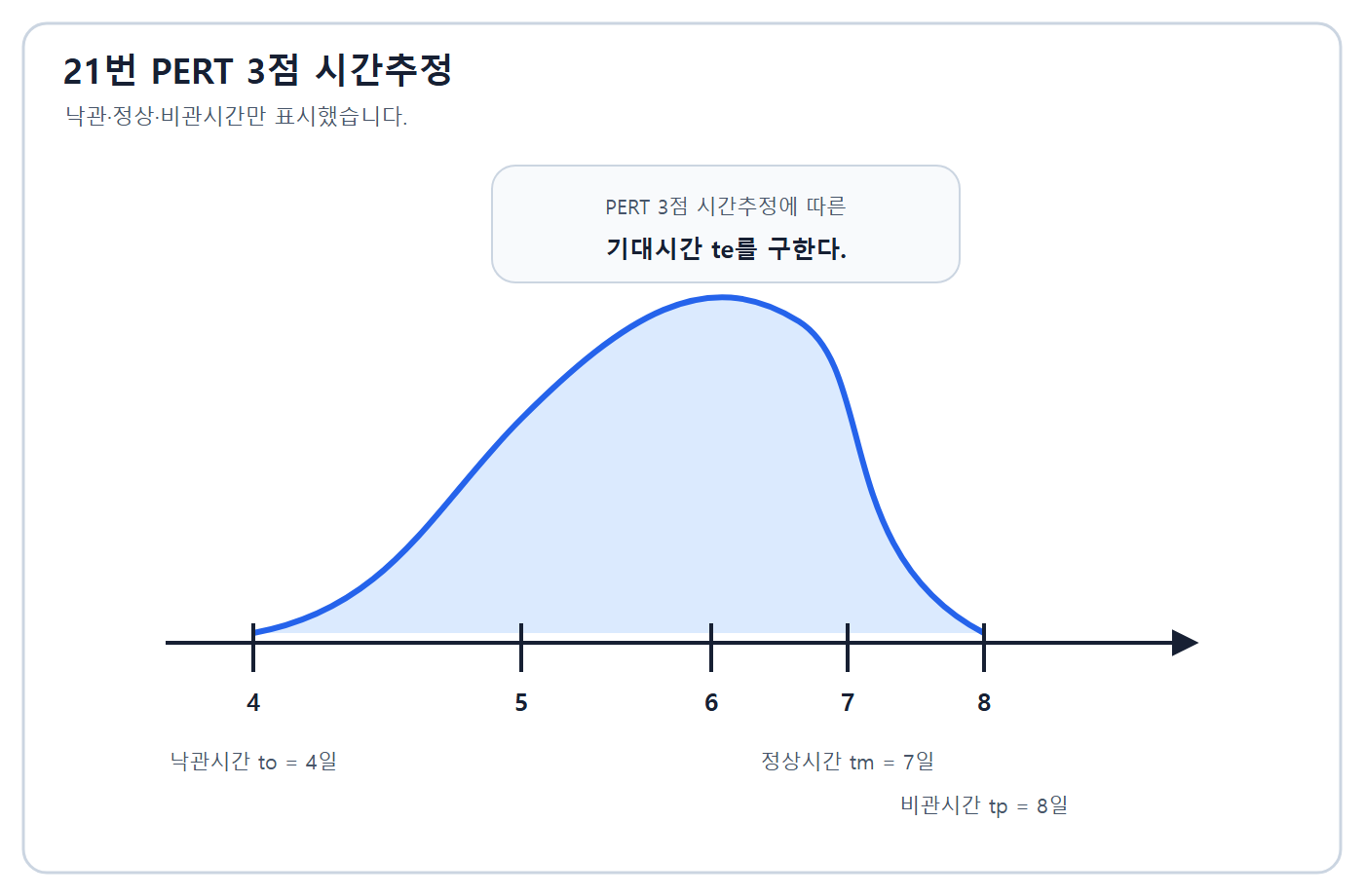

21. PERT 3점 추정에서 낙관시간 4일, 정상시간 7일, 비관시간 8일일 때 기대시간을 구하시오.

정답과 해설 보기

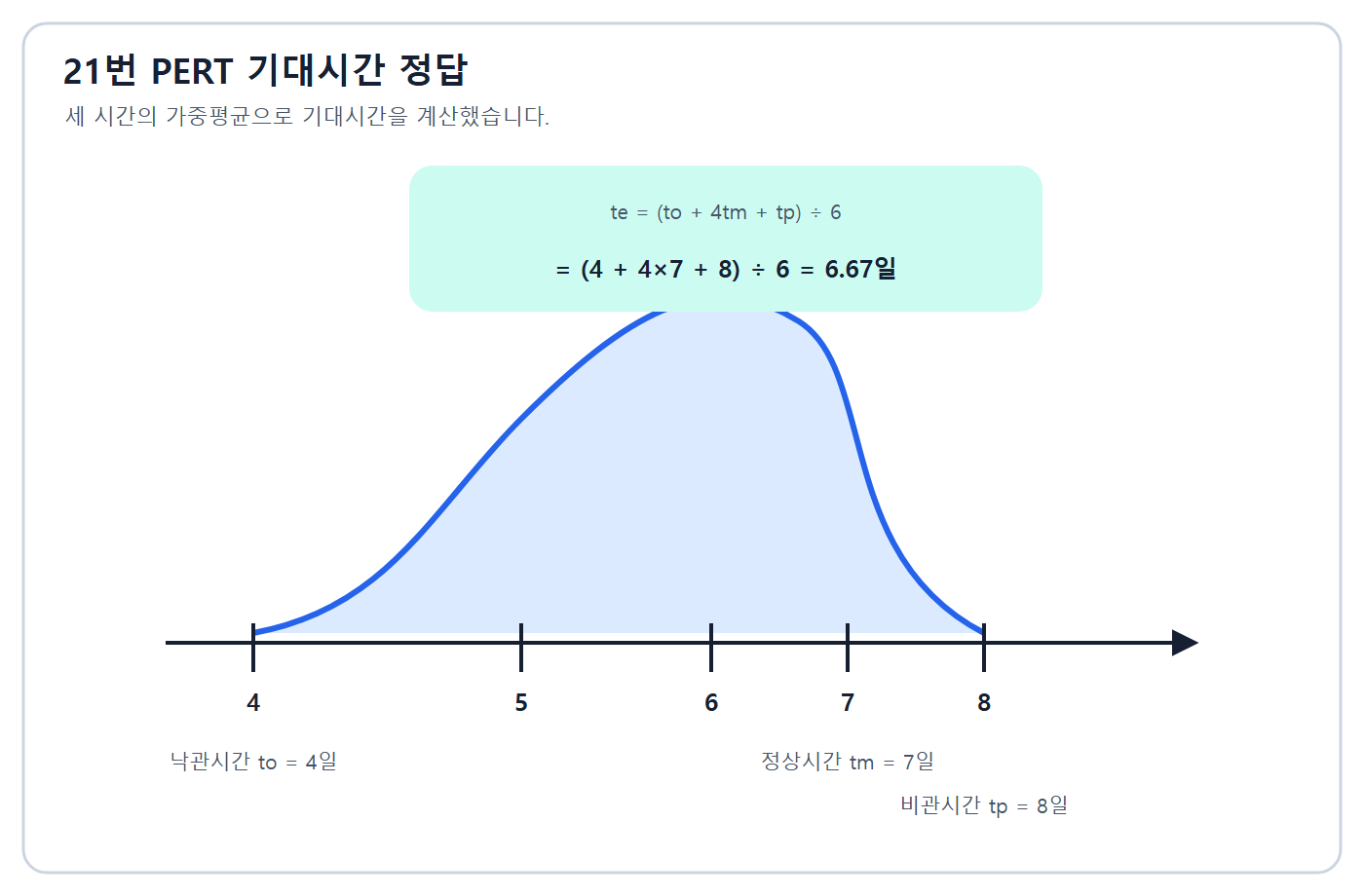

정답: te=(4+4×7+8)/6=40/6=6.67일이다.

- 6.67일
채점 핵심어: PERT · 4 · 7 · 8 · 6.67일
풀이 순서
- te=(to+4tm+tp)/6에 대입한다.
- 40을 6으로 나눈다.
정상시간에 네 배 가중치를 주는 베타분포 근사식이다.
해설 근거: Q-Net 건축기사 출제기준 보기
복원 차이: 공개자료와 독립계산이 일치한다.
22. EVMS에서 WBS(Work Breakdown Structure)를 설명하시오.
정답과 해설 보기
정답: 프로젝트 전체 작업범위를 관리 가능한 수준까지 계층적으로 분해한 작업분류체계이다.
- 작업범위·계층적분해·작업분류체계
채점 핵심어: 작업범위 · 계층 · 분해 · 관리 단위
풀이 순서
- 전체 범위와 계층적 세분을 함께 쓴다.
WBS는 일정·원가·자원·책임 배분의 공통 구조가 된다.
해설 근거: Q-Net 건축기사 출제기준 보기
복원 차이: 공개자료가 일치한다.
건축기사 실기 기출문제 · 건축시공
23. 일반 흙으로 되메울 때 한 켜 두께와 요구 다짐밀도를 쓰시오.
- 한 켜 두께
- 다짐밀도
정답과 해설 보기
정답: 후기복원 수험답은 한 켜 30cm(300mm)마다, 다짐밀도 95% 이상이다.
- 30cm·95%
- 300mm·95%
채점 핵심어: 30 cm · 300 mm · 95%
풀이 순서
- 층두께와 밀도 두 수치를 단위와 함께 쓴다.
얇은 층으로 나누어 다짐해 하부까지 다짐에너지가 전달되게 한다.
해설 근거: KCS 11 20 25 되메우기 및 뒤채움 보기
복원 차이: 한솔·모두CBT·블로그가 구 수험답 30cm·95%에서 일치한다.
24. 분체상 물질을 야적할 때 비산먼지를 억제하는 조치 세 가지를 쓰시오.
- 조치 1
- 조치 2
- 조치 3
정답과 해설 보기
정답: 복원 법규형 답은 ① 1일 이상 보관 시 방진덮개로 덮기, ② 최고저장높이의 1/3 이상 방진벽과 1.25배 이상 방진망 설치, ③ 살수시설 설치의 세 가지다.
- 1일 이상 보관 시 방진덮개 설치
- 최고저장높이 1/3 이상 방진벽과 1.25배 이상 방진망 설치
- 살수시설 설치
채점 핵심어: 1일 · 방진덮개 · 1/3 · 1.25배 · 살수
풀이 순서
- 덮개, 차폐, 살수 대책을 각각 쓴다.
문항은 세 가지를 요구하며 적용 판본의 야적 비산먼지 억제조치도 덮개, 방진벽·방진망, 살수시설 세 항목으로 특정된다. 법규형 수치와 조치를 임의로 늘리지 않고 고정 목록 전체를 제시한다. 현행 적용 여부는 사업 종류와 최신 법령·지자체 신고조건을 확인한다.
해설 근거: 2017년 대기환경보전법 시행규칙 별표 14 보기 · 대기환경보전법 시행규칙
복원 차이: 한솔·다크라쿤·모두CBT가 문제 주제와 구 수험답에서 일치하나 현행 적용 여부는 사업 종류와 법령 판본을 확인한다.
건축기사 실기 기출문제 · 건축구조
25. 철근콘크리트 휨부재에서 압축철근의 역할과 특징 세 가지를 쓰시오.
- 역할 1
- 역할 2
- 역할 3
정답과 해설 보기
정답: 다음 여섯 가지 중 서로 다른 세 가지를 골라 쓴다. ① 크리프·수축에 따른 장기처짐을 줄인다. ② 압축력을 분담해 설계휨강도를 높일 수 있다. ③ 인장철근 항복 후 변형능력과 연성을 높인다. ④ 반복하중에서 단면 거동의 안정성을 높인다. ⑤ 상부철근으로서 철근 조립과 간격 유지에 도움을 준다. ⑥ 온도·수축에 따른 균열 제어에 기여한다.
- 크리프·수축에 따른 장기처짐 감소
- 압축력 분담과 설계휨강도 증가
- 인장철근 항복 후 변형능력·연성 증진
- 반복하중에서 단면 거동 안정성 향상
- 철근 조립과 간격 유지에 도움
- 온도·수축에 따른 균열 제어에 기여
채점 핵심어: 장기처짐 · 휨강도 · 연성 · 압축철근
풀이 순서
- 사용성, 강도, 파괴거동 효과를 각각 쓴다.
문항은 세 가지를 요구하지만 선택 학습을 위해 장기변형, 강도, 연성, 반복거동, 조립, 균열제어의 여섯 역할을 제시한다. 구조적 역할과 시공 보조 역할을 구분하고 같은 효과를 표현만 바꿔 중복하지 않는다.
해설 근거: KDS 14 20 콘크리트구조 기준군 보기
복원 차이: 한솔은 강도 대신 철근조립 편의를 제시하고 모두CBT는 설계휨강도를 제시한다. 구조적 주답 세 가지와 시공 보조답을 분리했다.
26. 한솔 복원본에서 조건이 누락된 철근콘크리트 벽체 설계축하중 문제를, 모두CBT·맞추다 후보조건 be=2,000mm, h=200mm, lc=3,200mm, φ=0.65, k=0.8, fck=24MPa로 계산하시오.
- 단면적
- 세장비 저감
- 후보 설계축하중
정답과 해설 보기
정답: 후보조건을 쓰면 Ag=2,000×200=400,000mm², klc/(32h)=0.4이다. φPnw=0.55×0.65×24×400,000×[1-0.4²]=2,882,880N=2,882.88kN이다. 다만 원시험 수치답으로 확정할 수 없다.
- 2882.88kN
- 조건누락으로공식수치확정불가
채점 핵심어: 400,000 mm² · 0.4 · 0.84 · 2,882.88 kN · 조건 미확정
풀이 순서
- 후보조건에서 Ag를 구한다.
- 세장비 저감항을 계산한다.
- 복원식에 대입한다.
- 한솔의 조건 누락 때문에 후보답임을 표시한다.
계산 자체는 모두CBT·맞추다 후보조건과 2012 벽체식에 대해 재검산됐다. 한솔은 Q26 제목·4점만 남기고 조건과 해답을 싣지 않았고 다크라쿤도 Q26을 누락했다.
해설 근거: KDS 14 20 국가건설기준 원문 보기 · 콘크리트구조기준(2012) 벽체 실용설계법 · KDS 14 20 72 콘크리트 벽체 설계기준
복원 차이: 모두CBT와 맞추다의 후대 복원에서 후보조건과 2,882.88kN을 교차했다. 한솔 원조건이 누락됐으므로 원시험 조건·정답으로 단정하지 않는다.
건축기사 실기 기출문제 학습 방법
먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.
